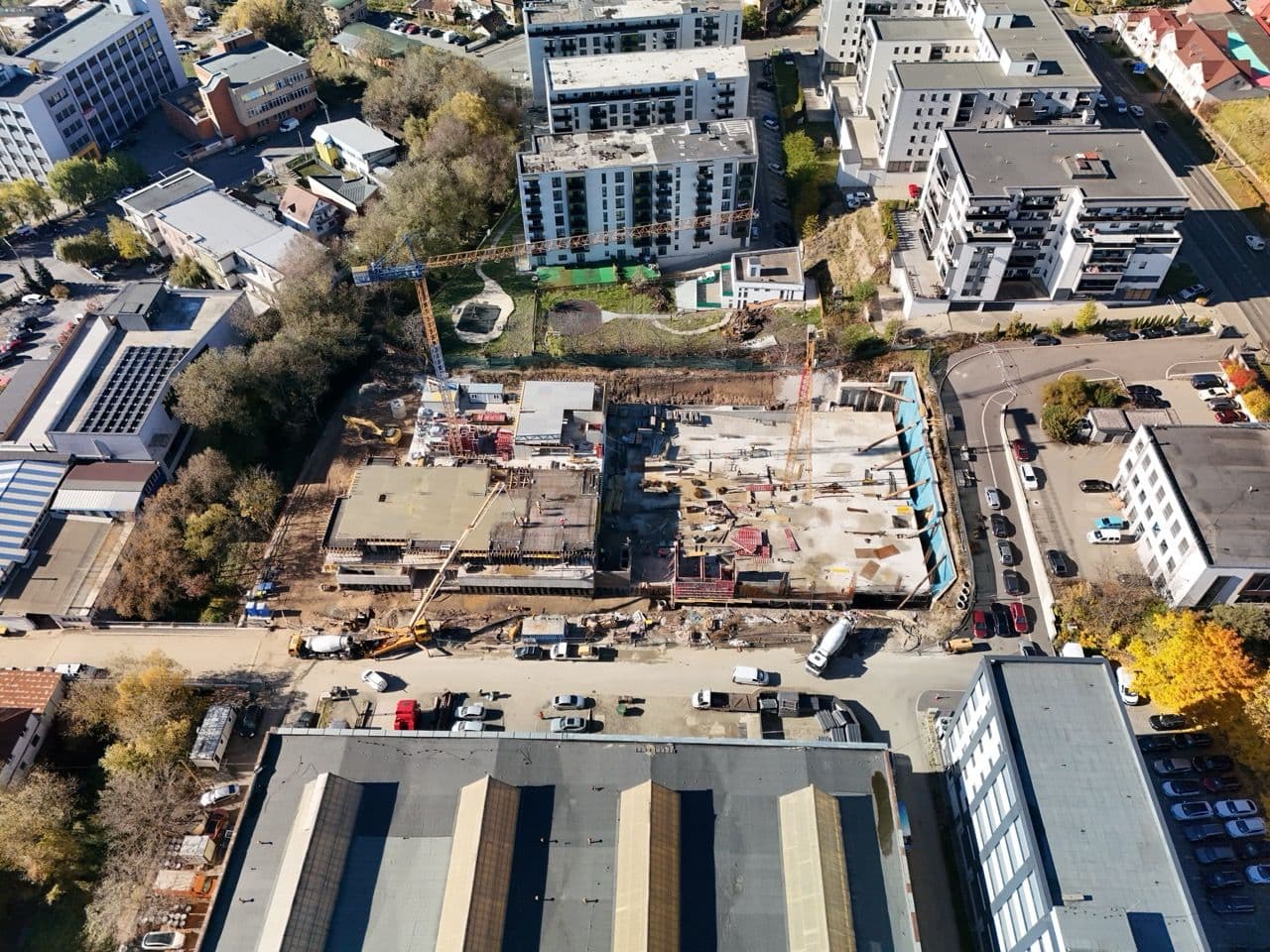

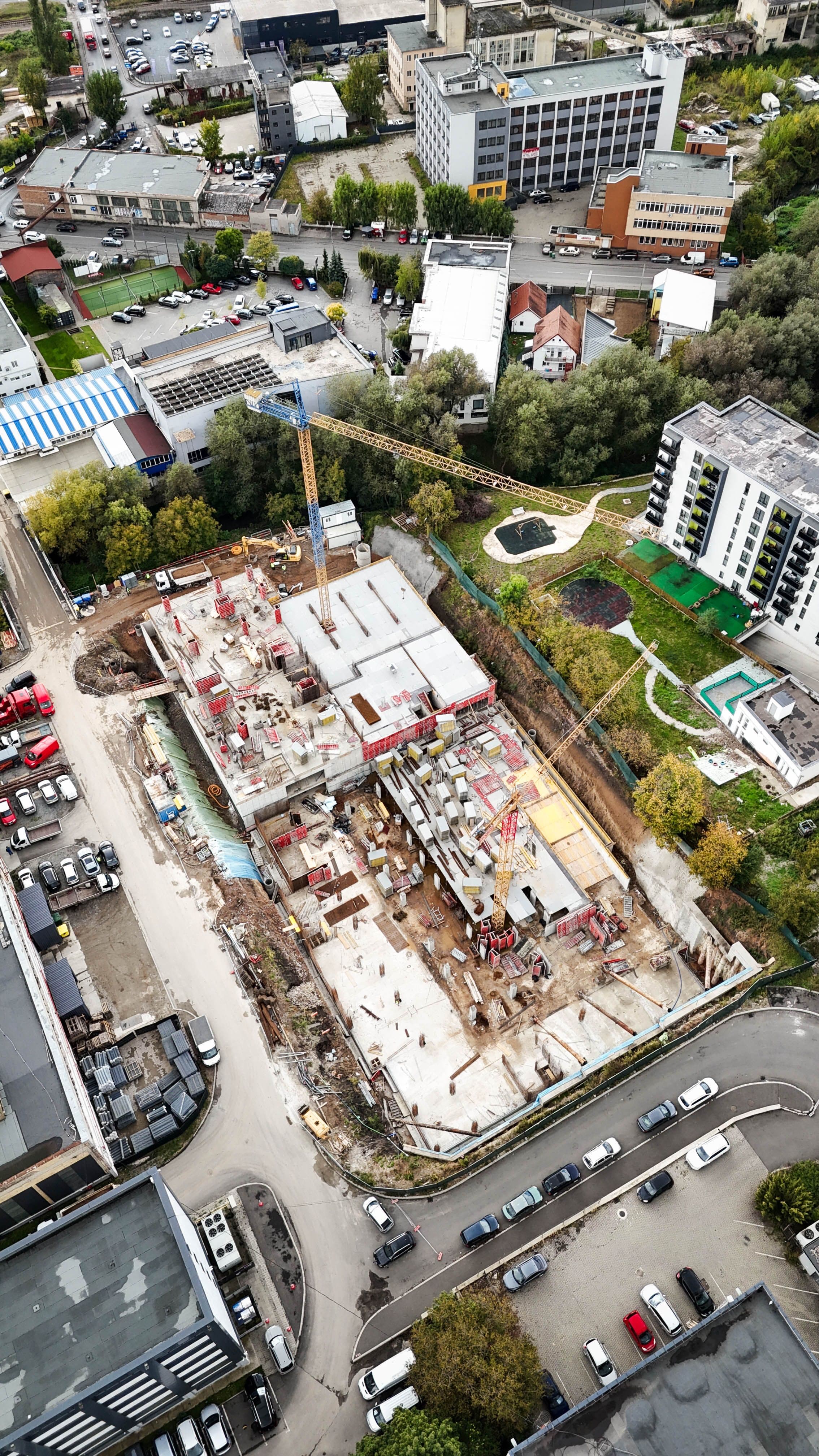

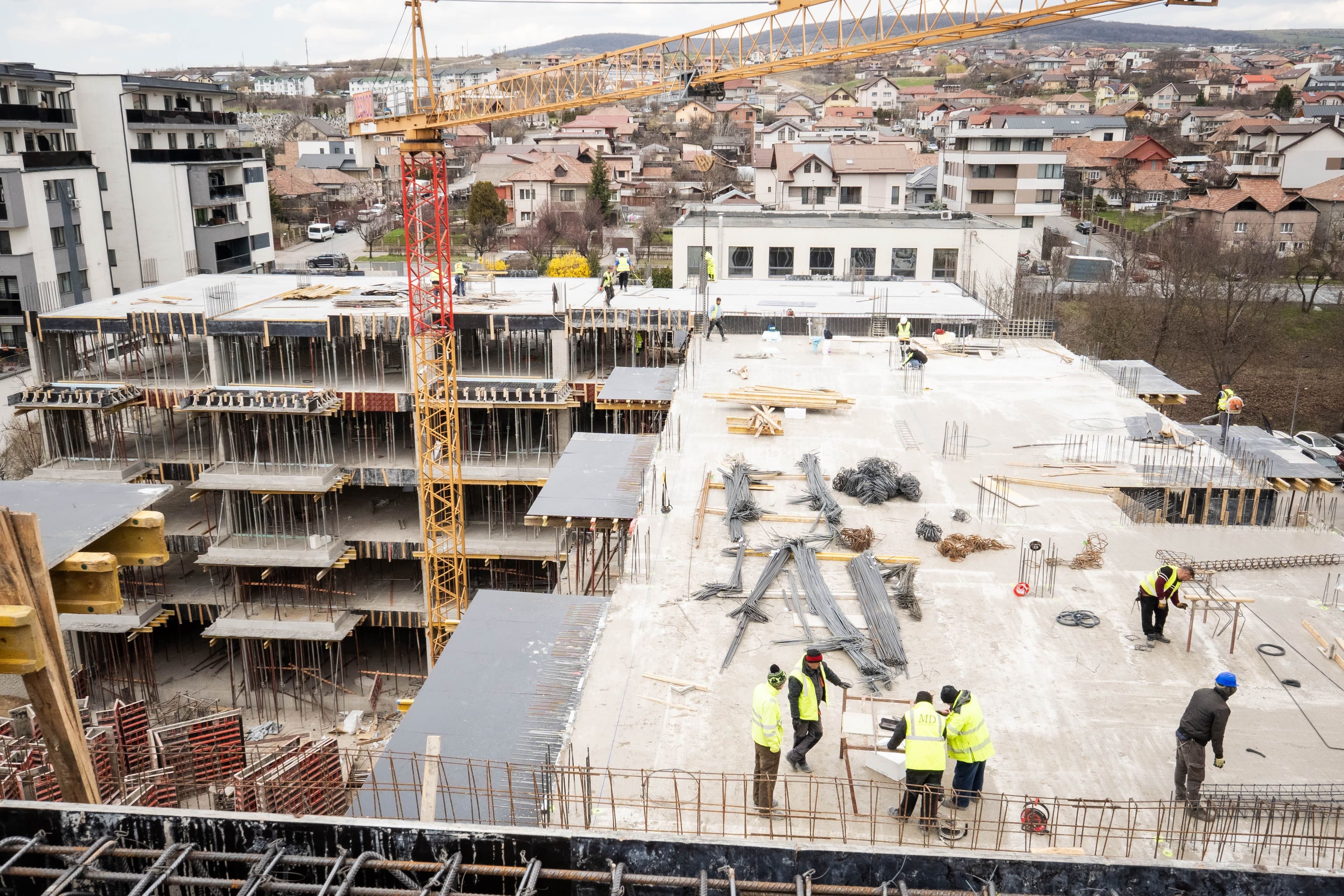

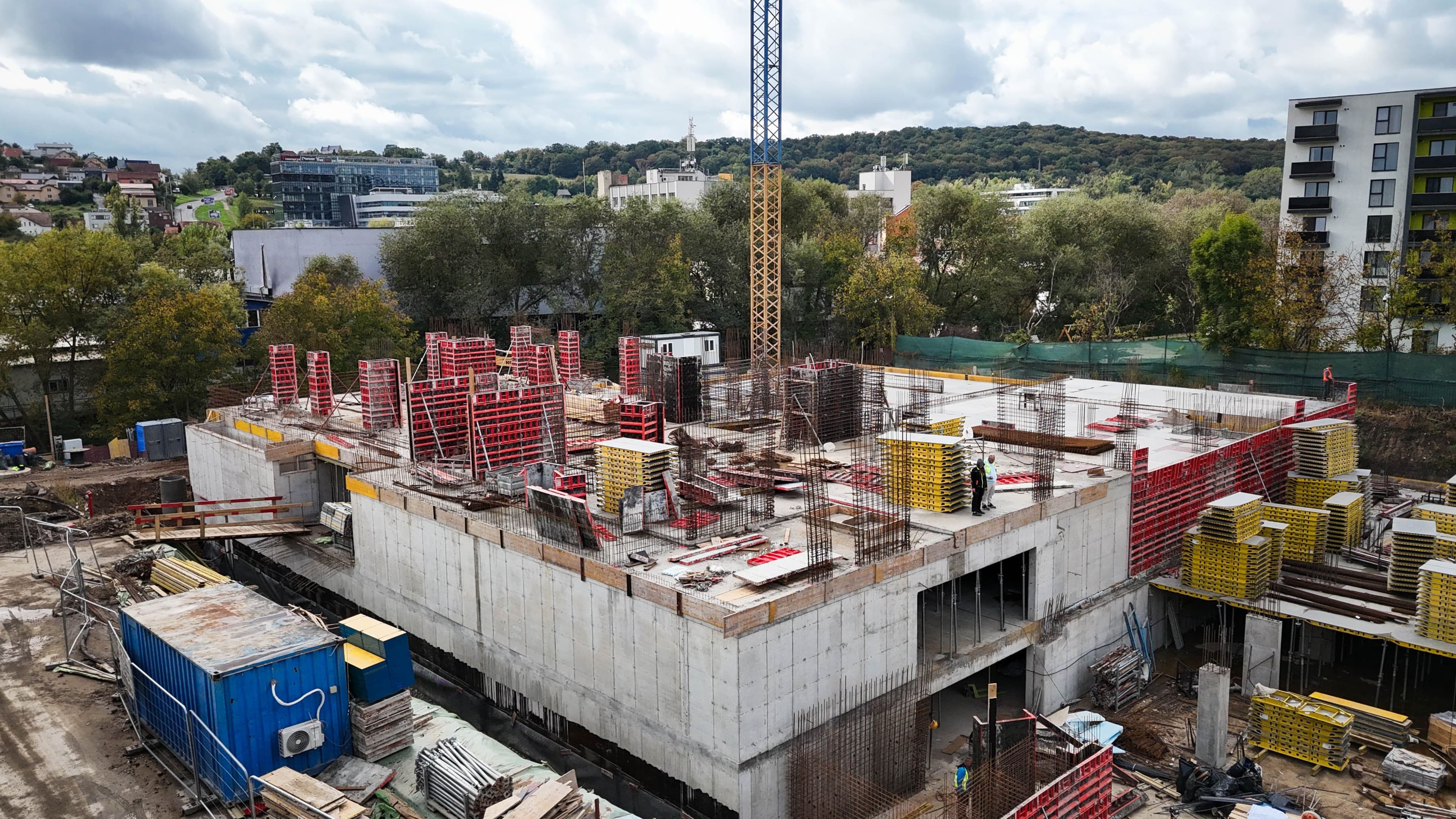

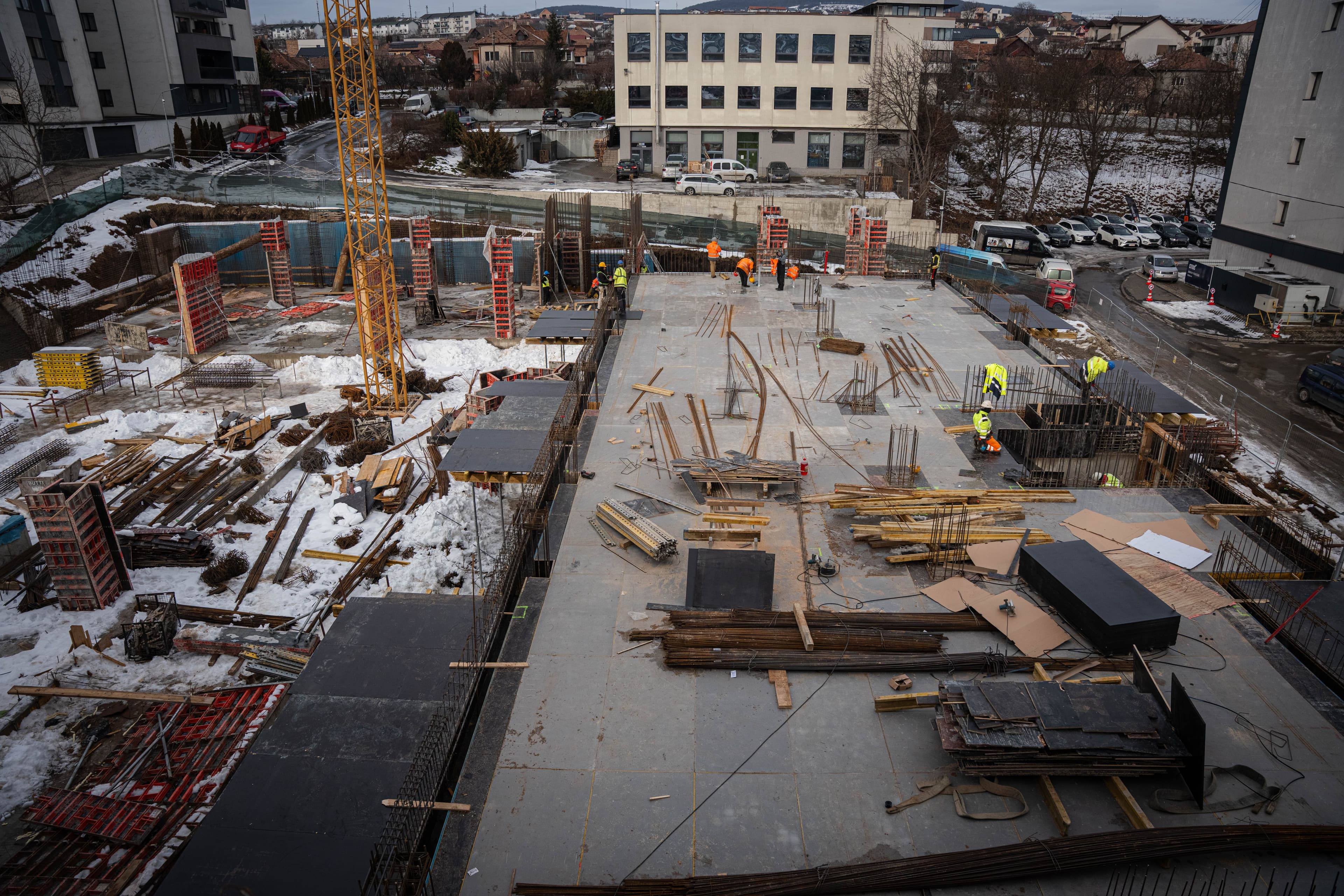

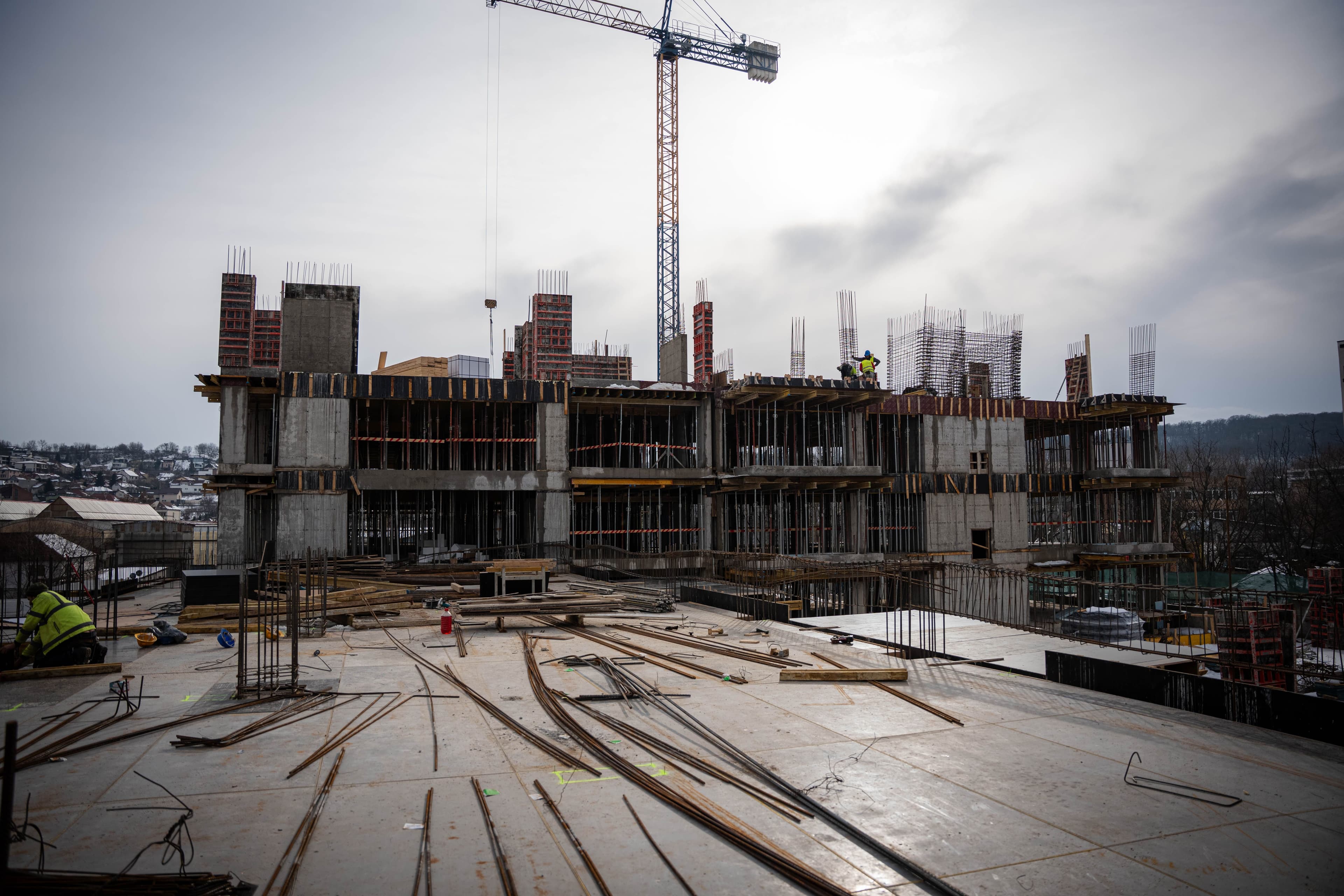

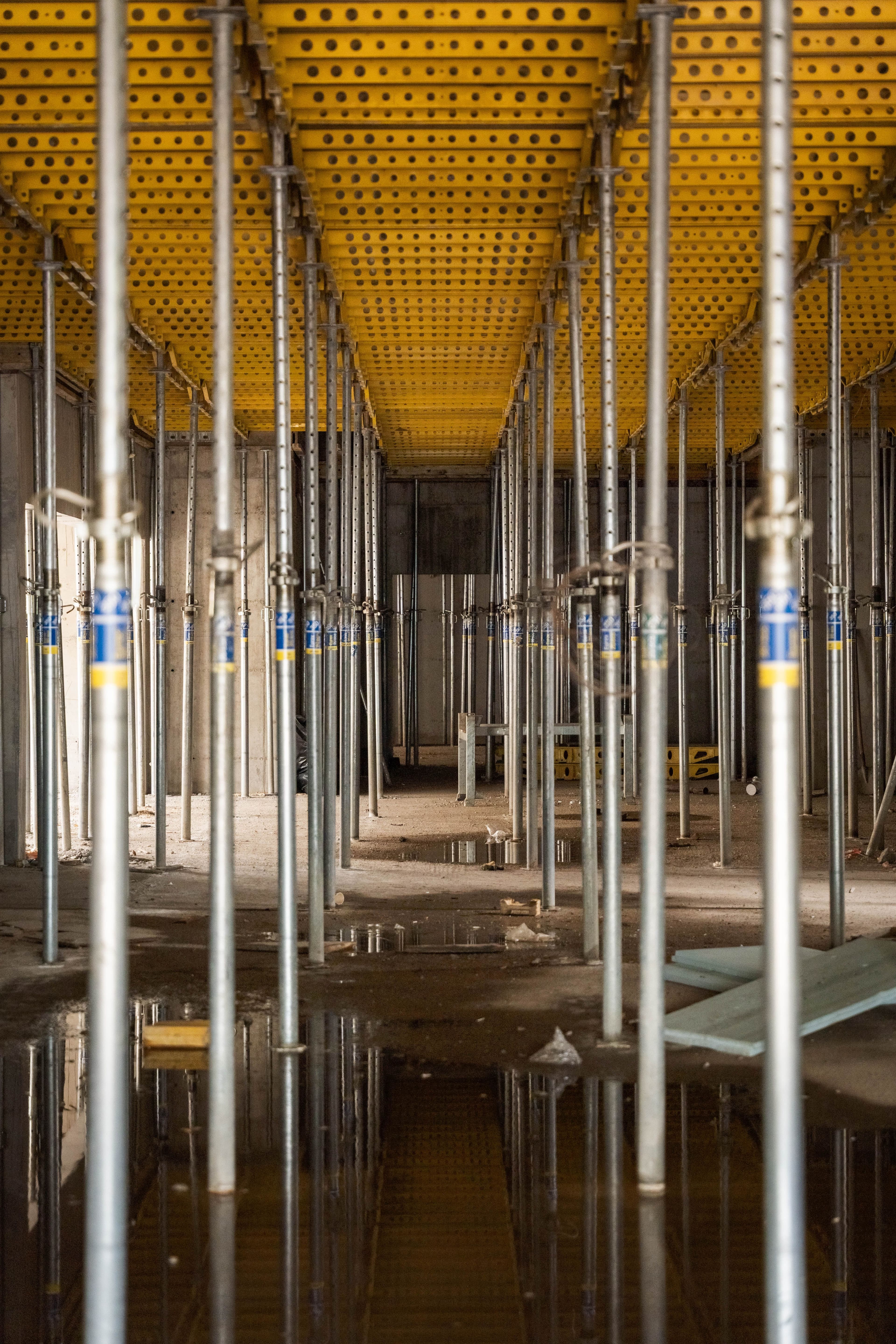

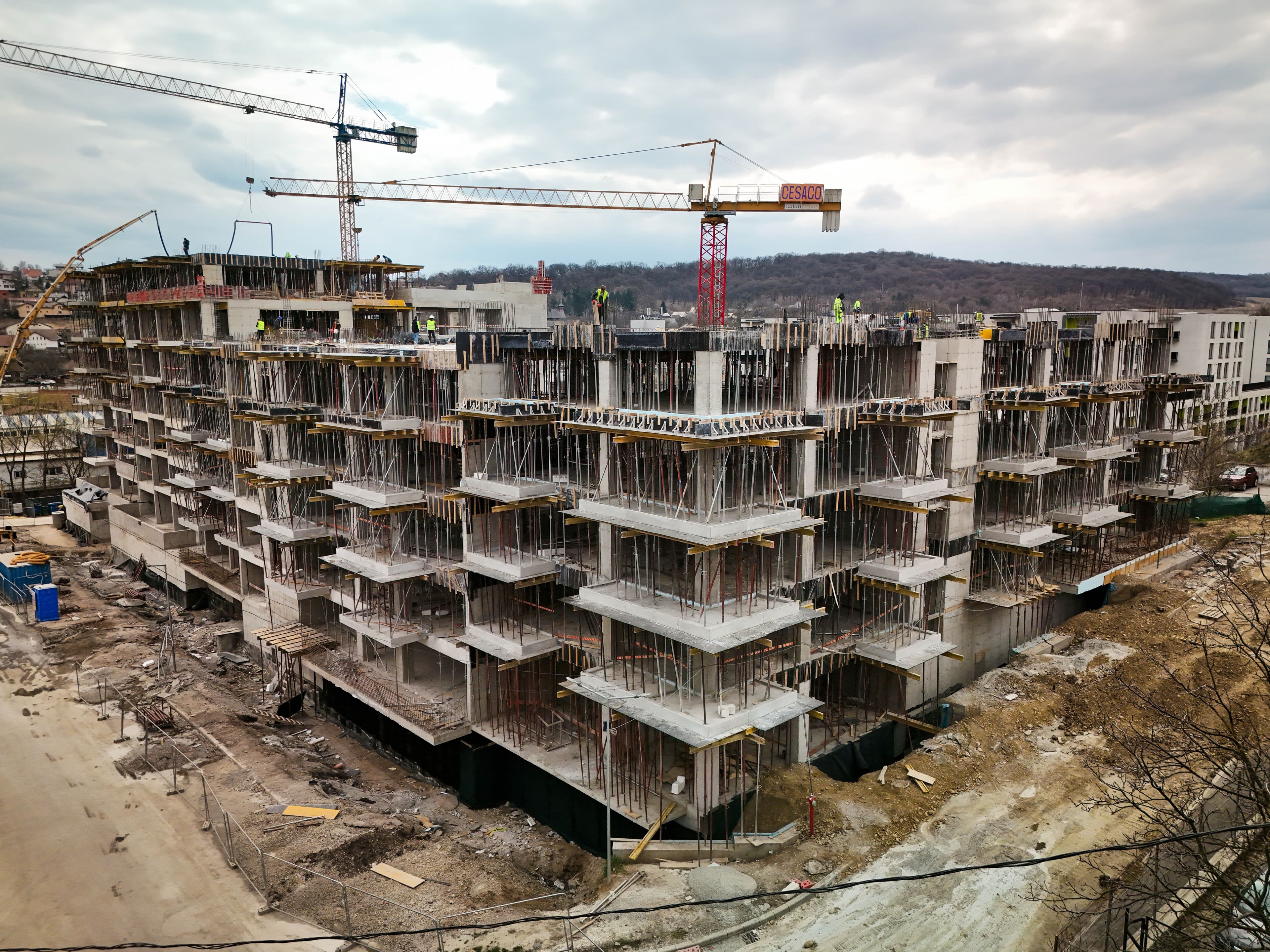

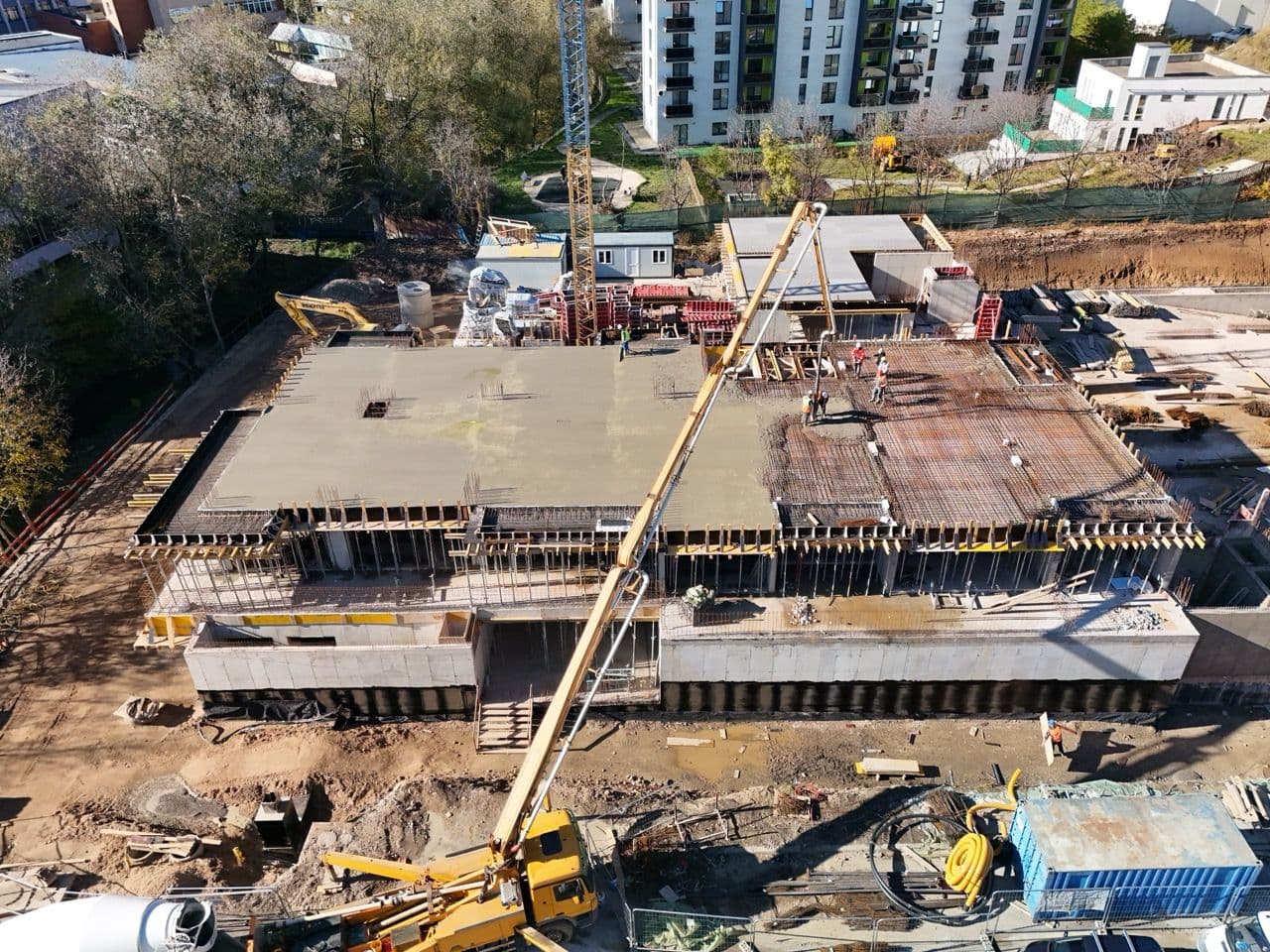

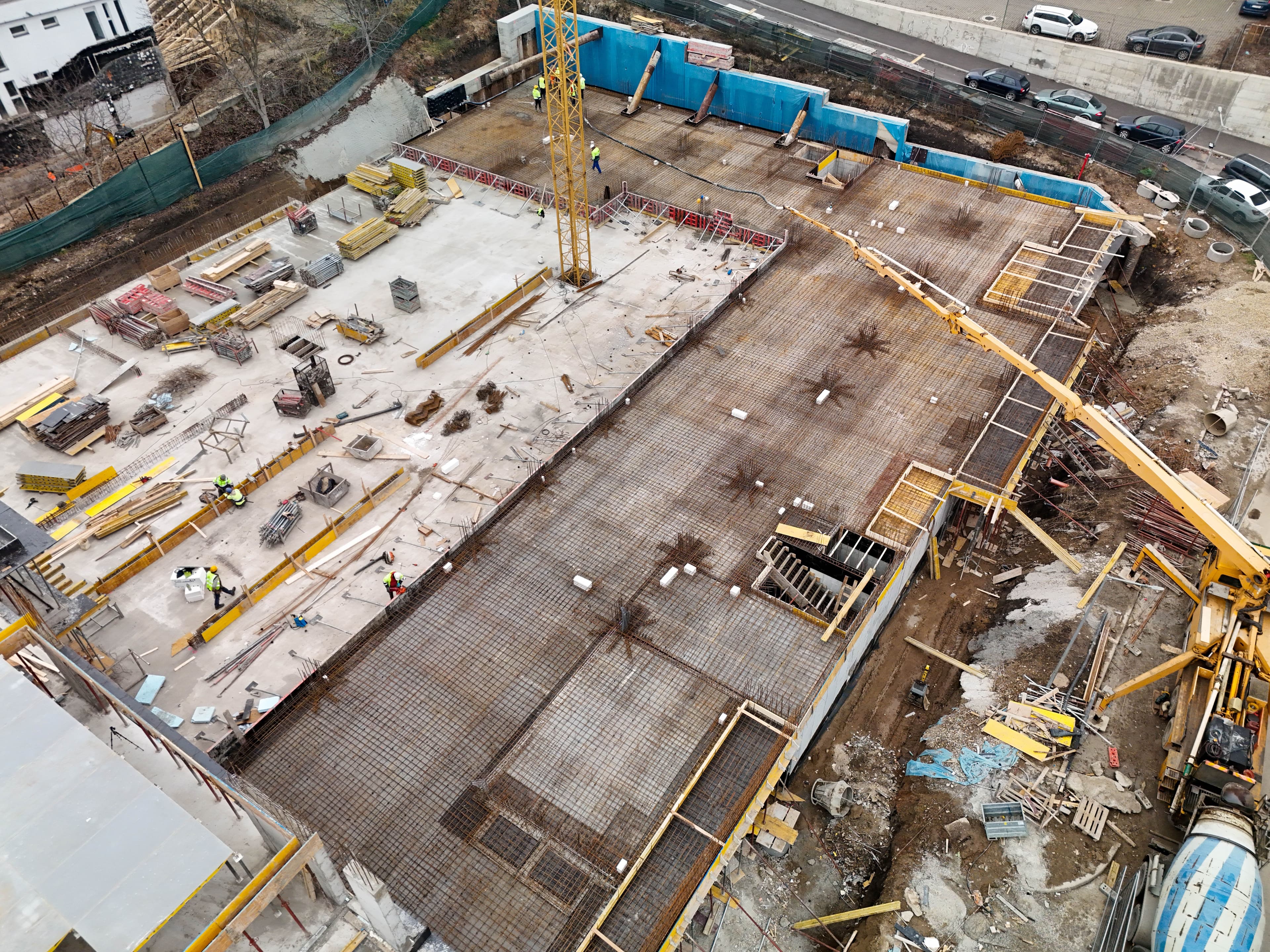

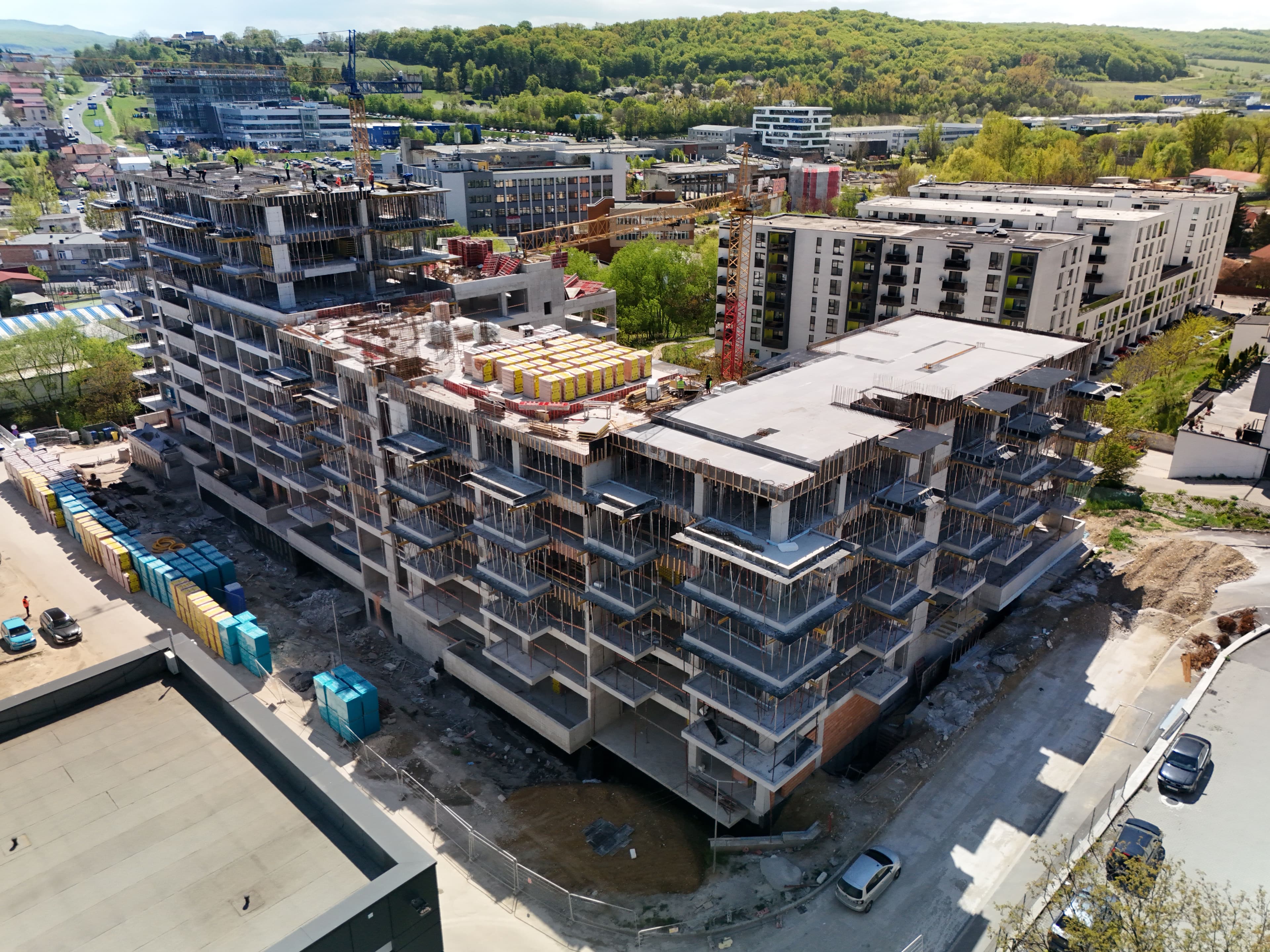

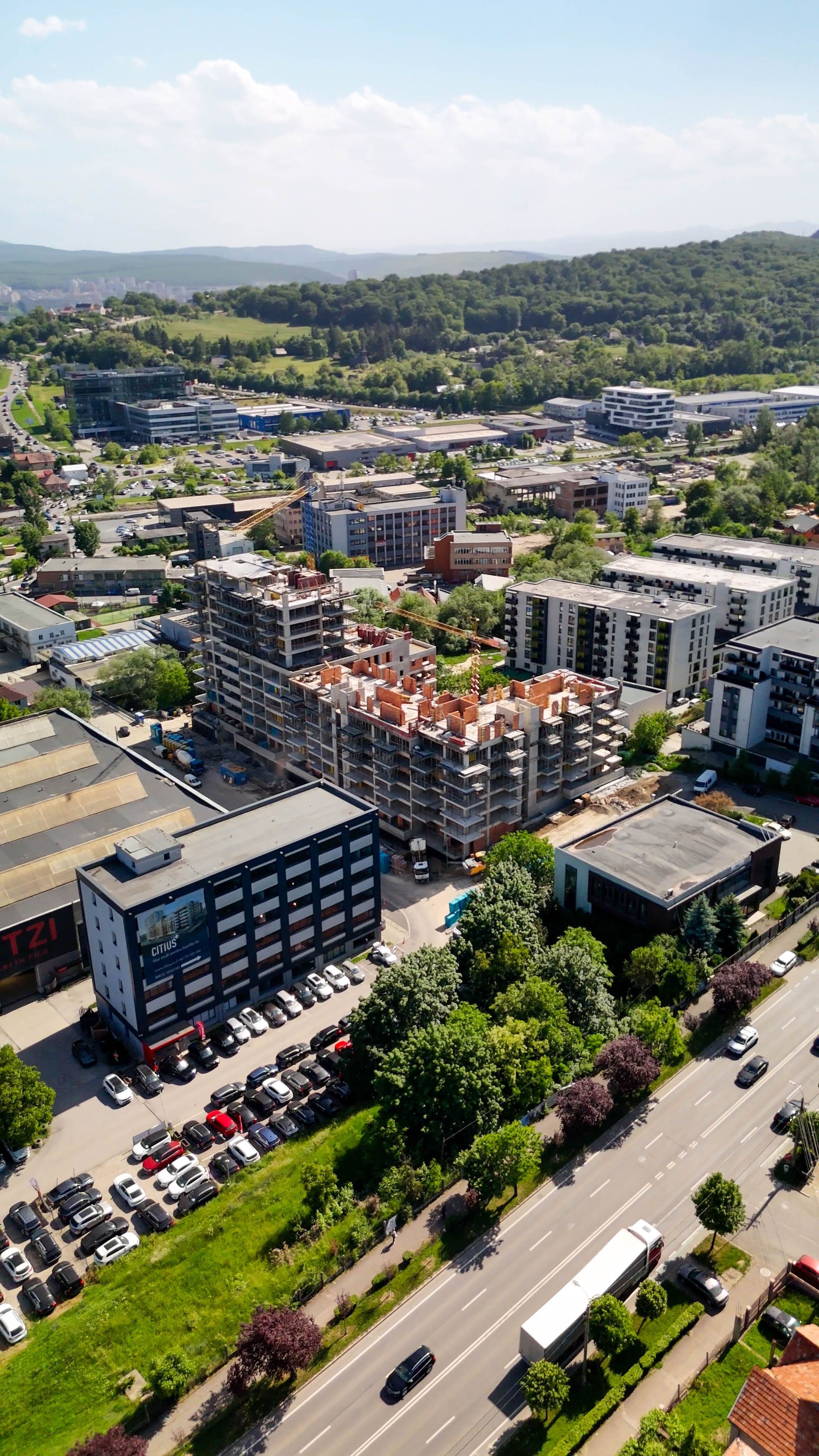

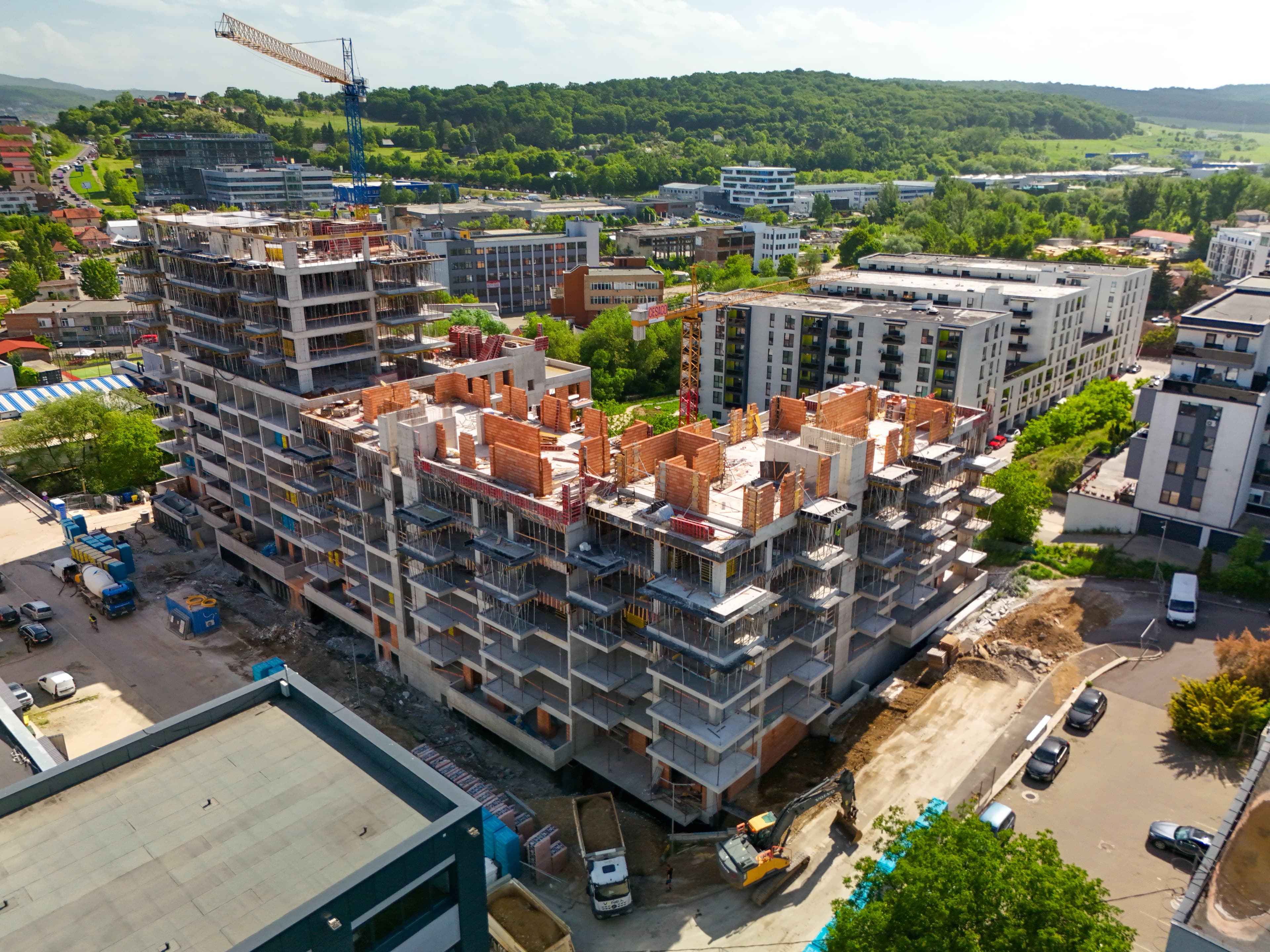

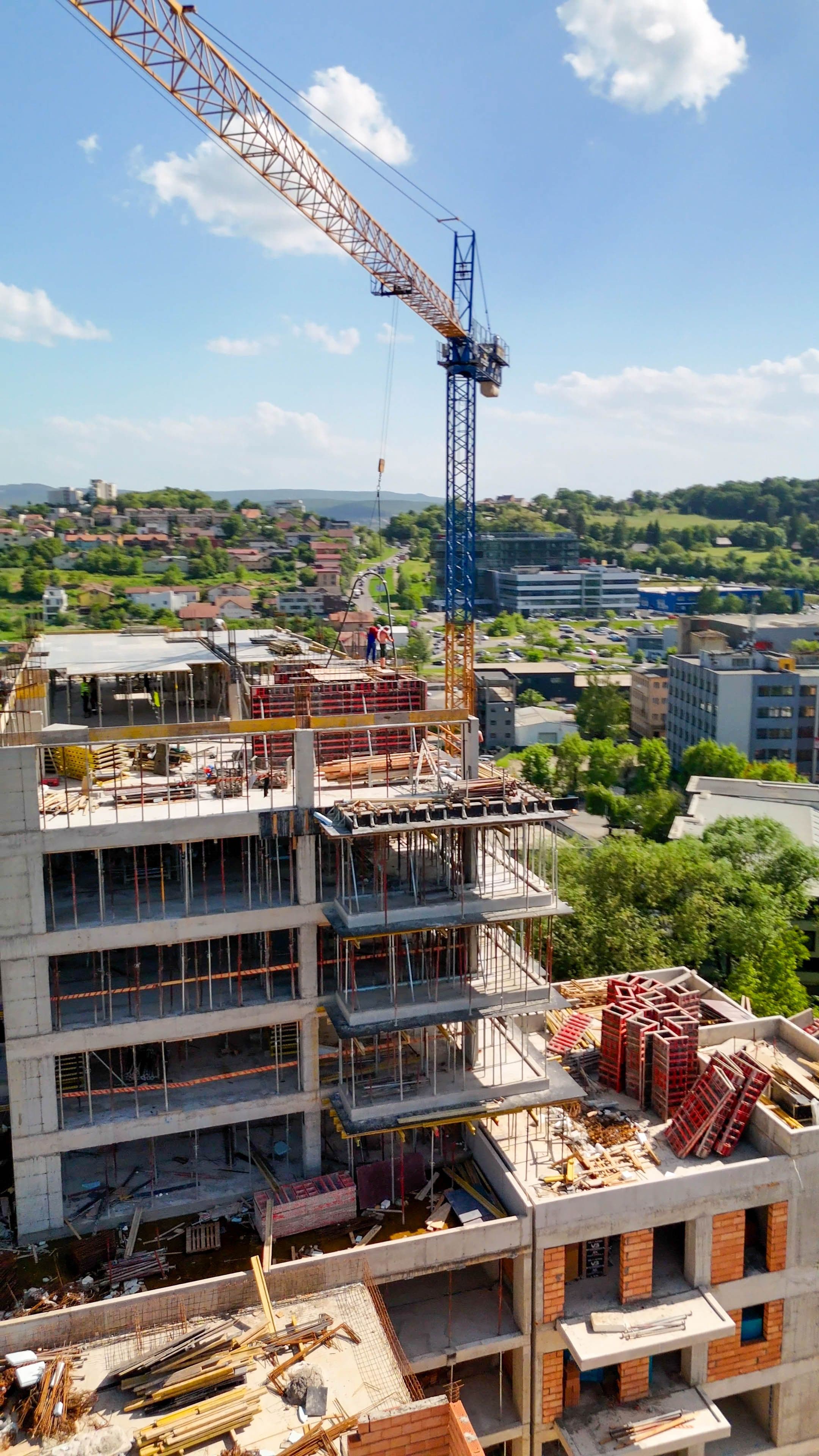

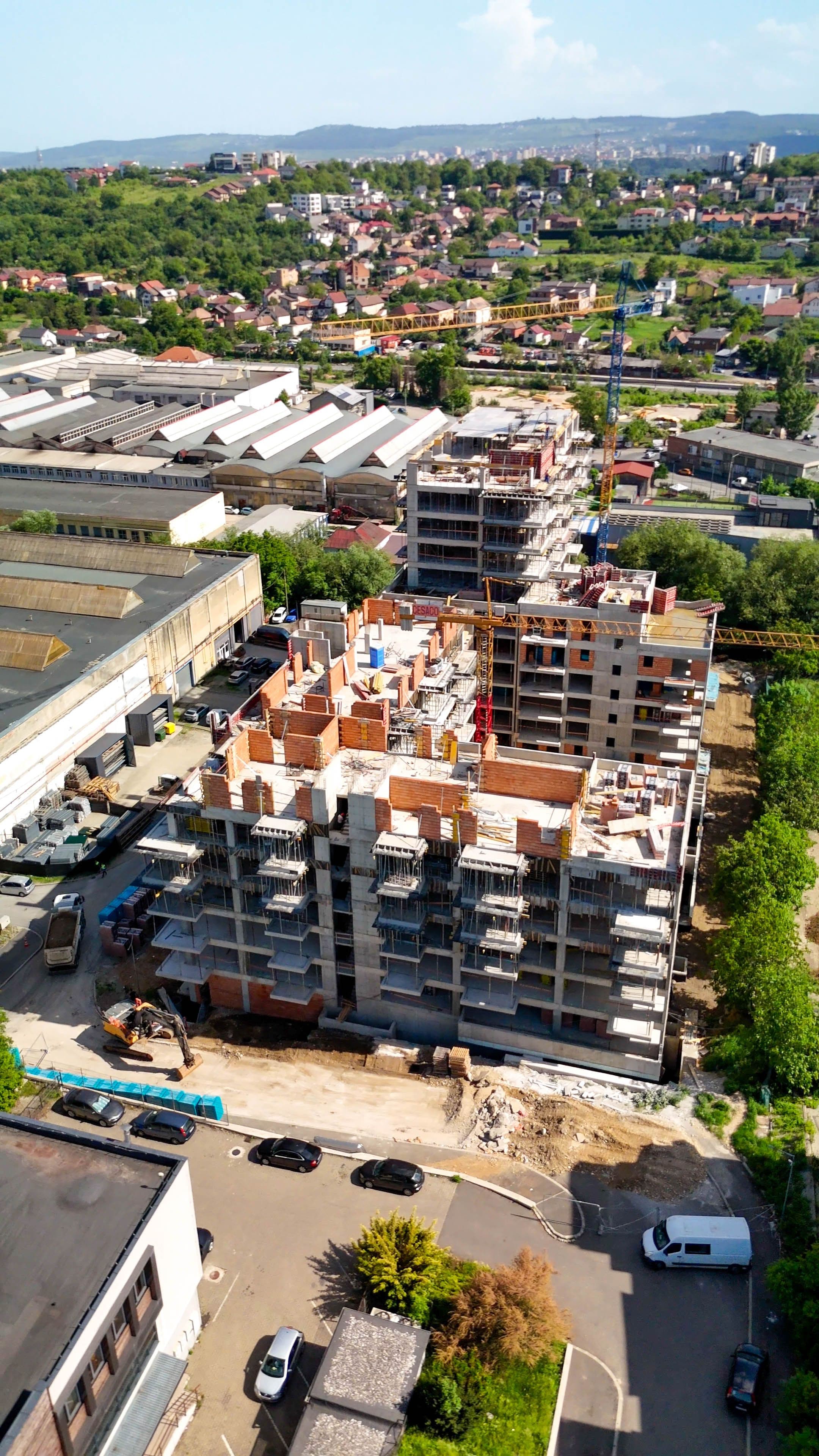

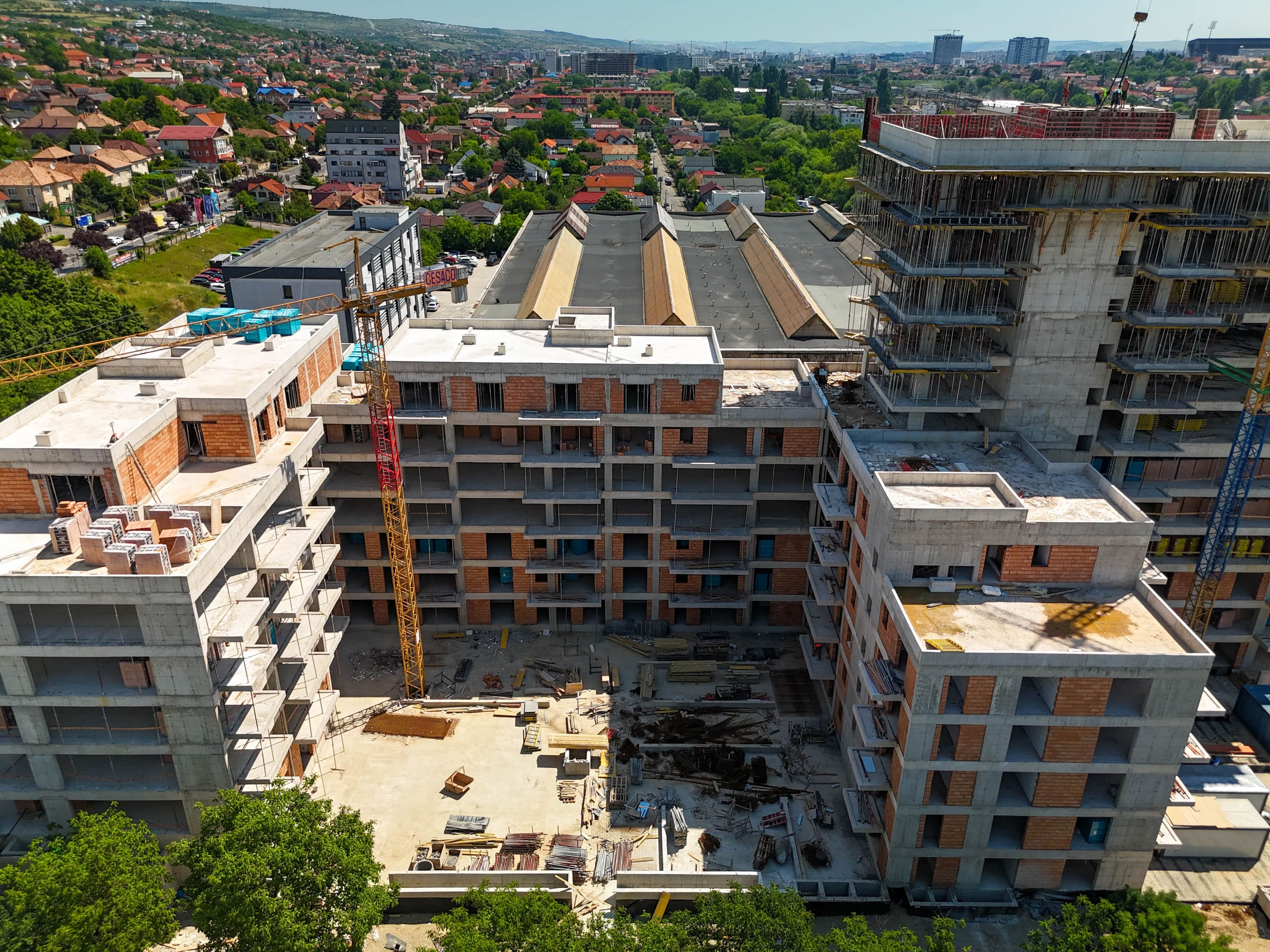

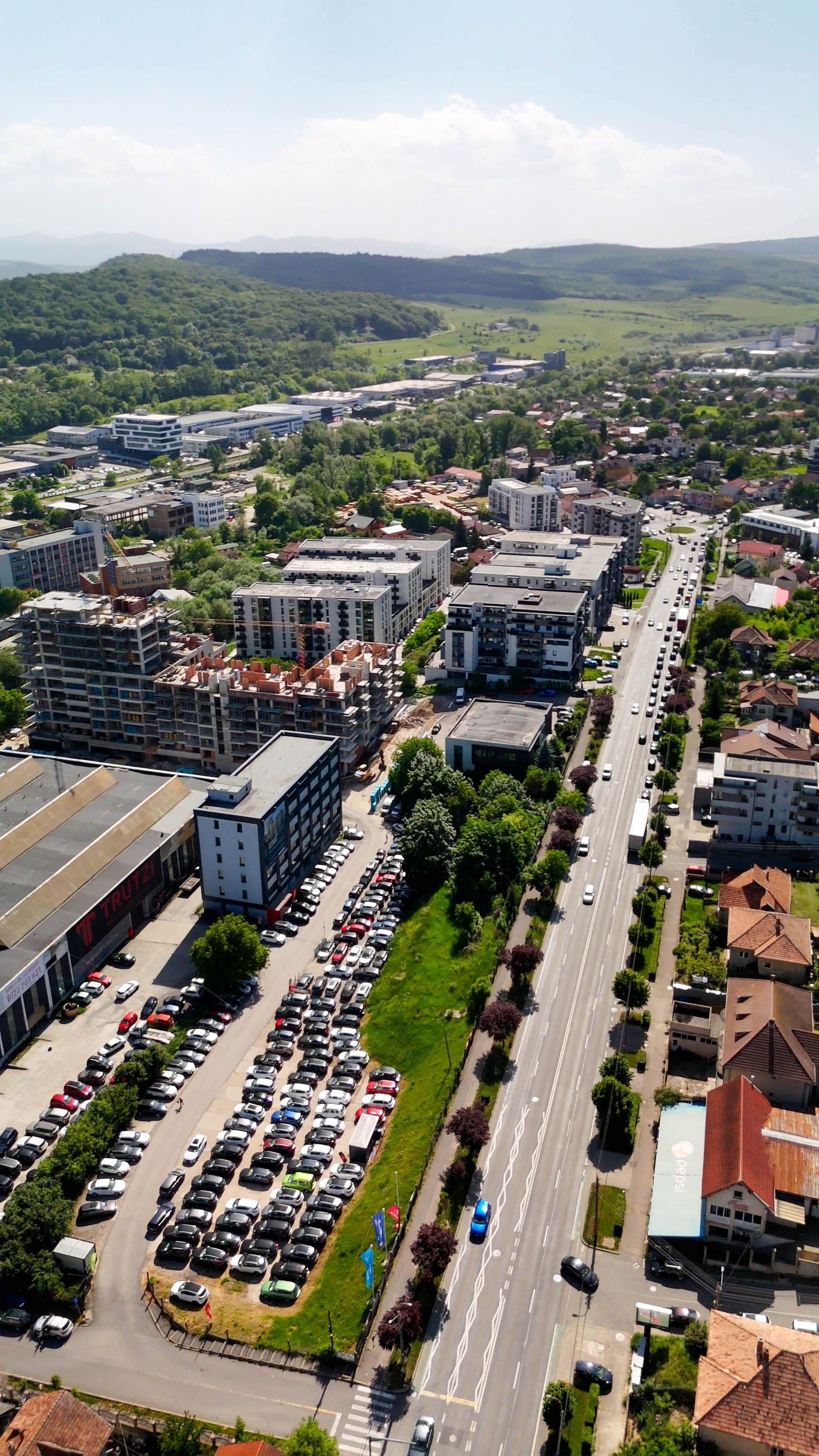

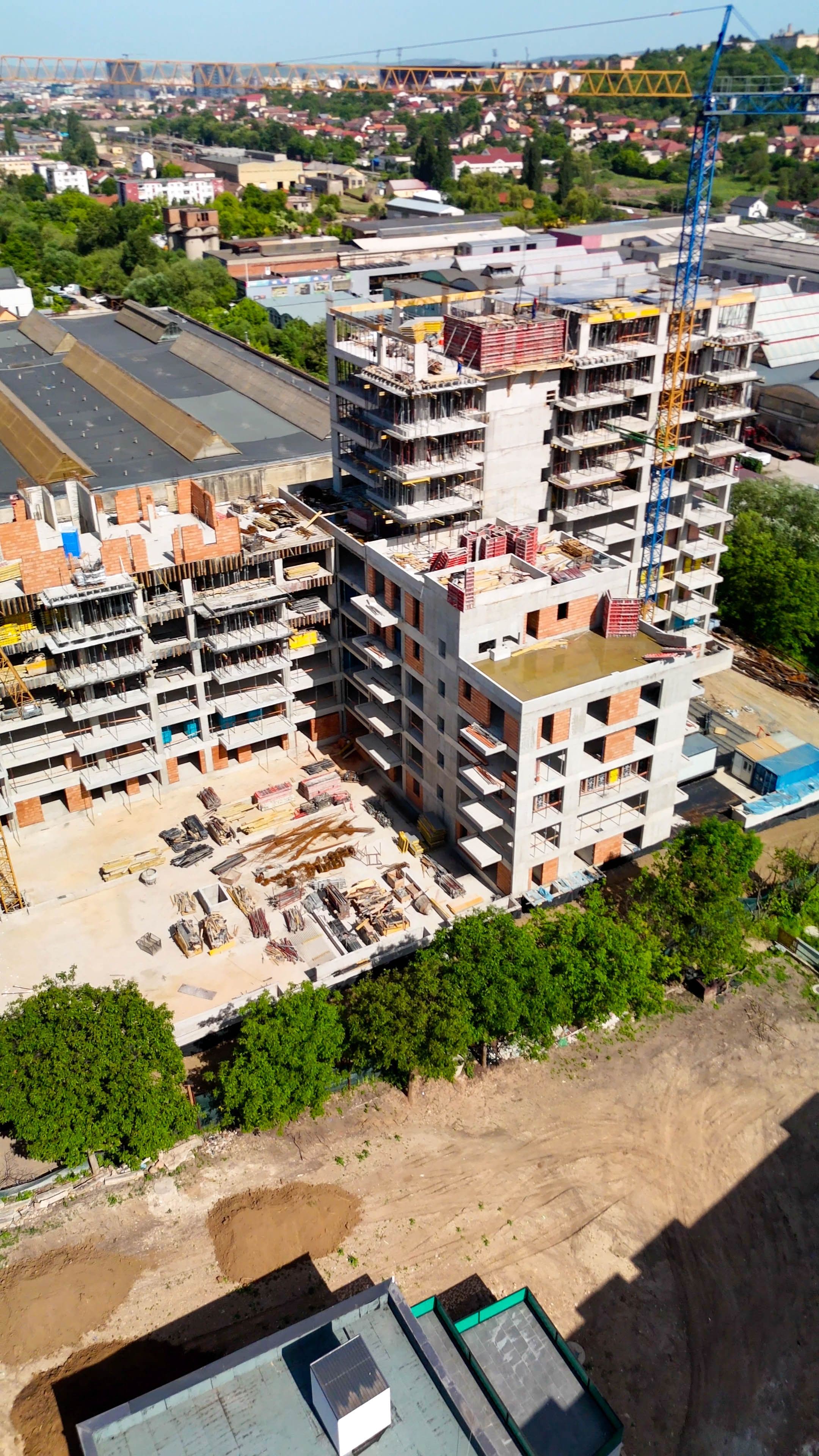

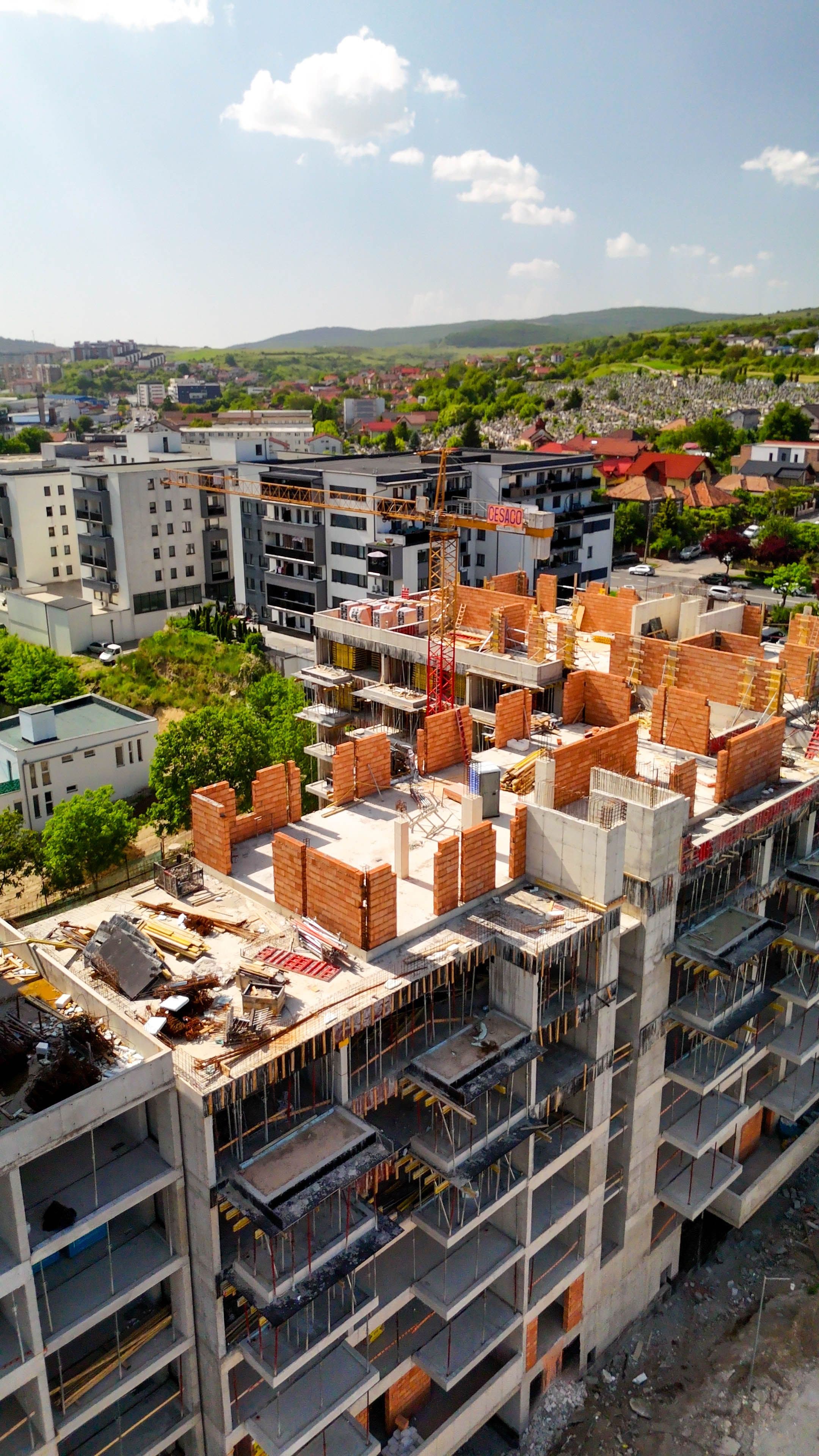

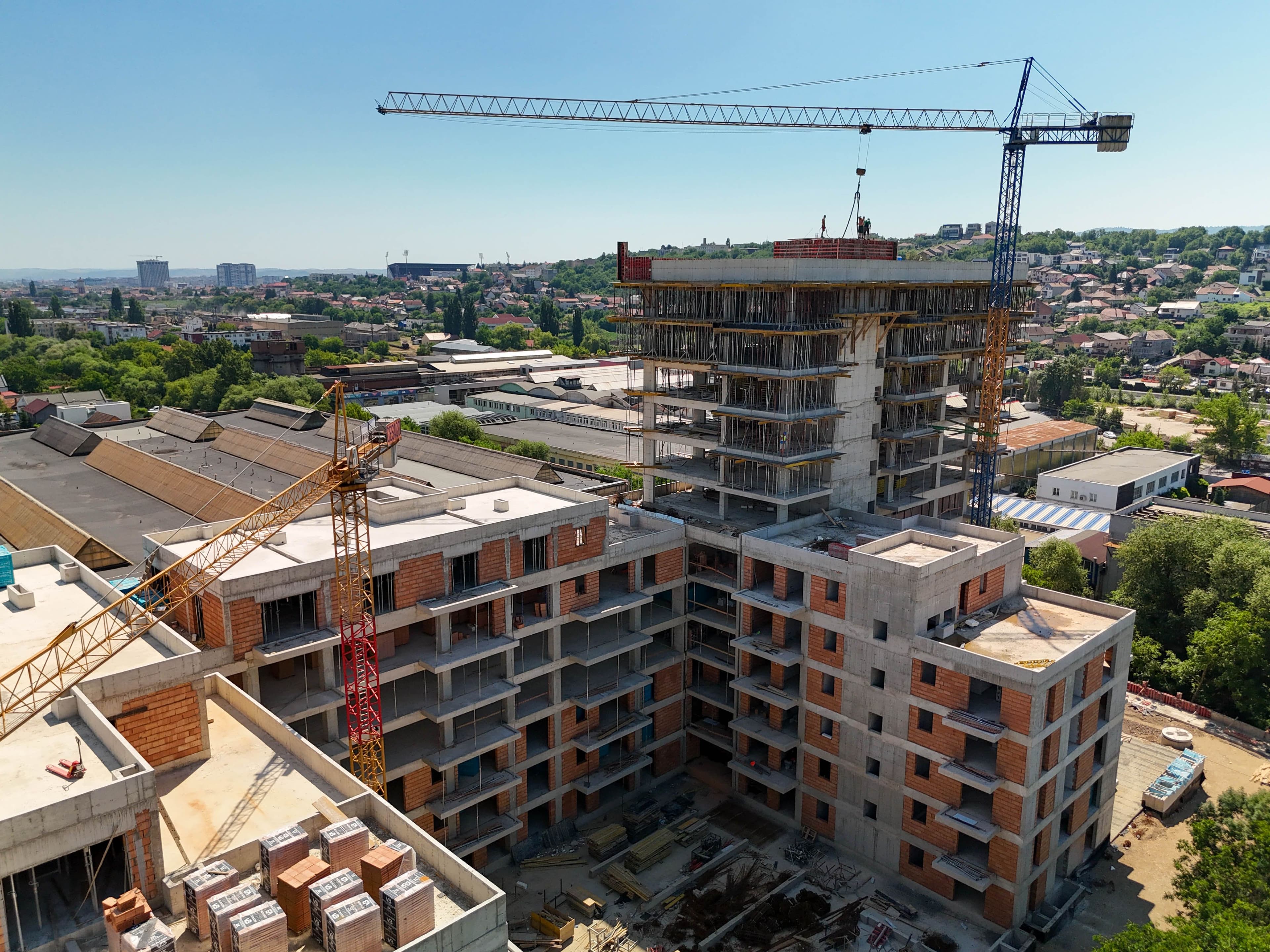

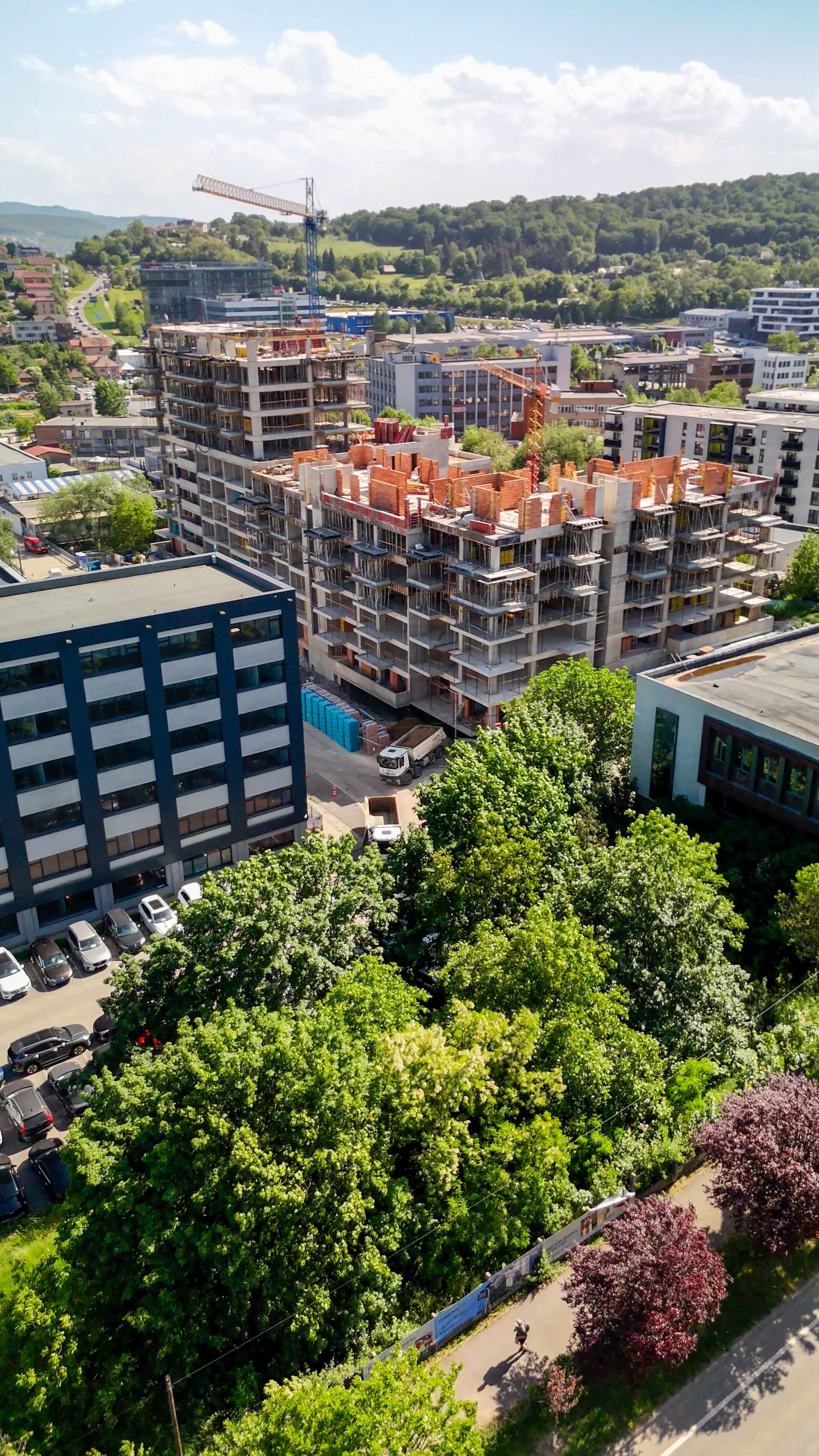

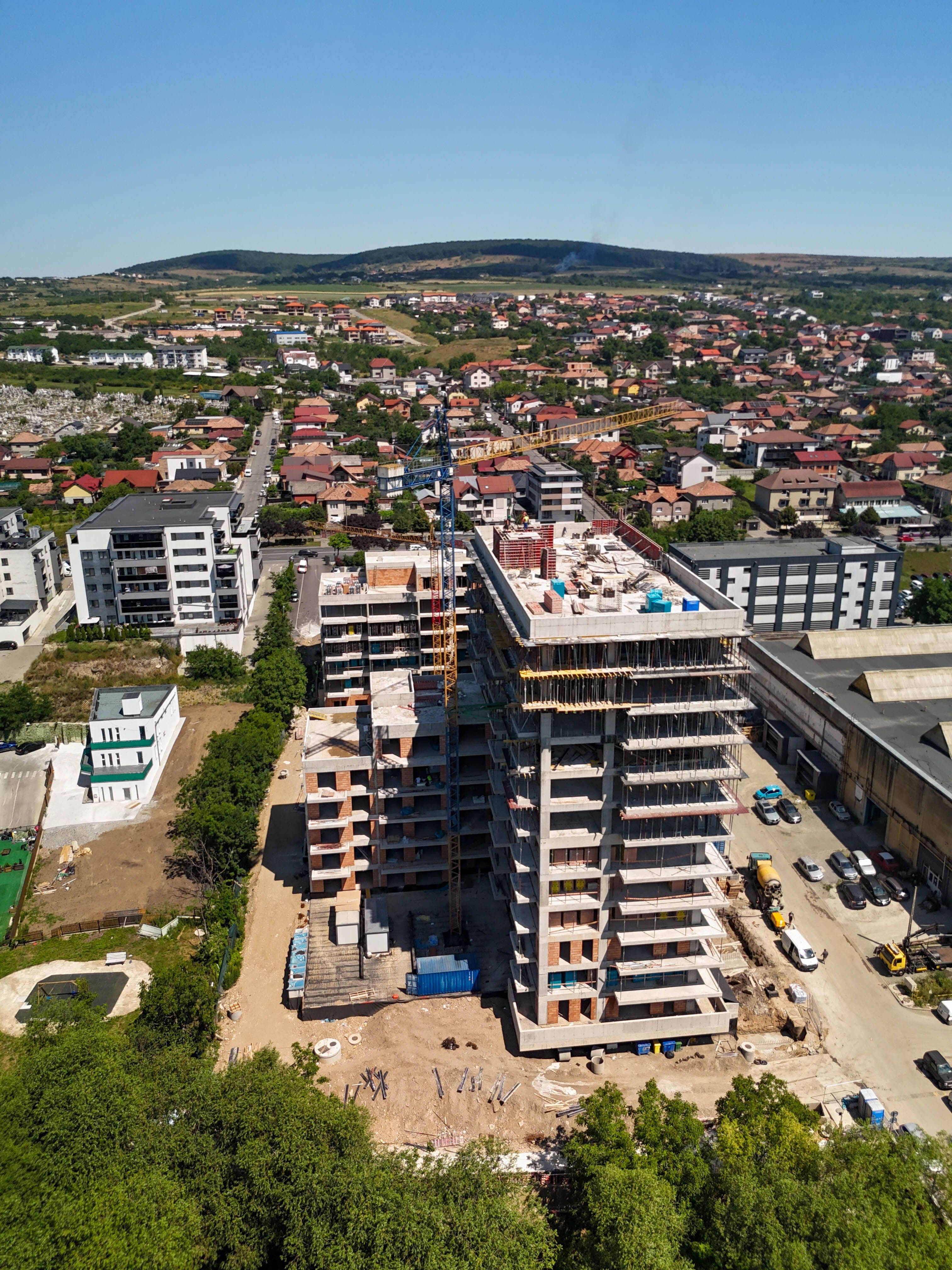

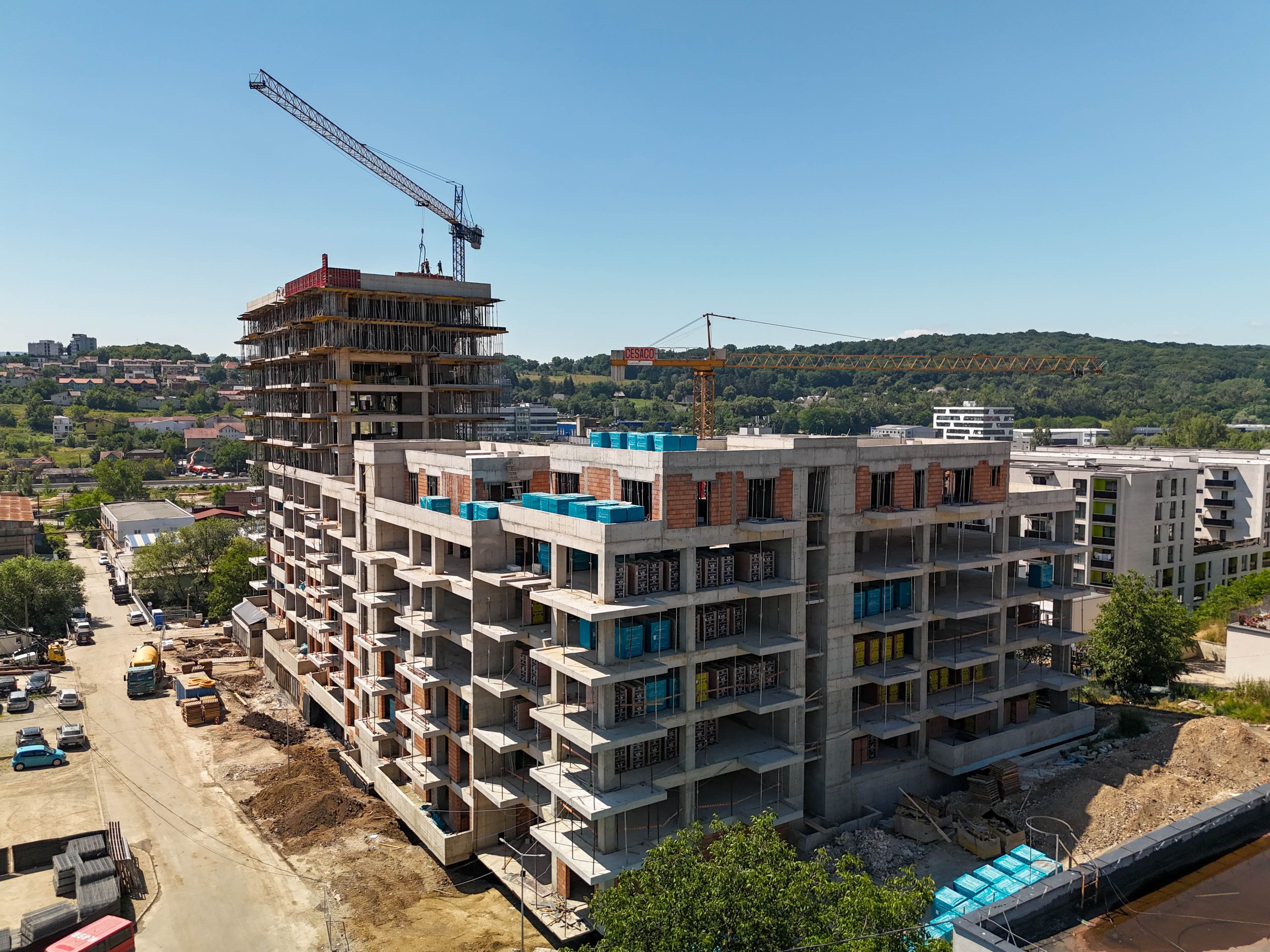

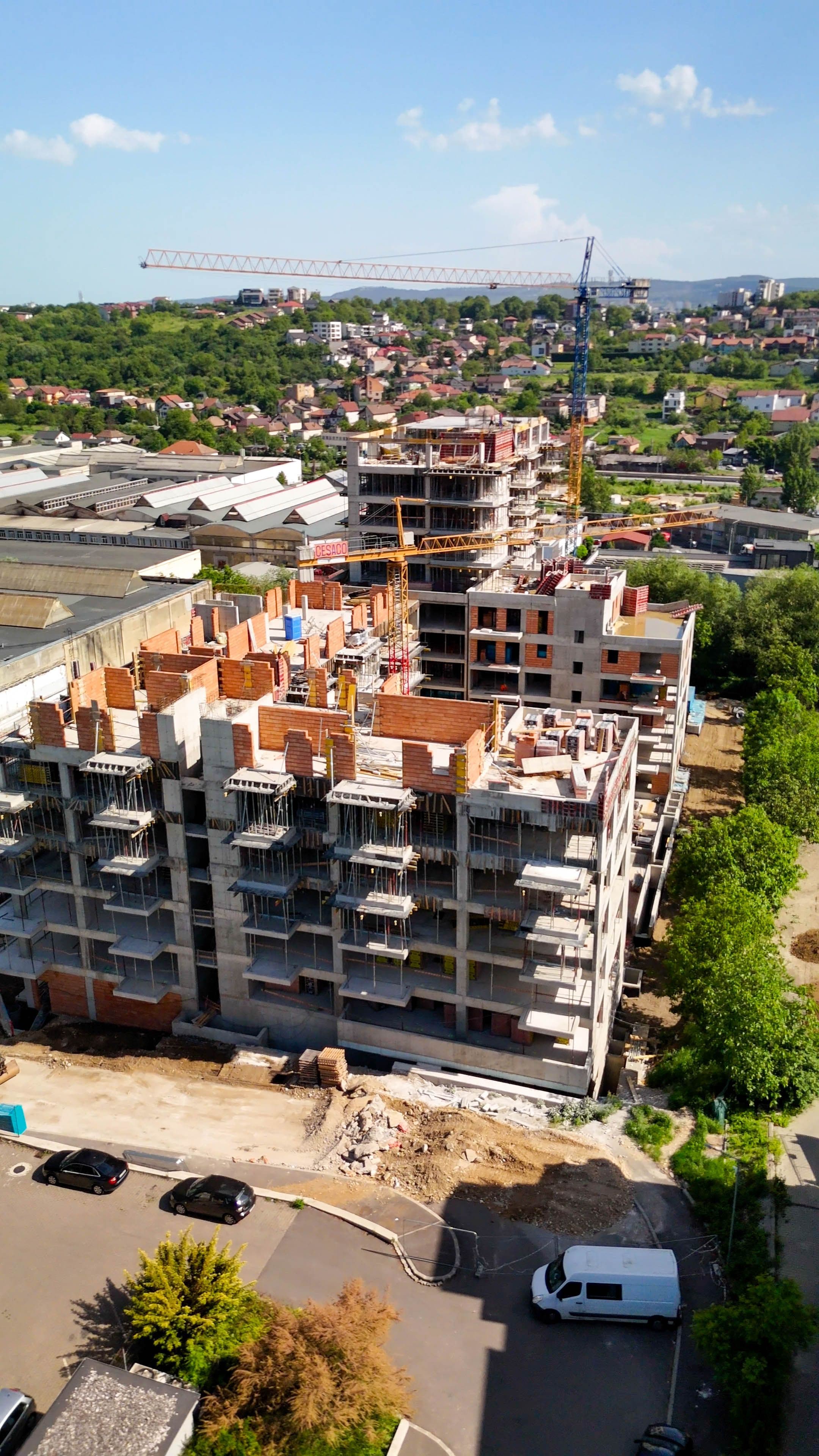

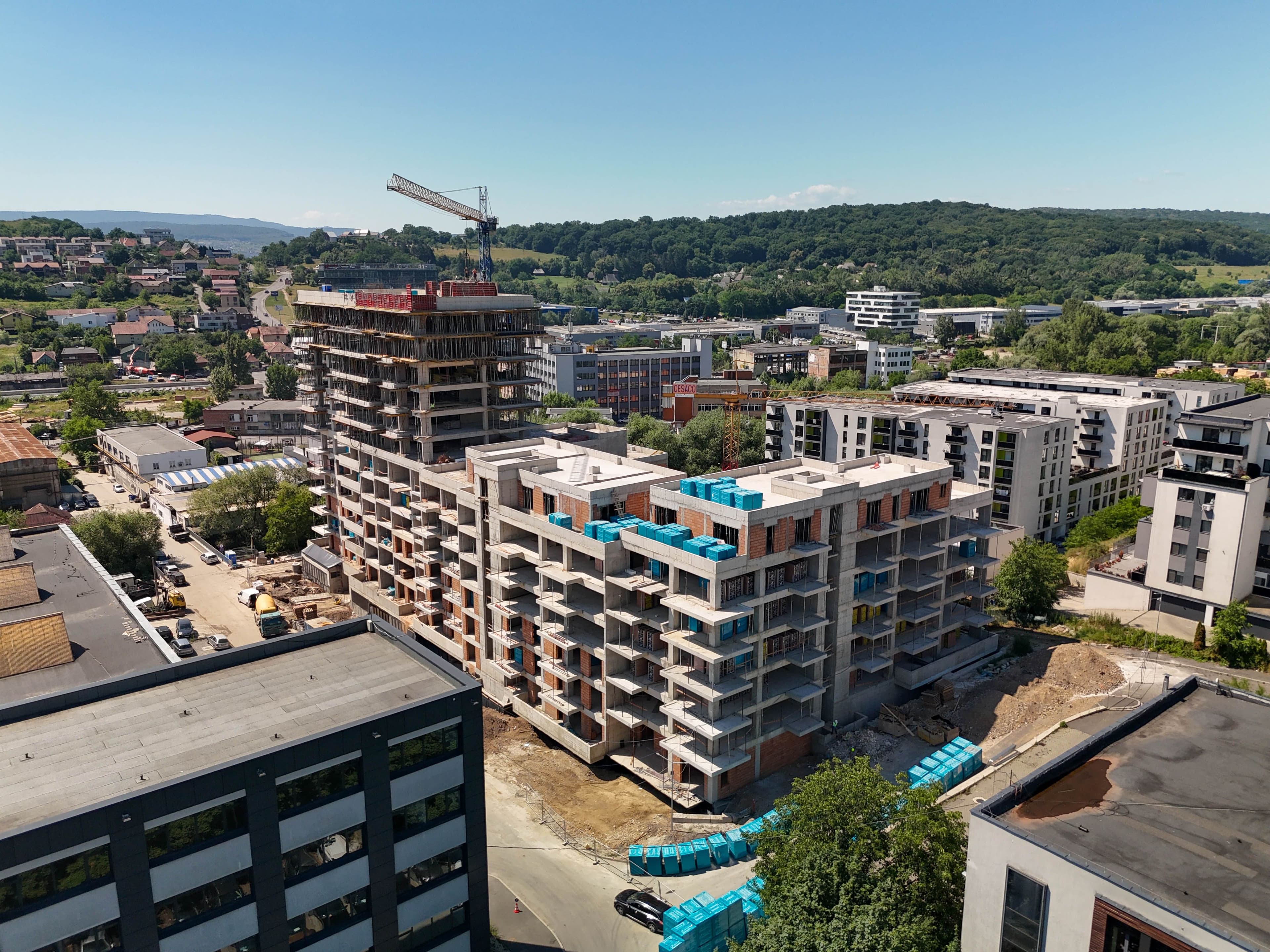

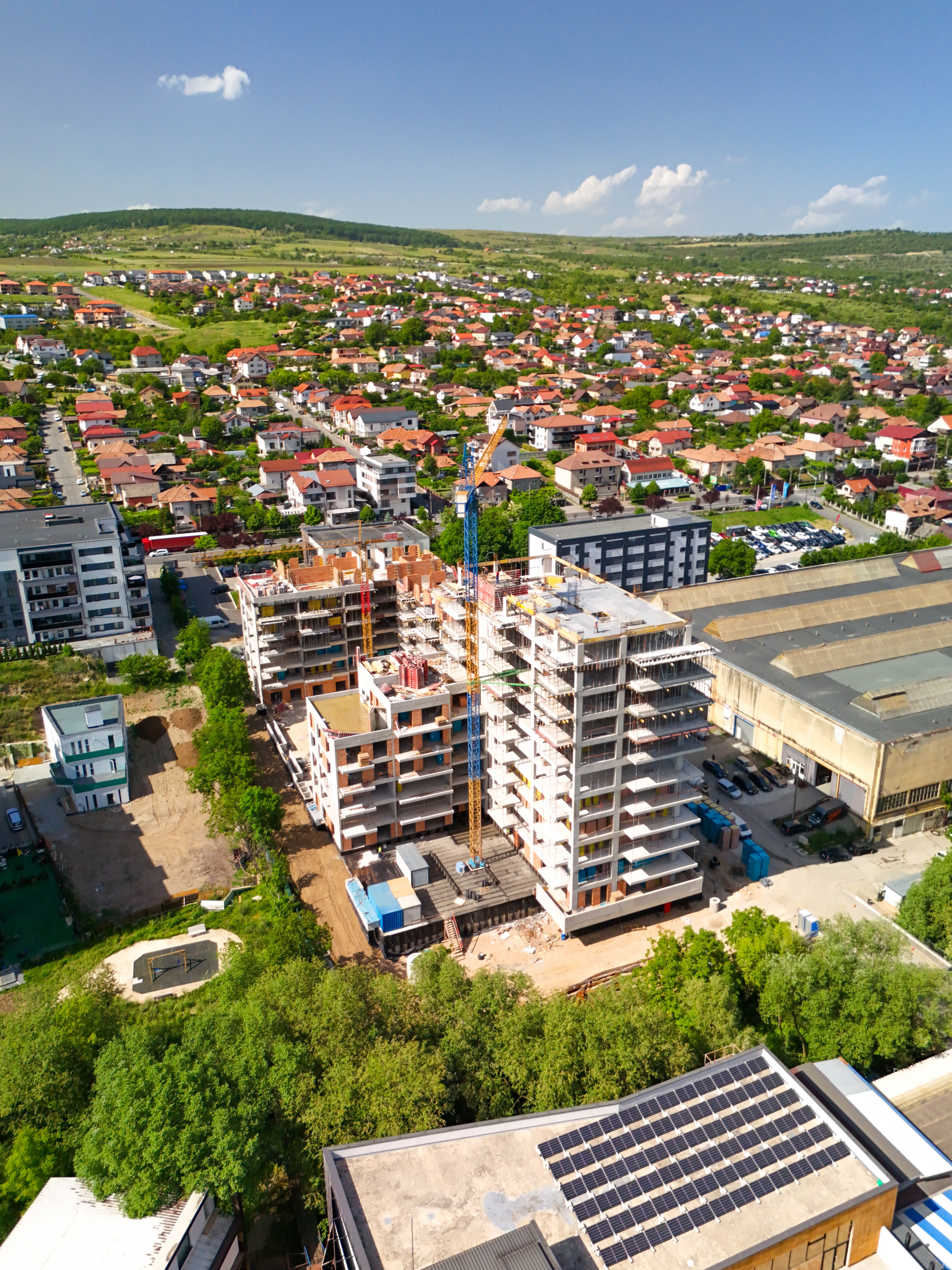

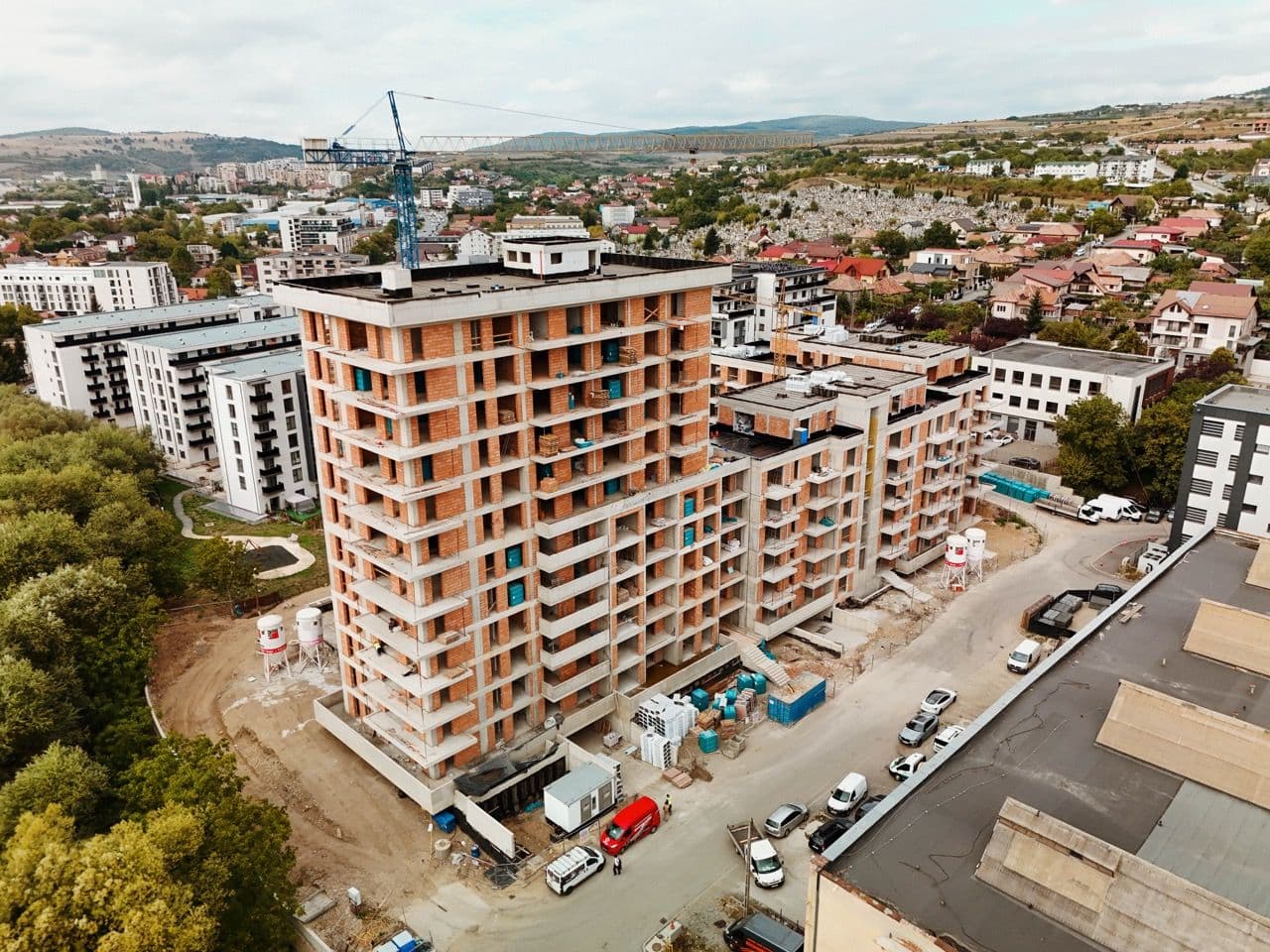

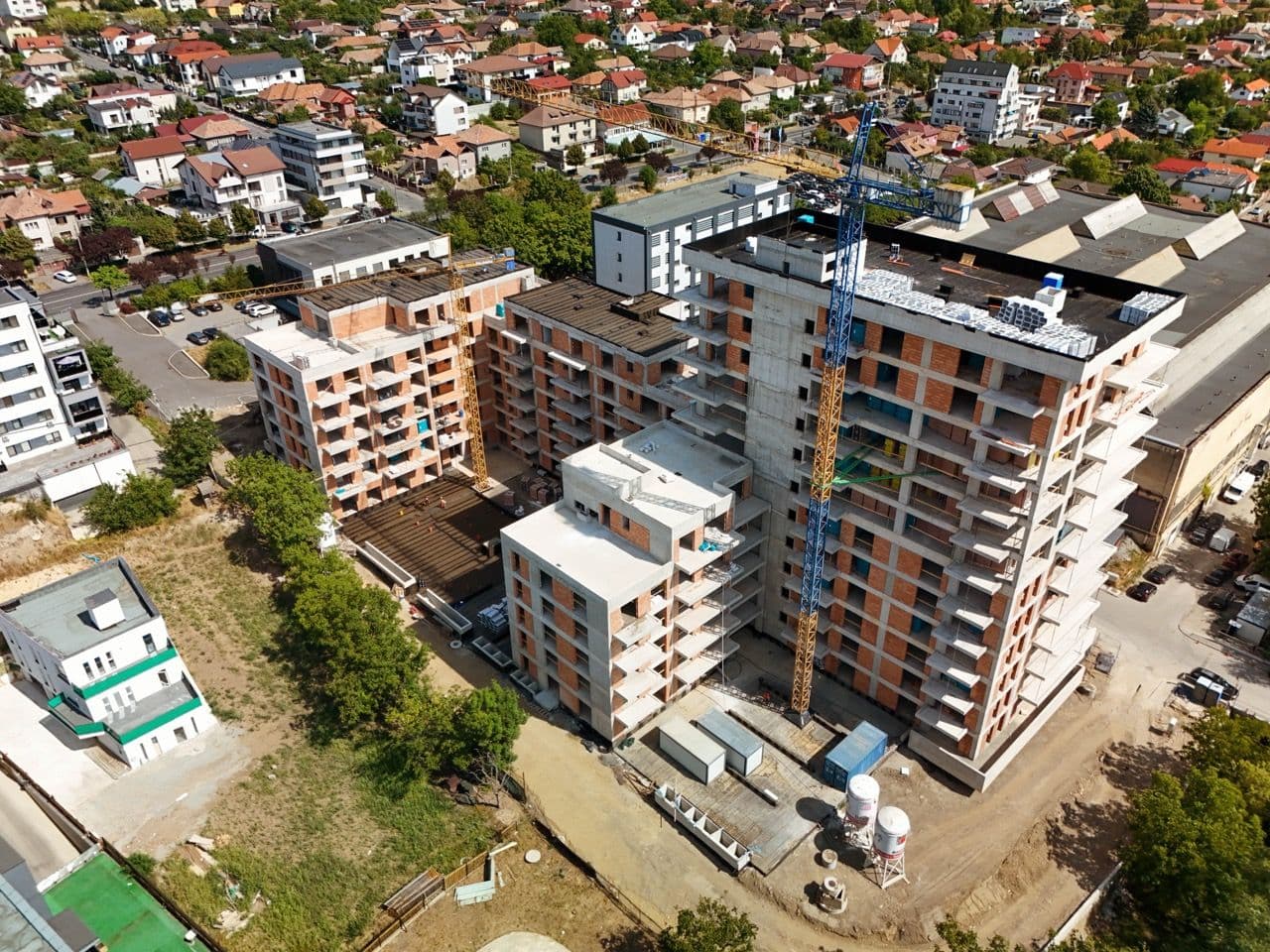

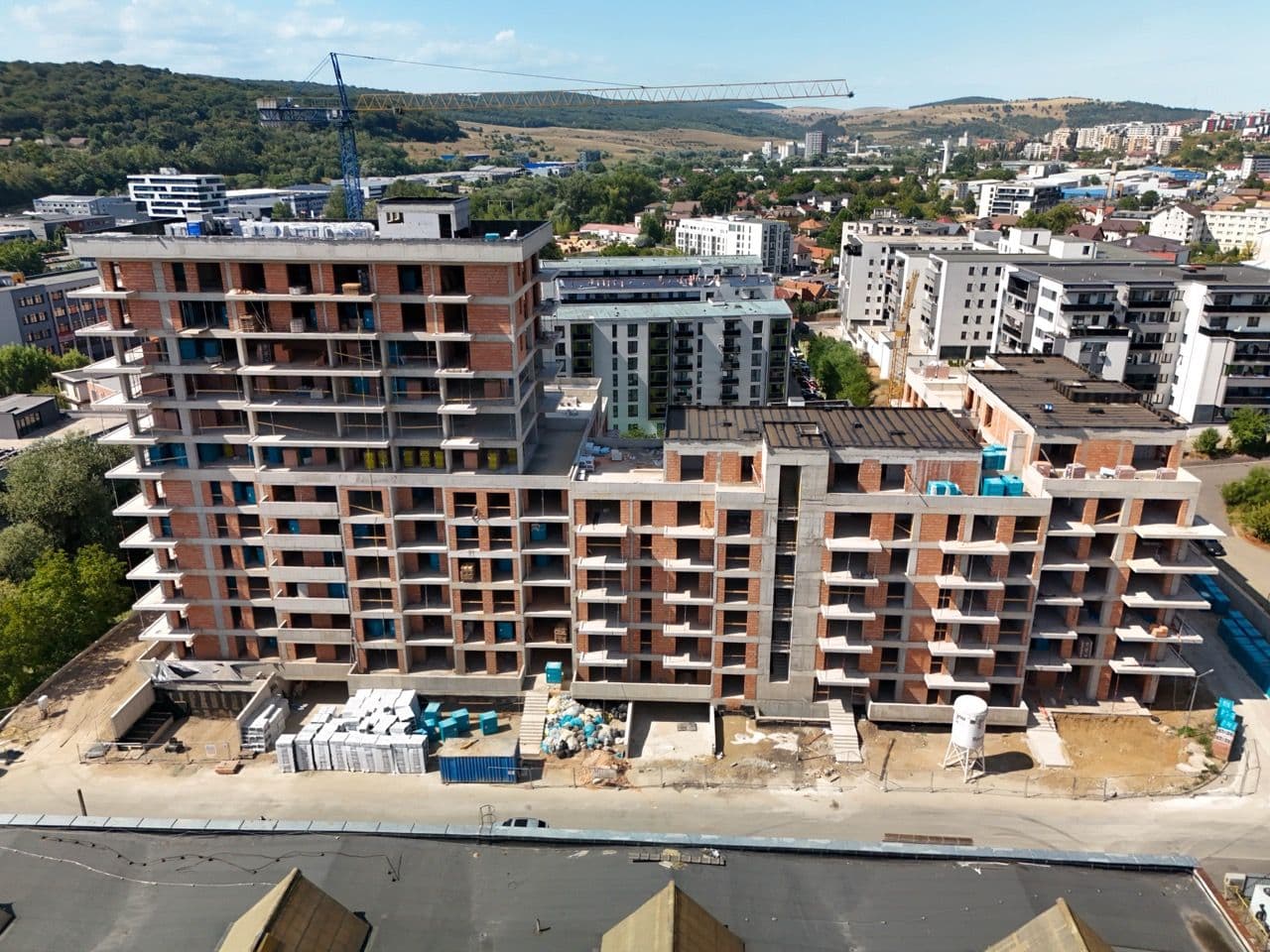

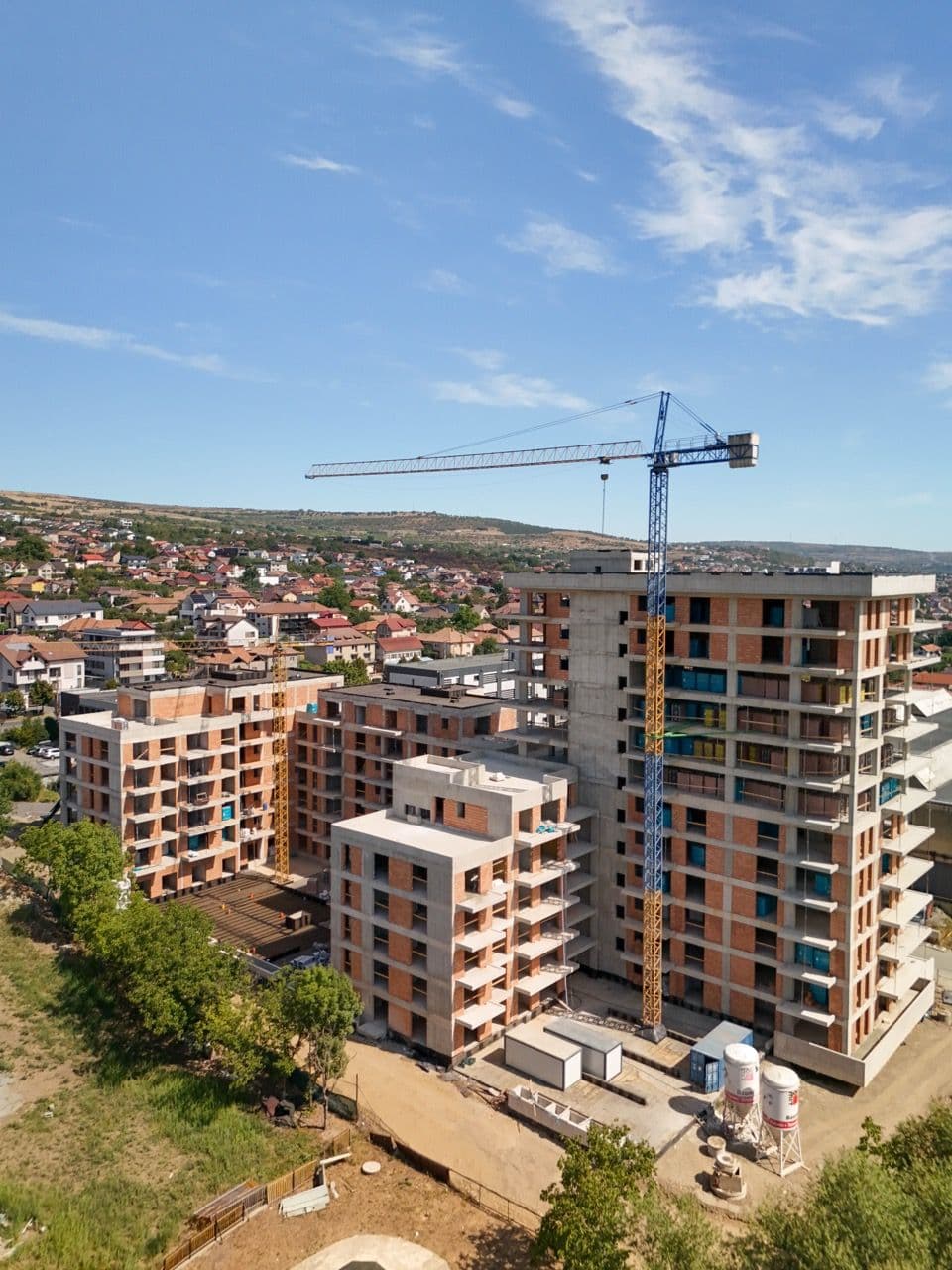

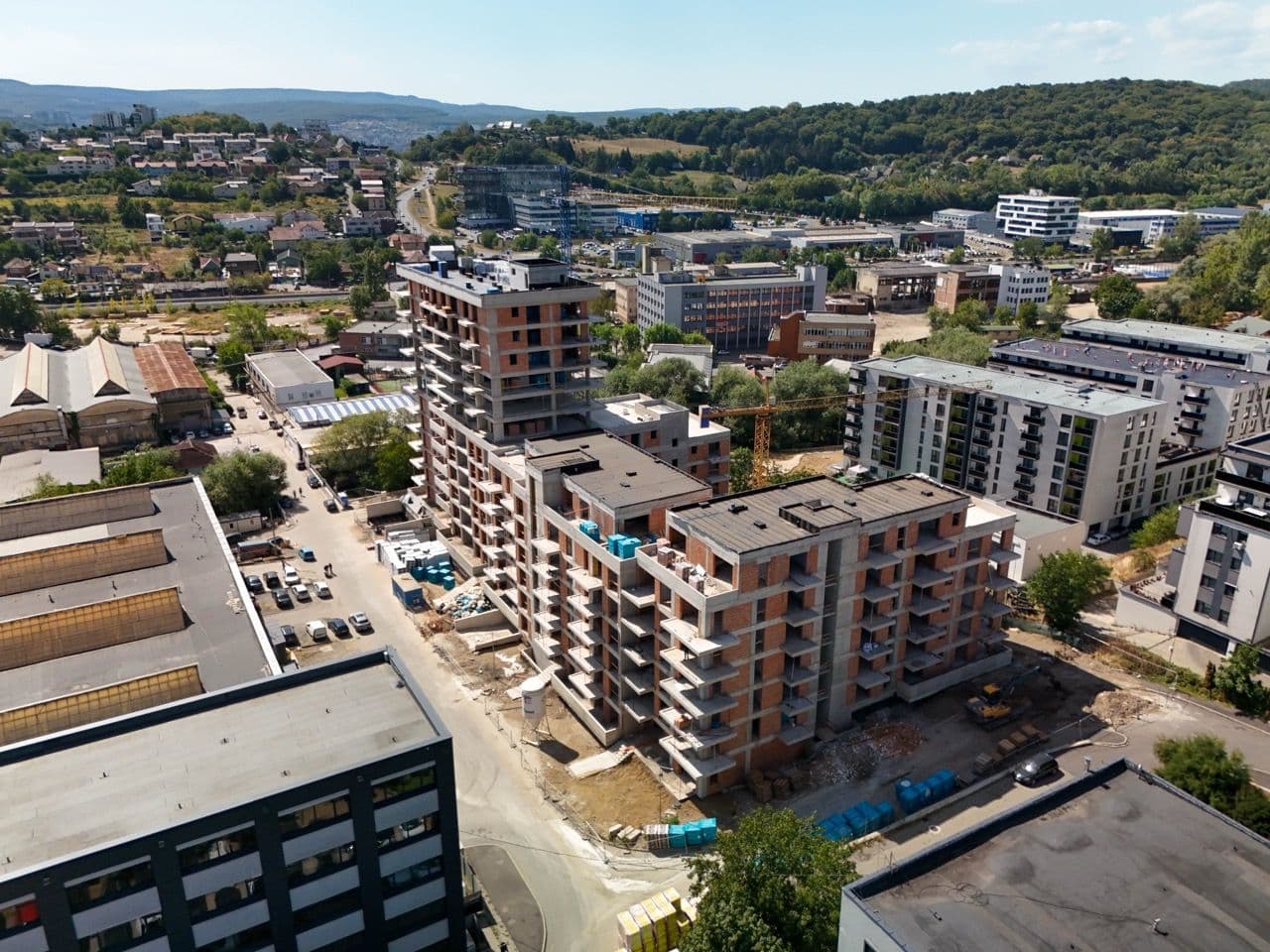

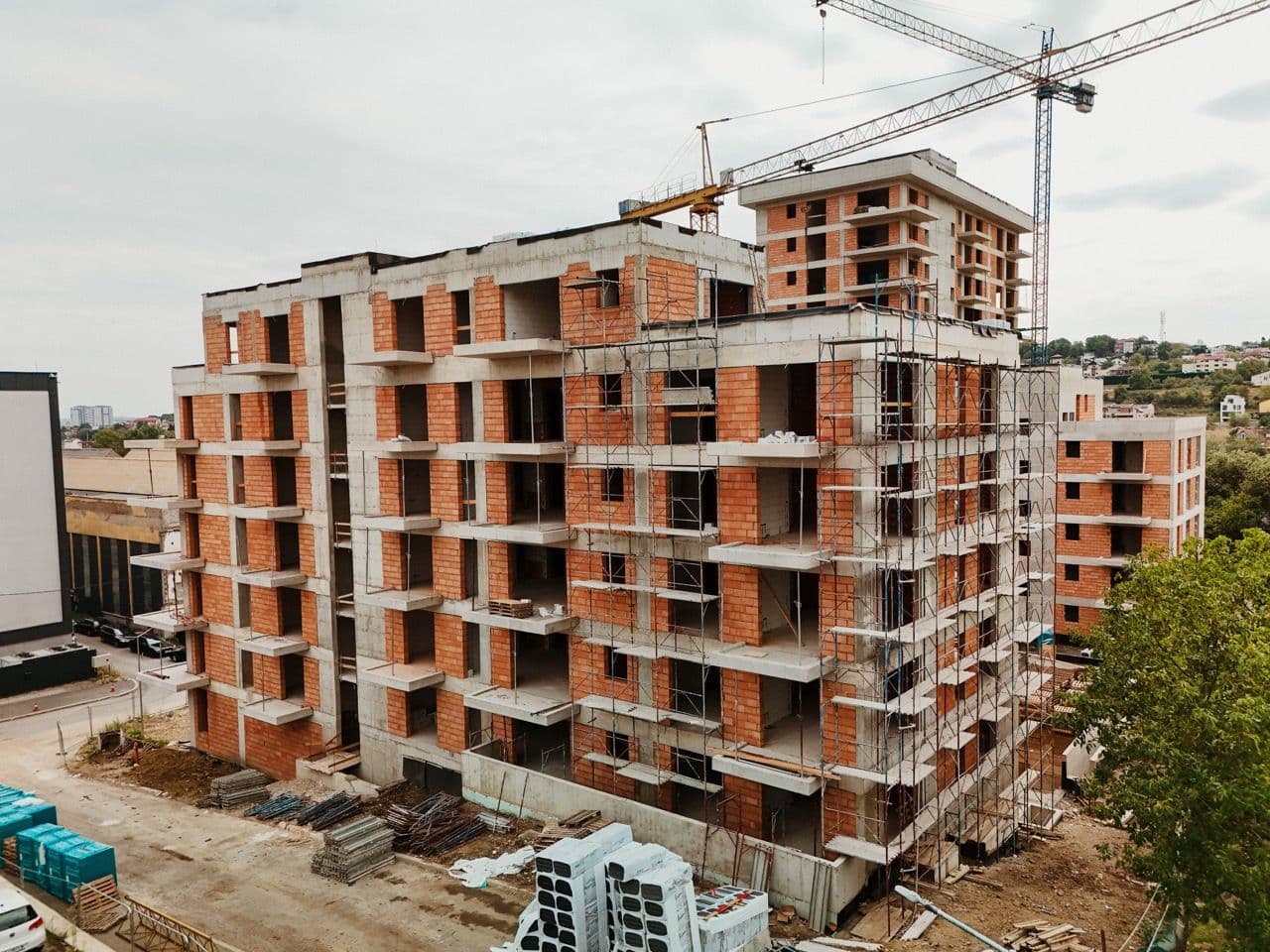

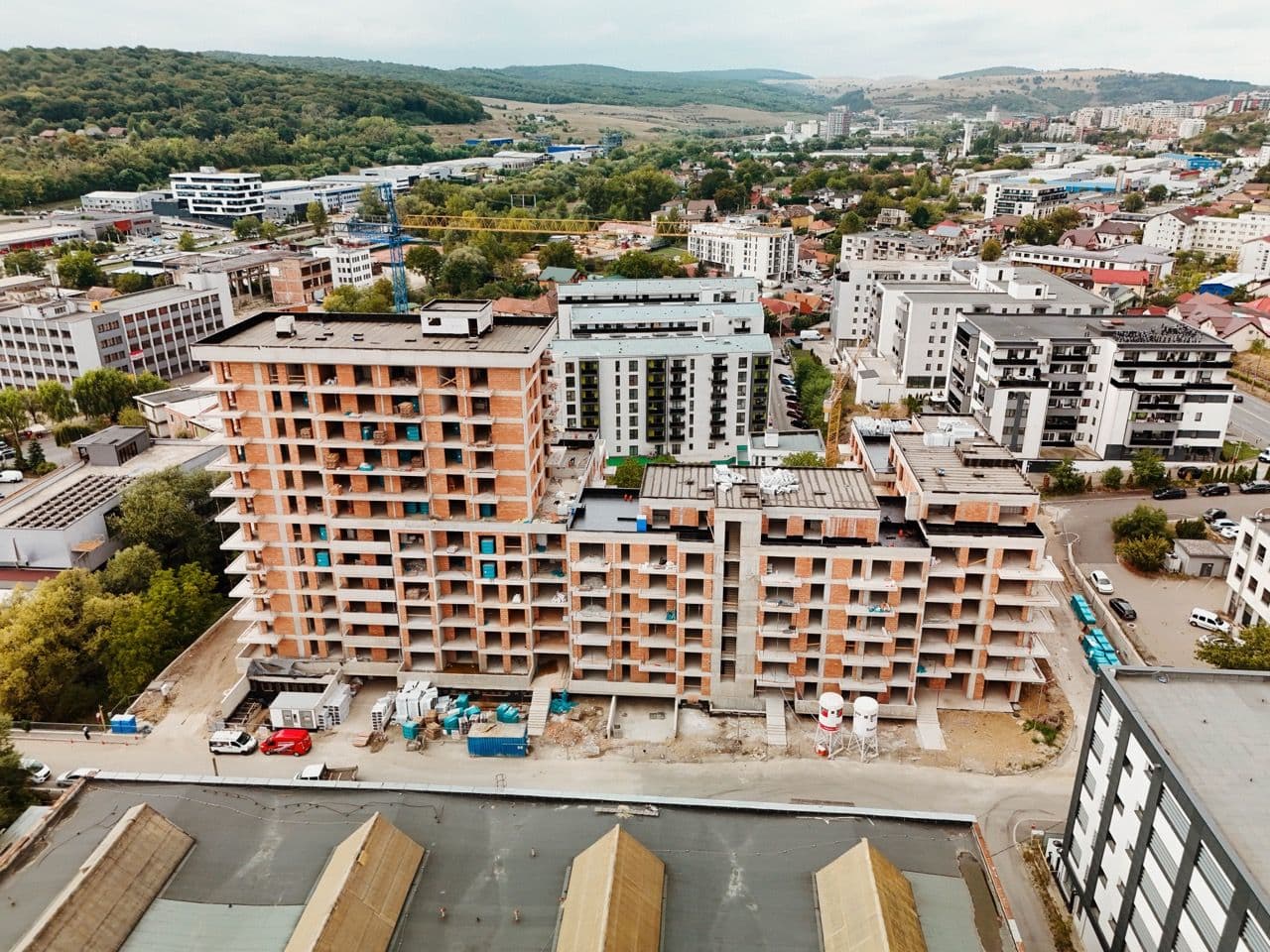

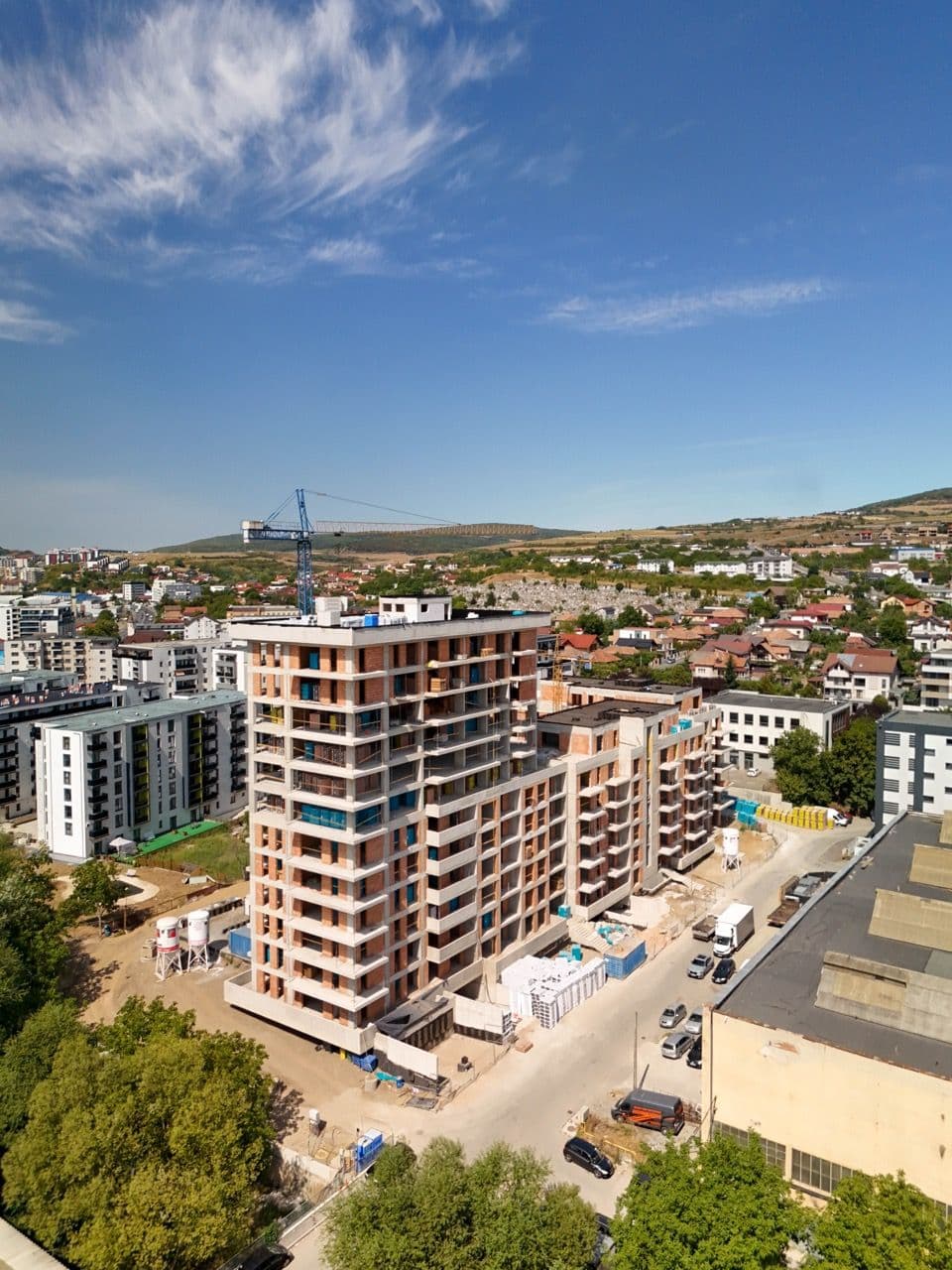

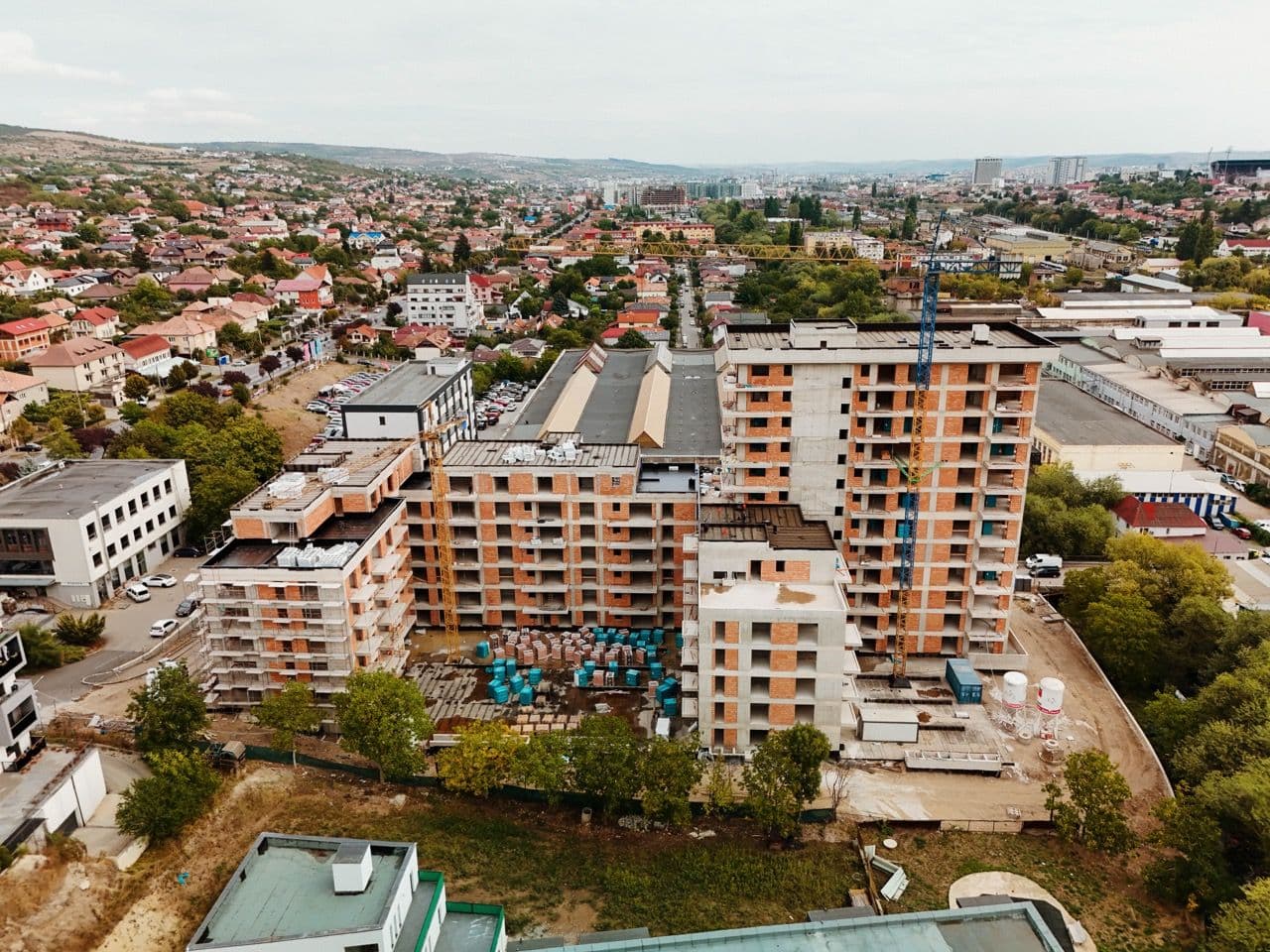

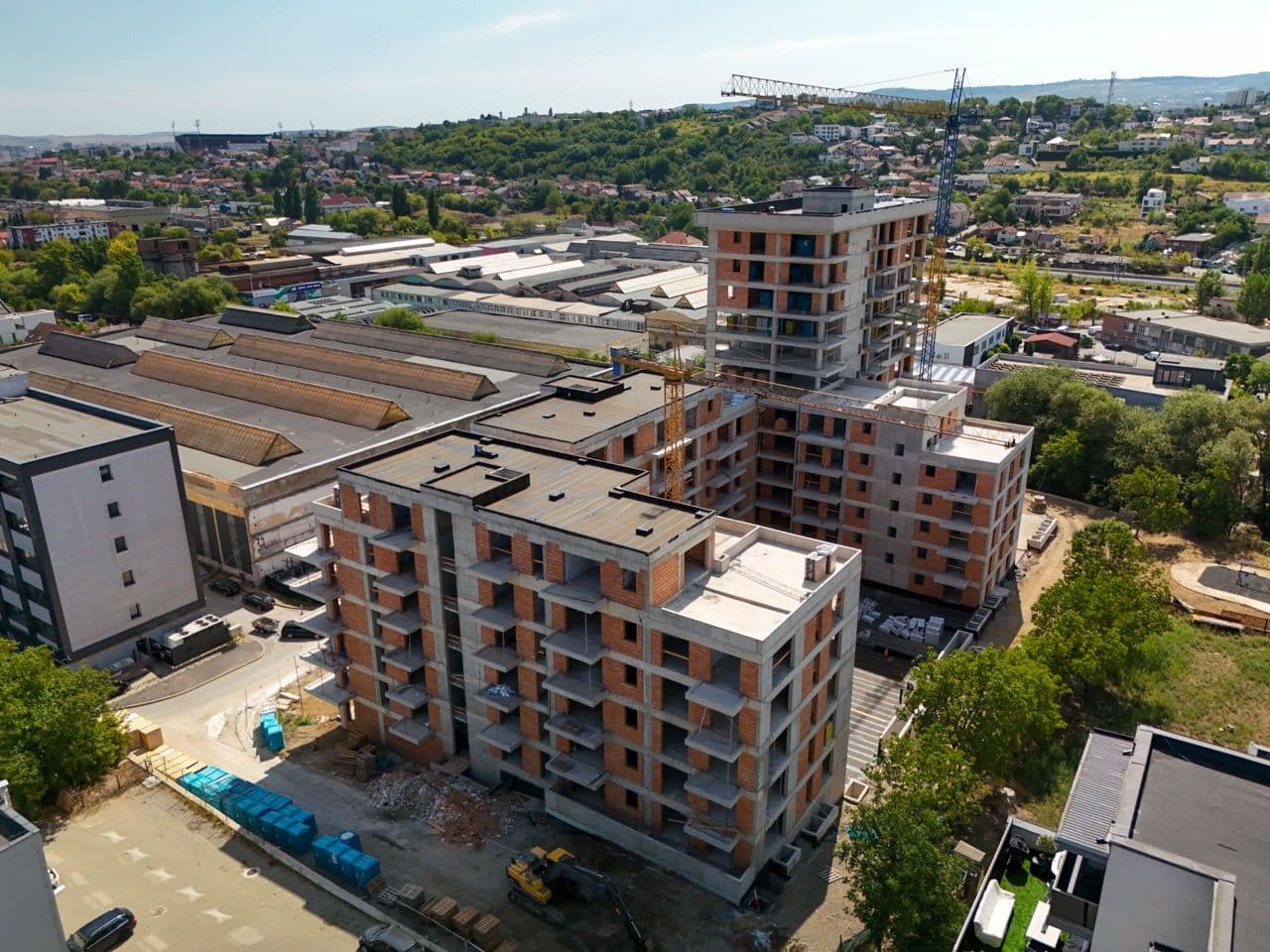

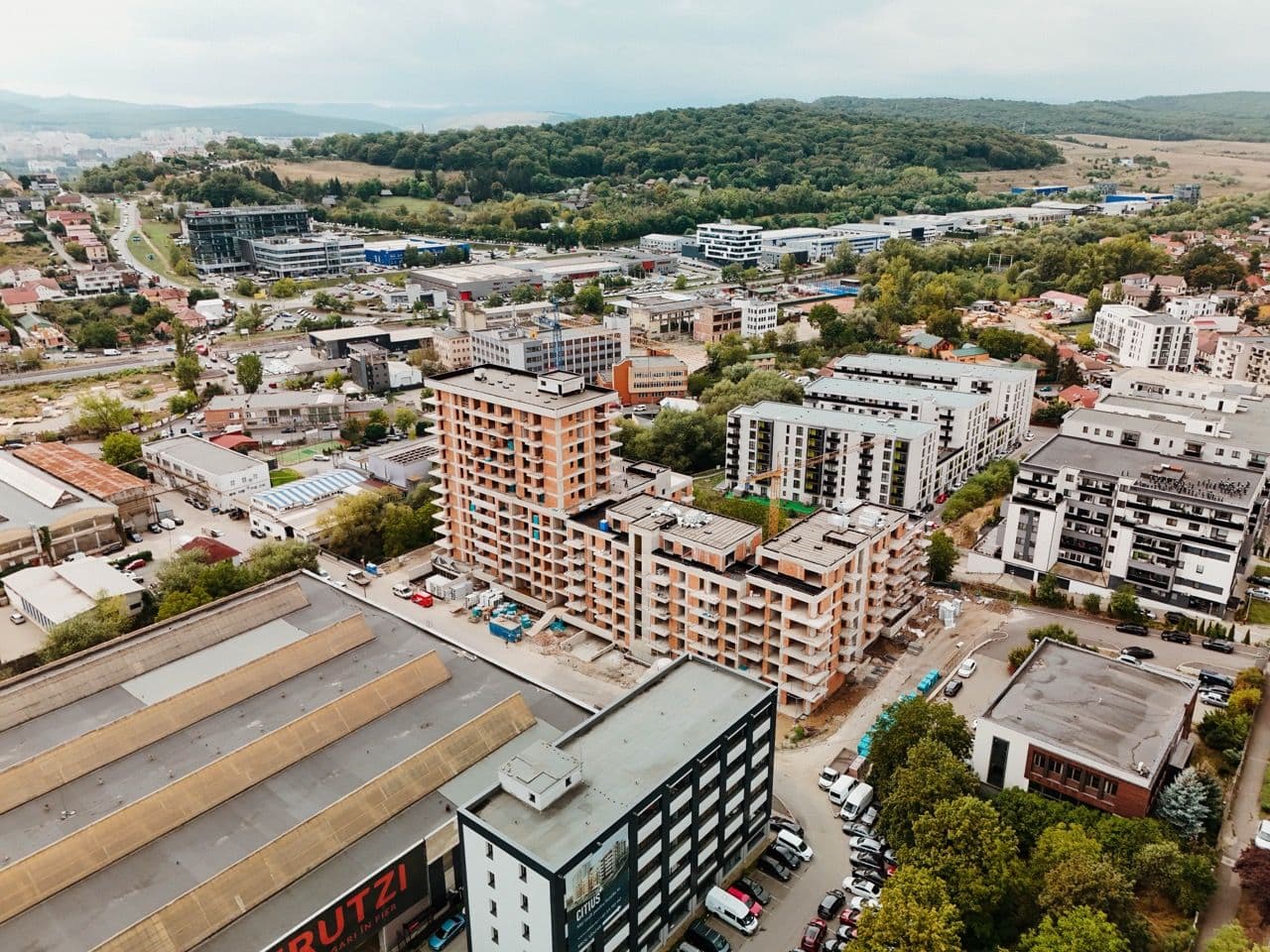

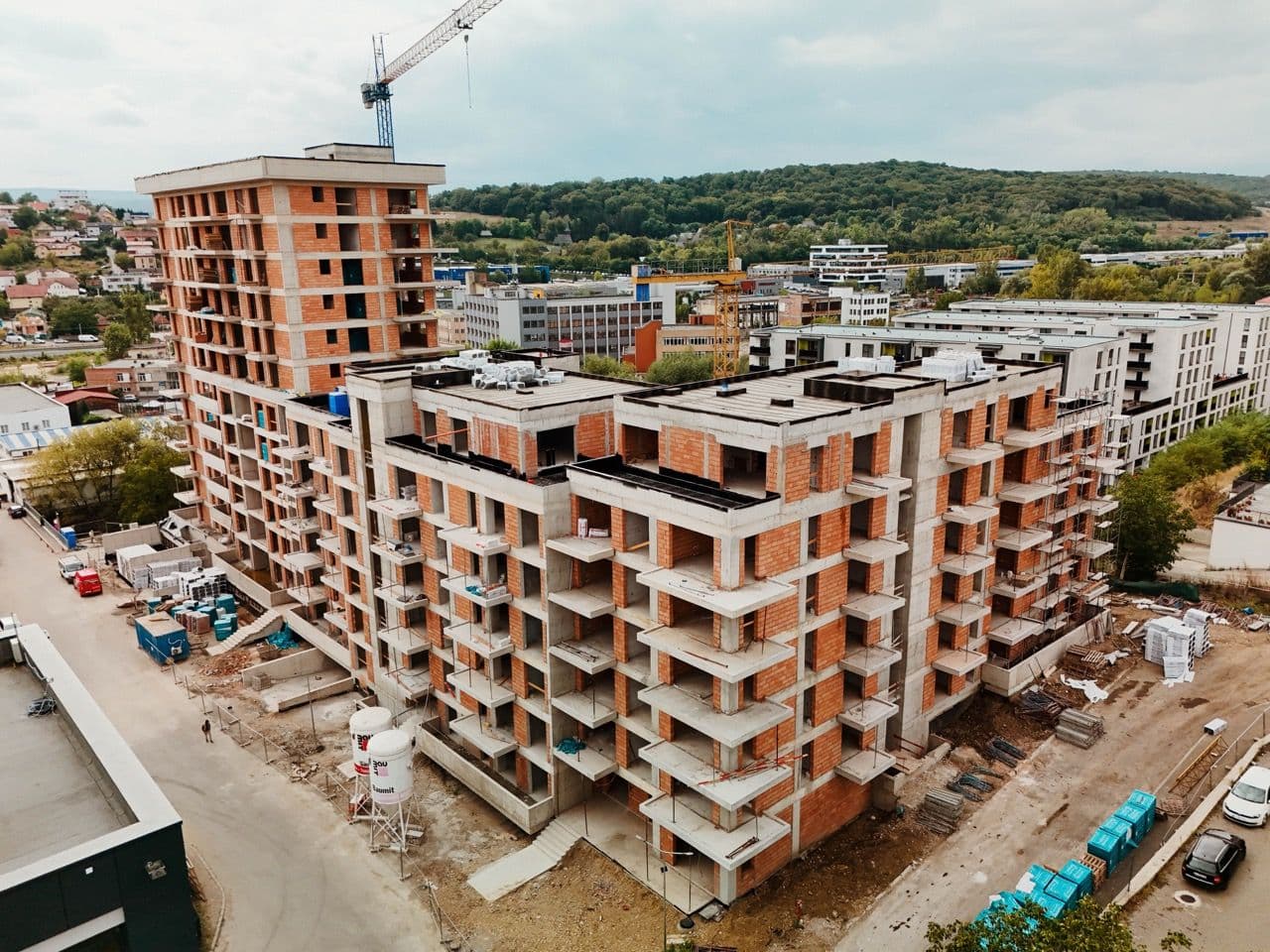

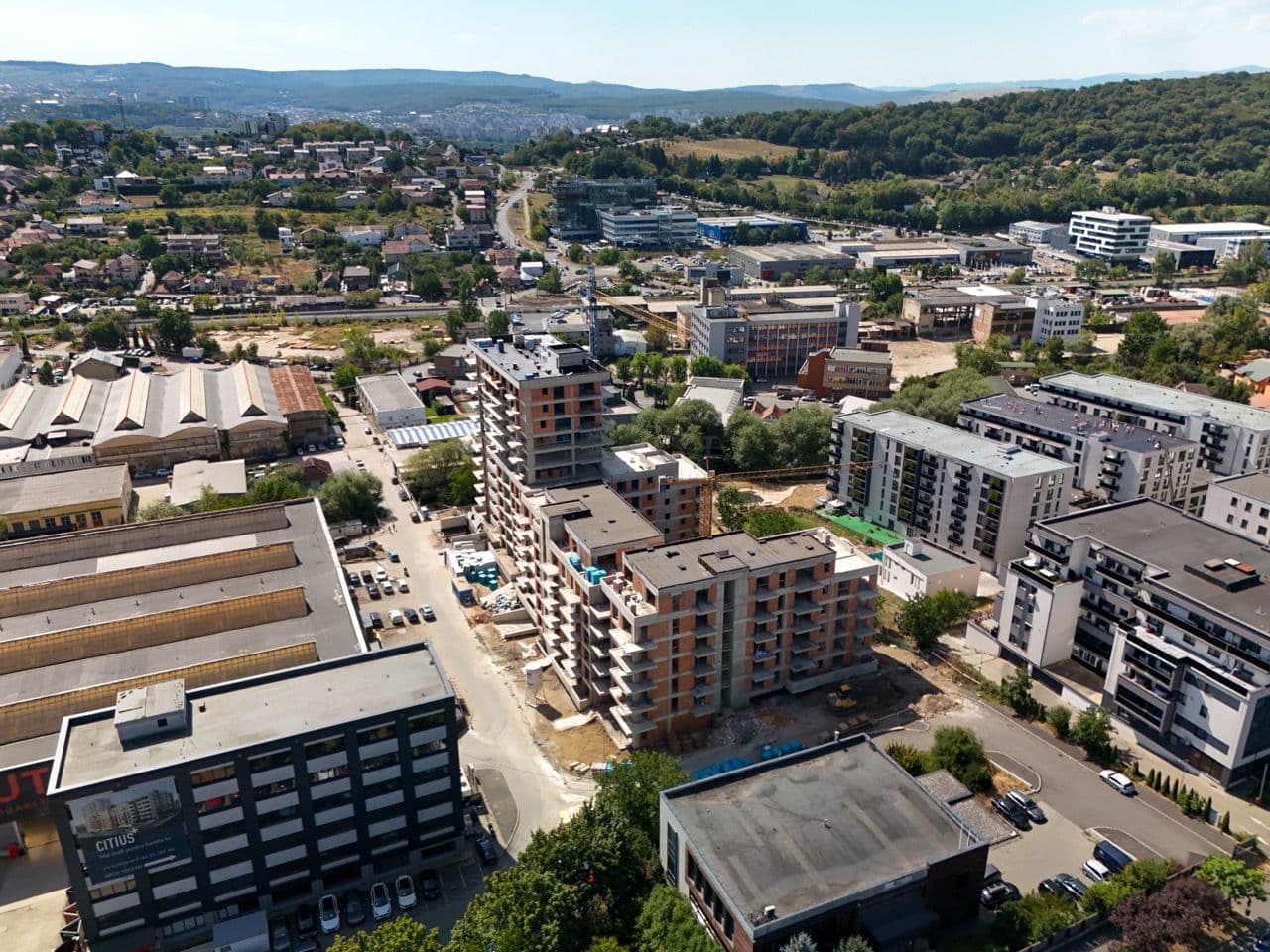

Urmărește evoluția proiectului prin actualizările lunare ale lucrărilor. Verifică progresul fiecărei etape de construcție și fii mereu informat despre dezvoltarea ansamblului.






Iulie 2025

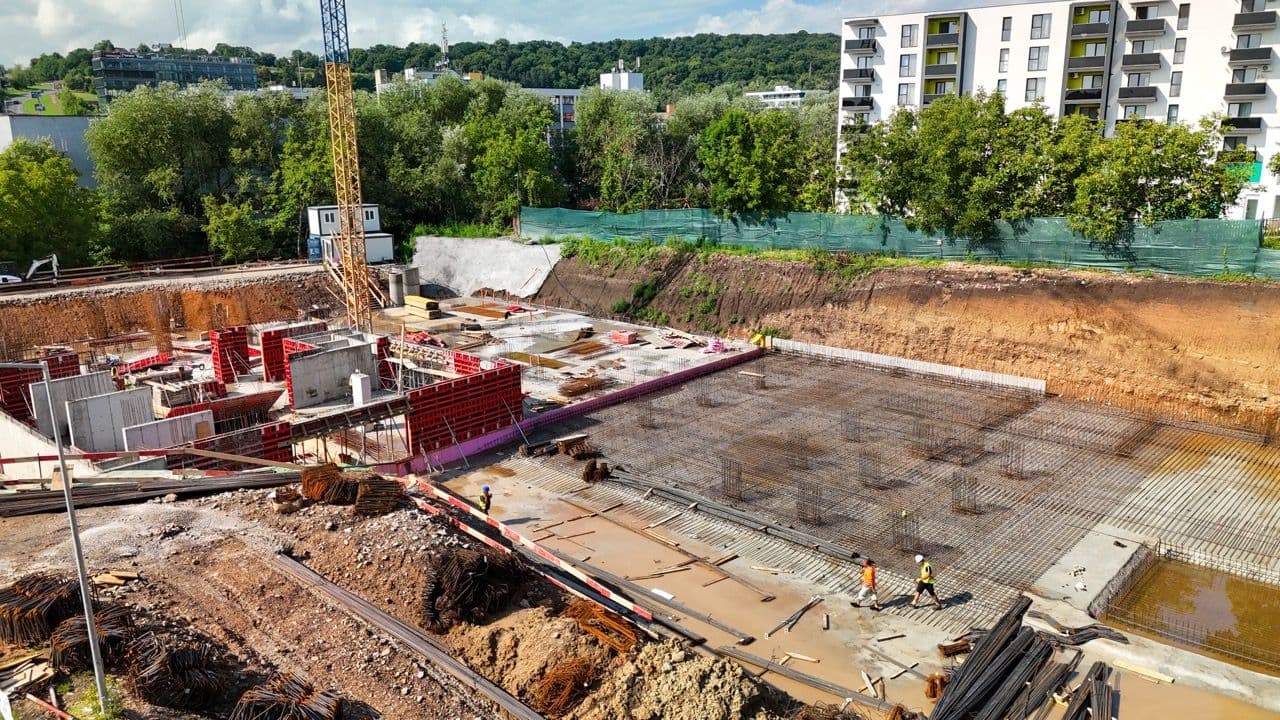

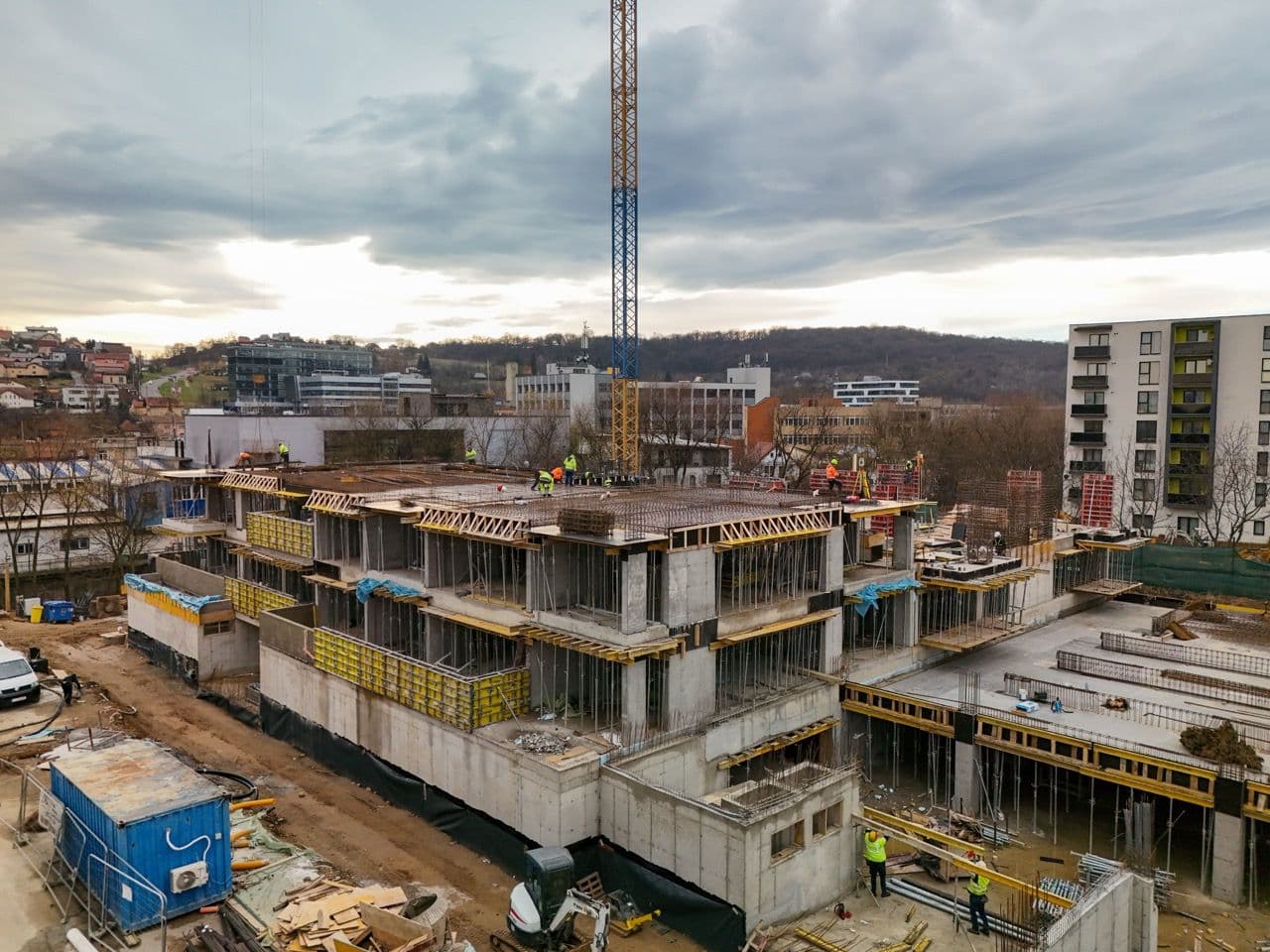

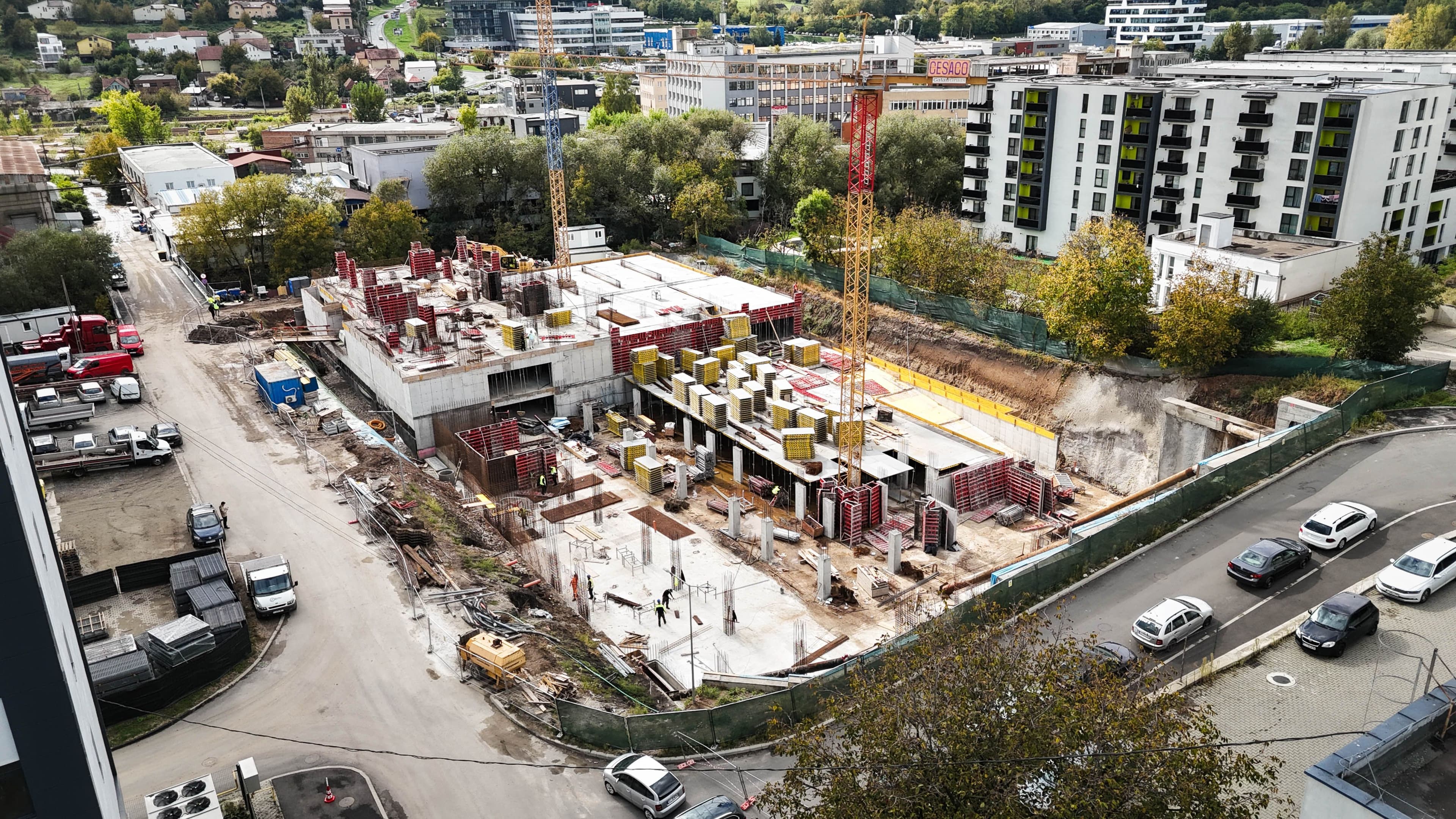

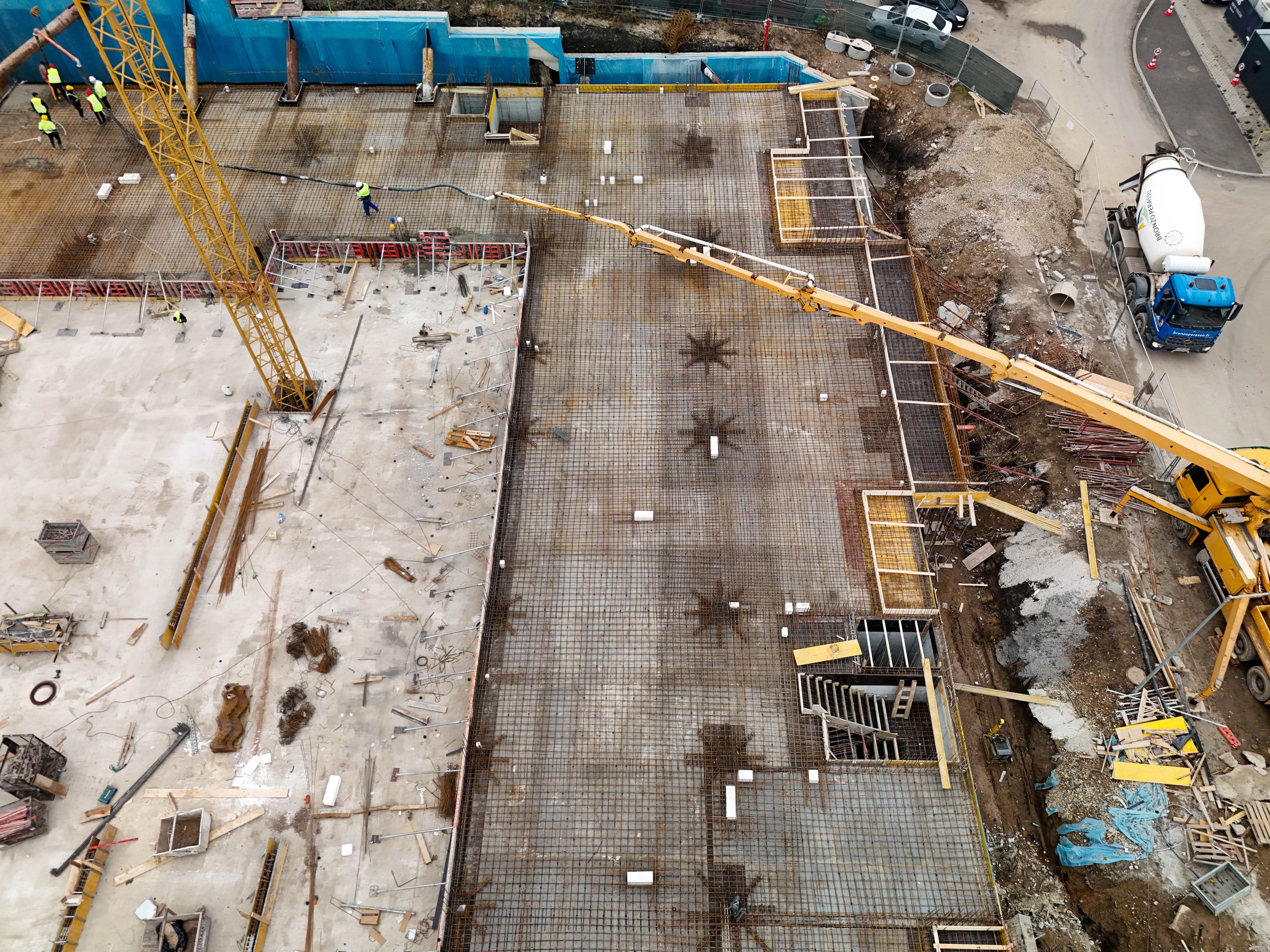

- A fost turnat radierul corpurilor C și D.
- Se lucrează la armarea radierului pentru corpul A și B.

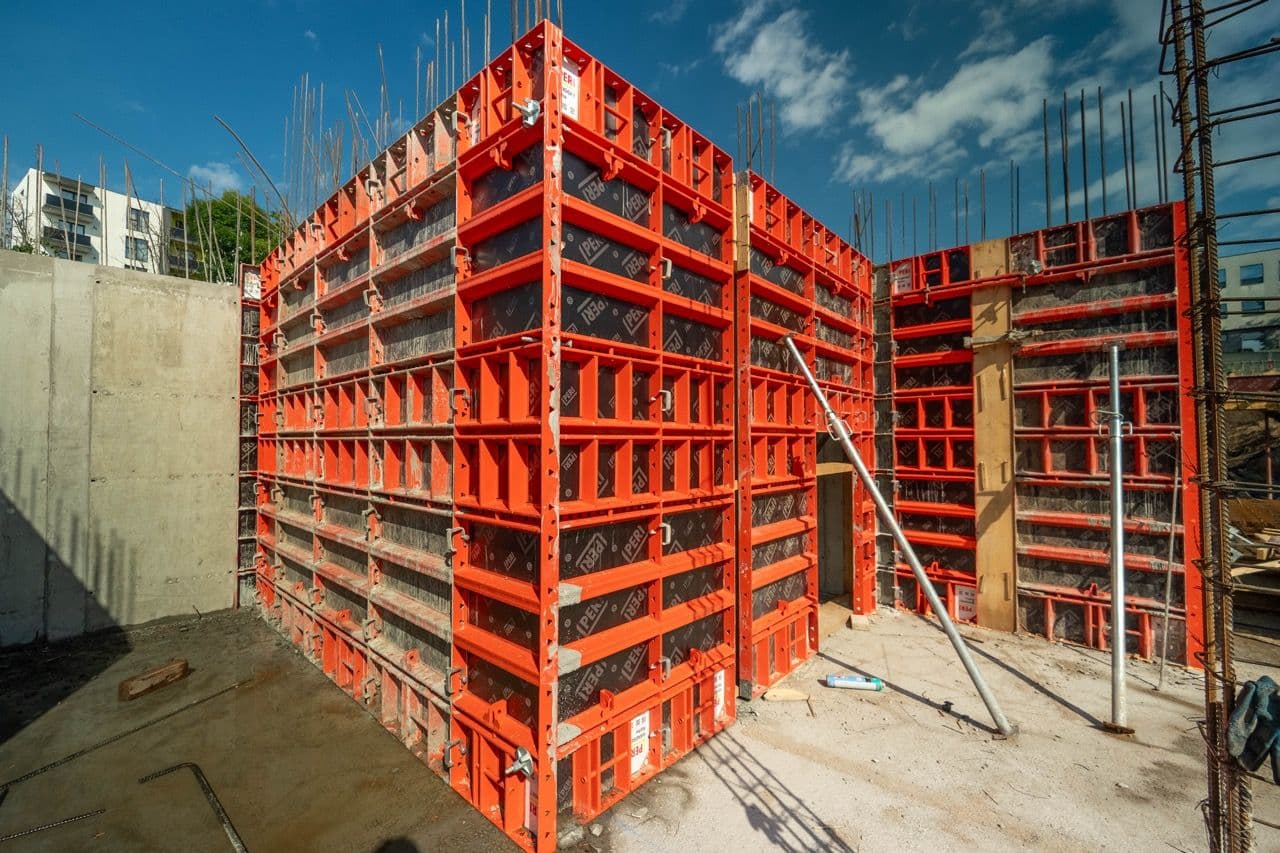

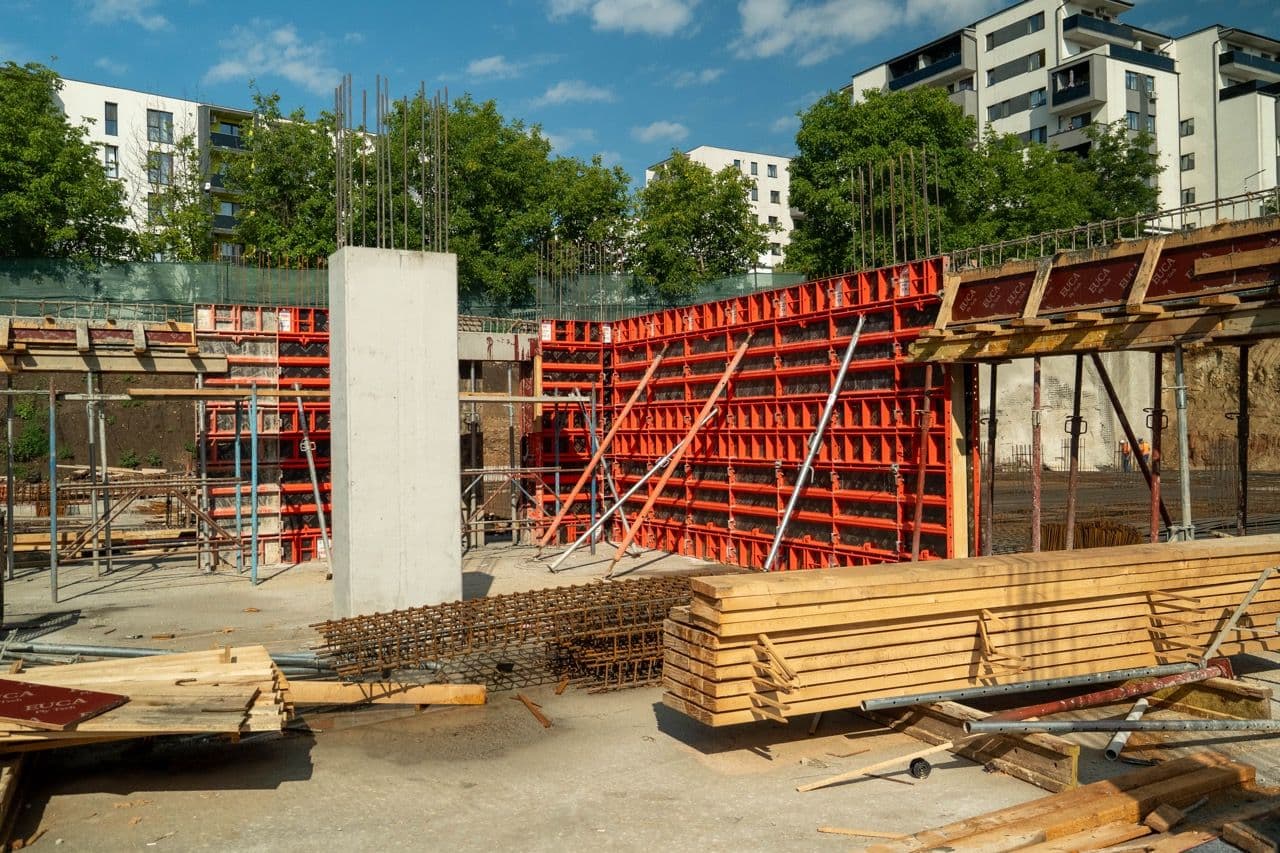

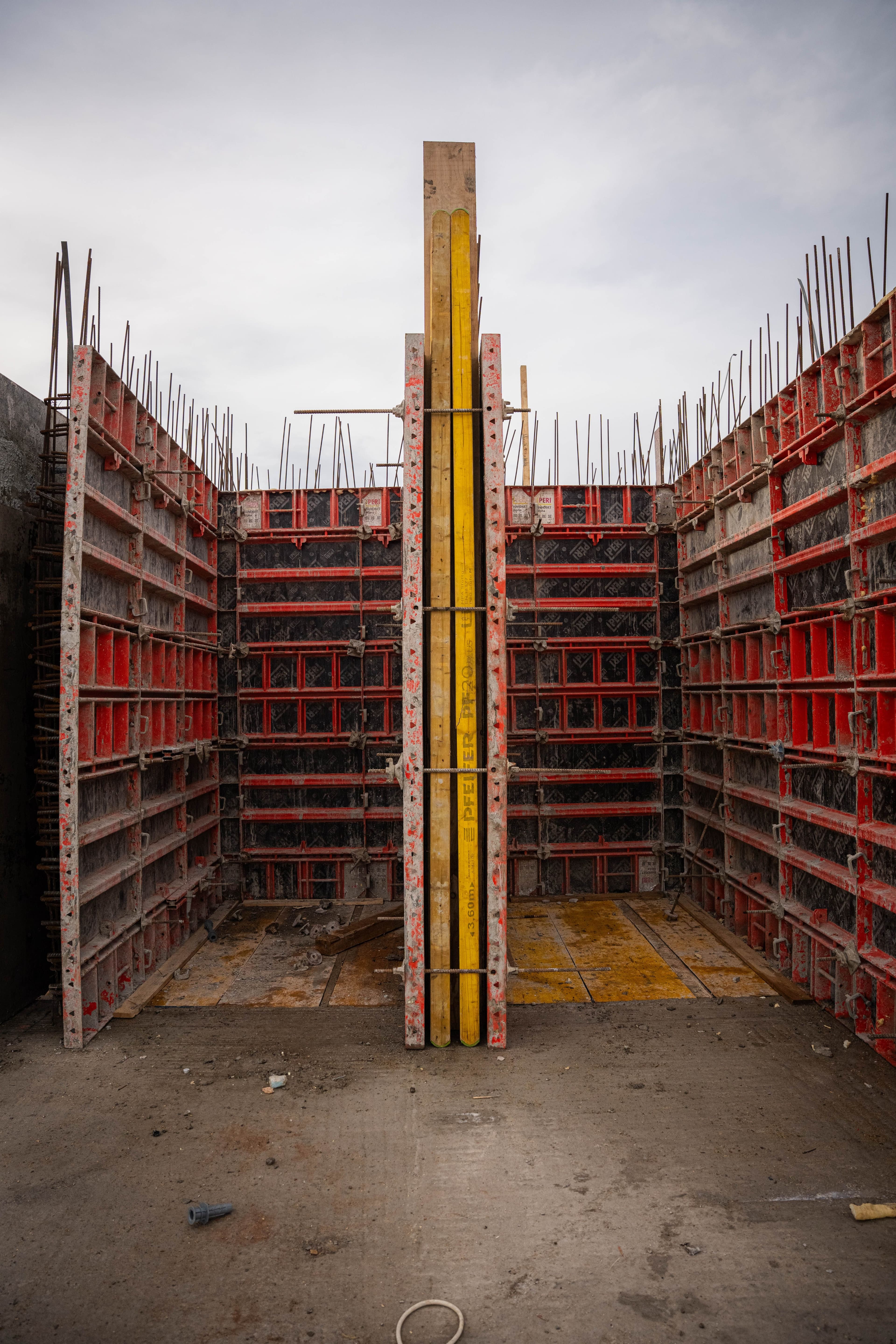

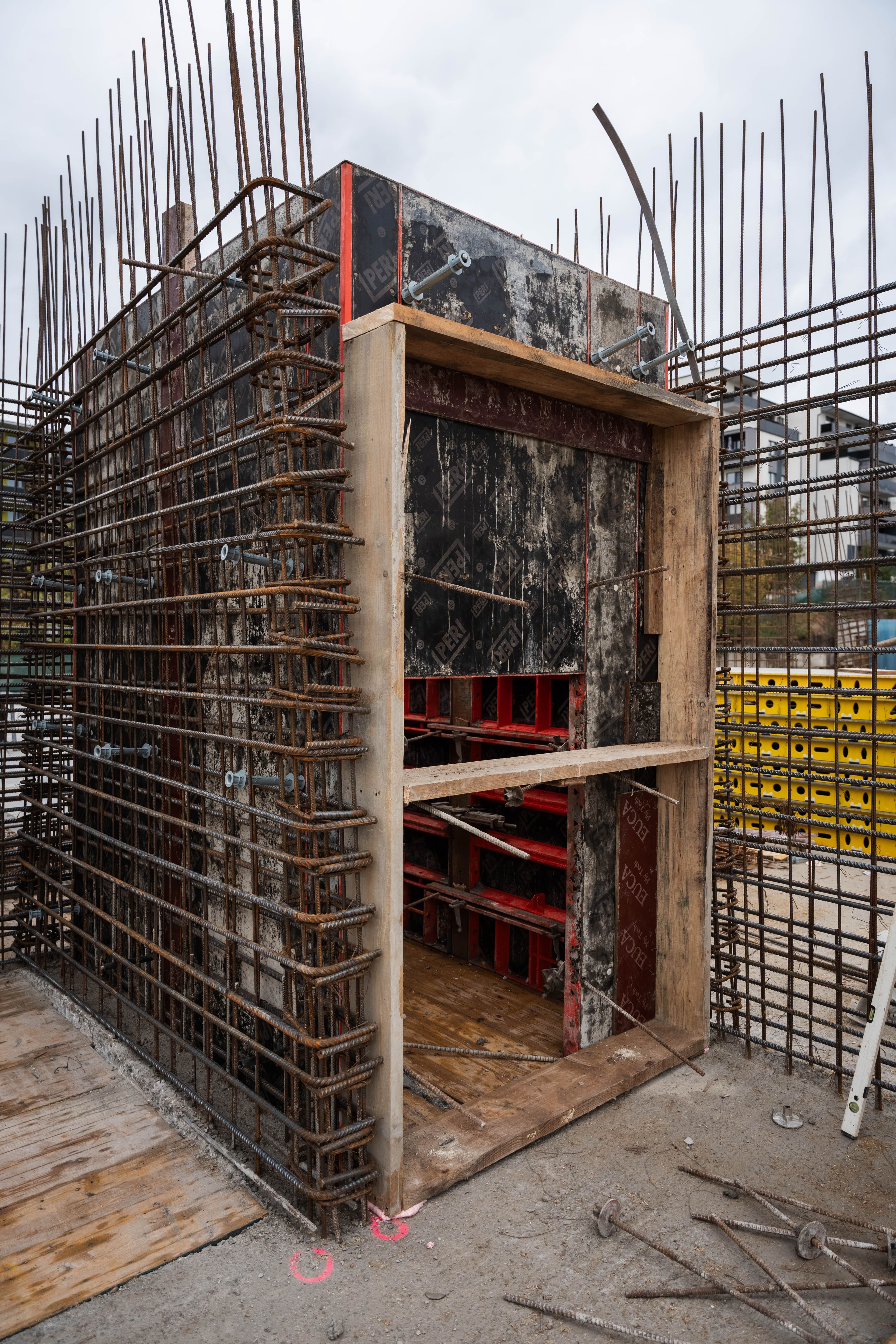

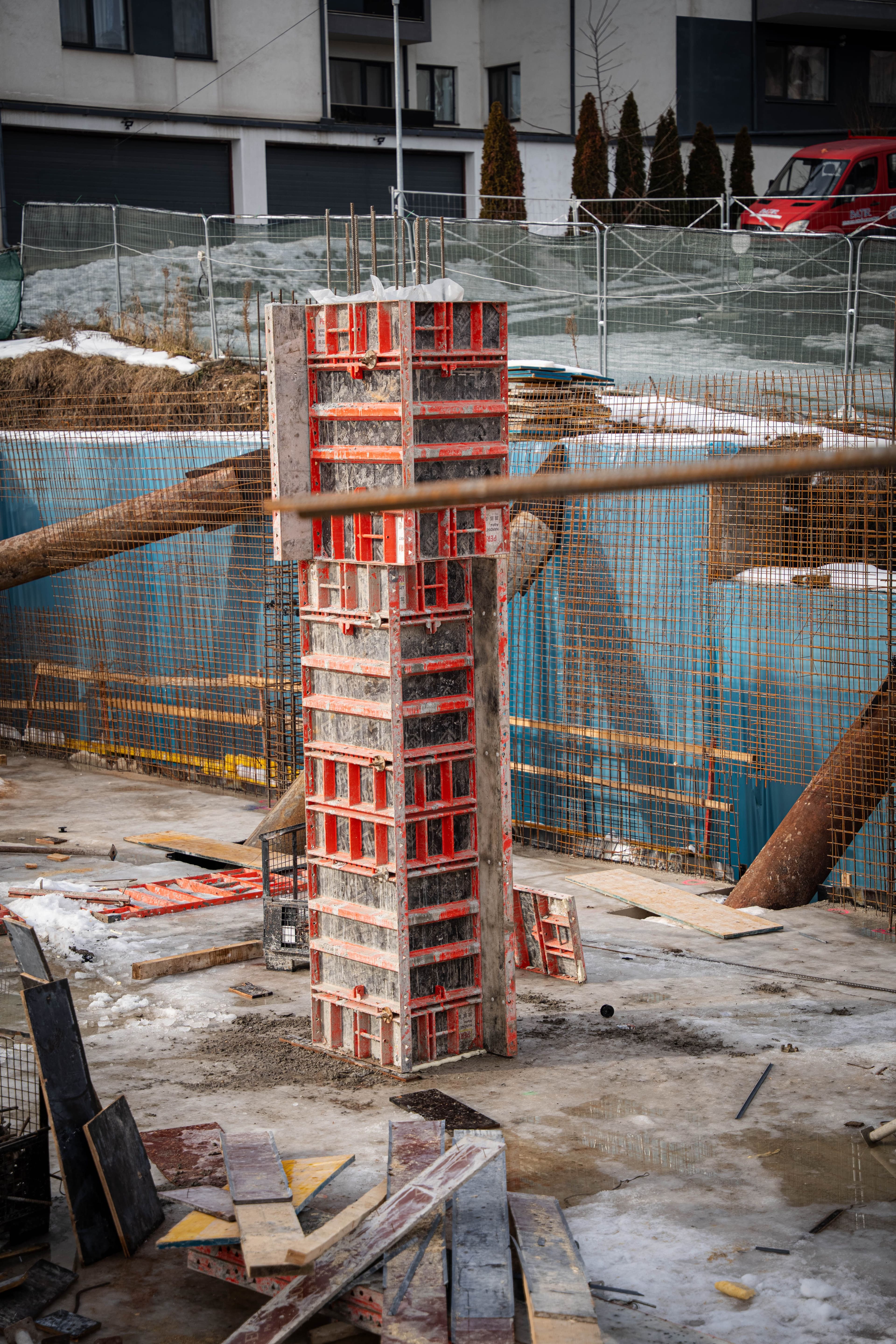

- A început execuția elementelor verticale (armare și cofrare) pentru corpurile C și D, iar o parte dintre pereții de pe corpul C au fost deja turnați.

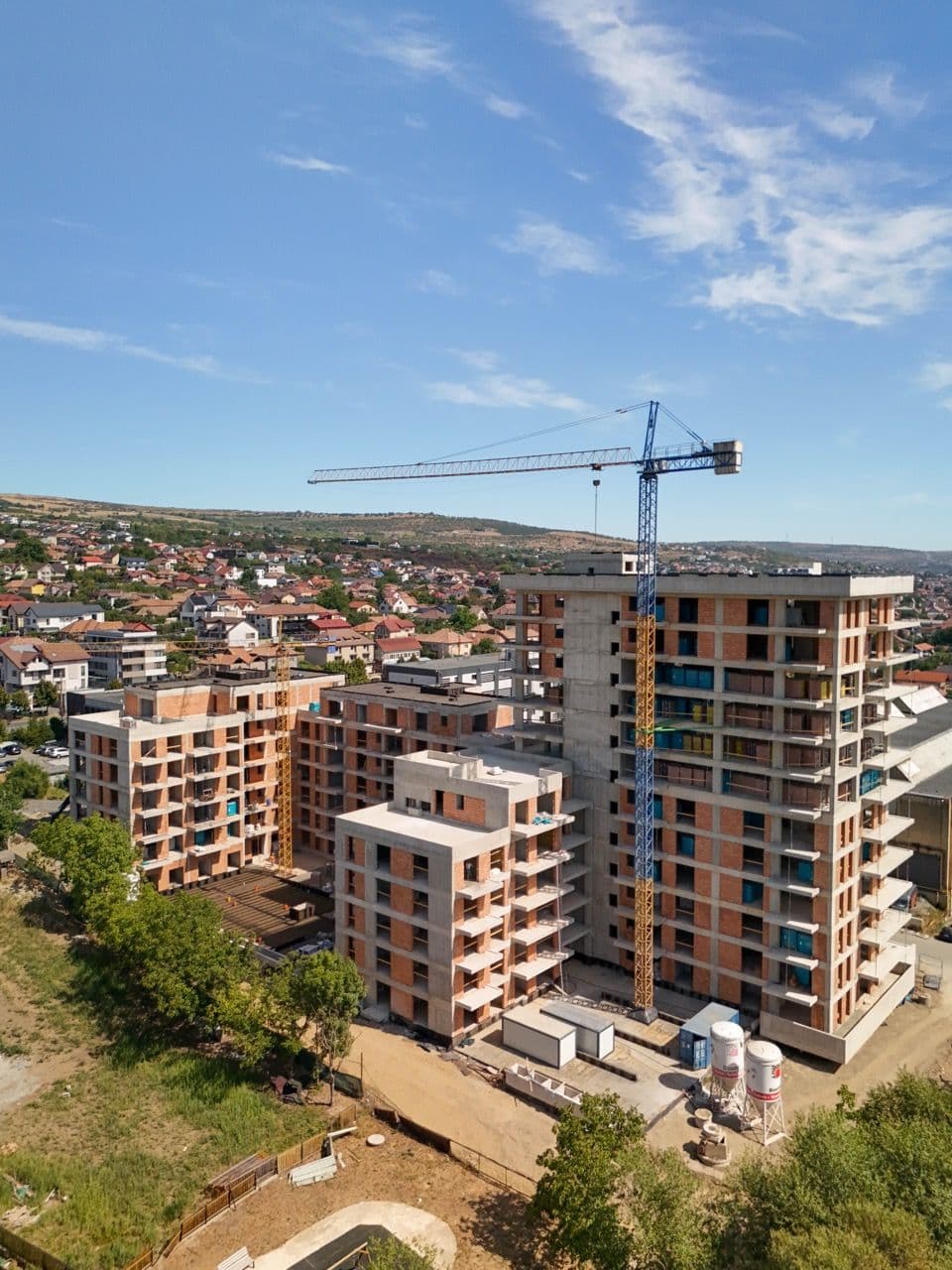

- Macaraua care deservește corpurile C și D a fost montată.

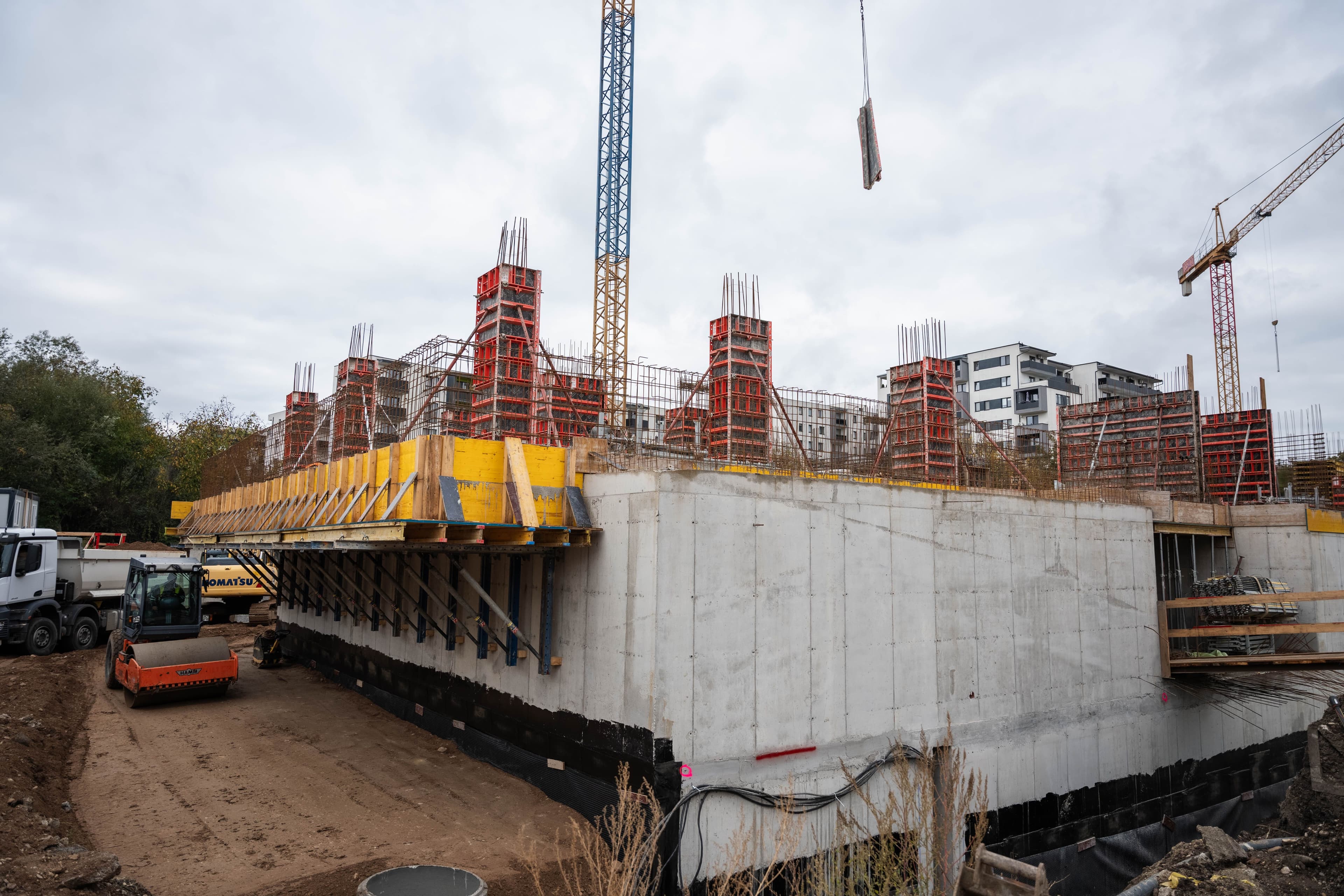

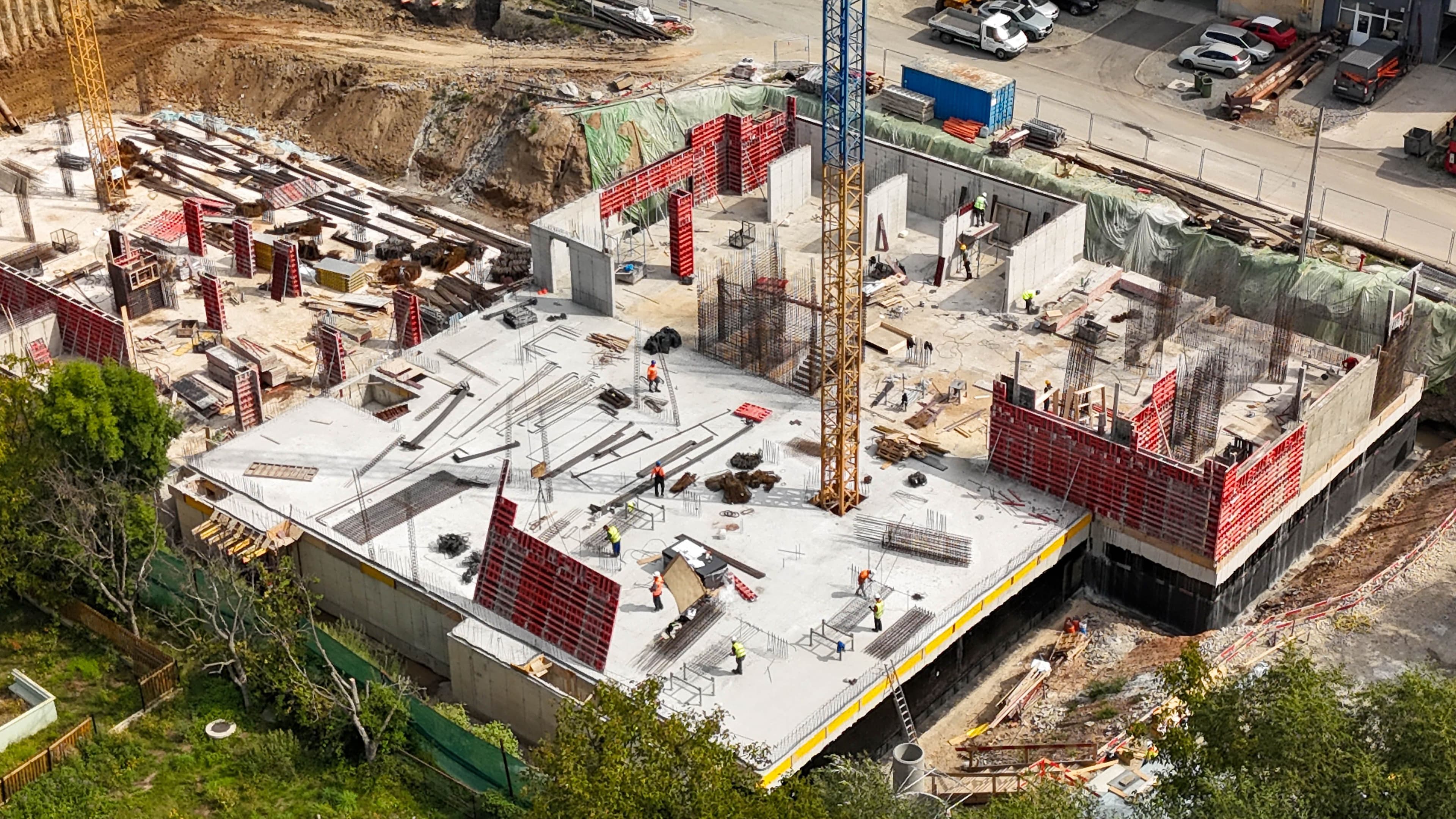

- În curând, se va demara cofrarea plăcii peste subsolul 2 la corpul C

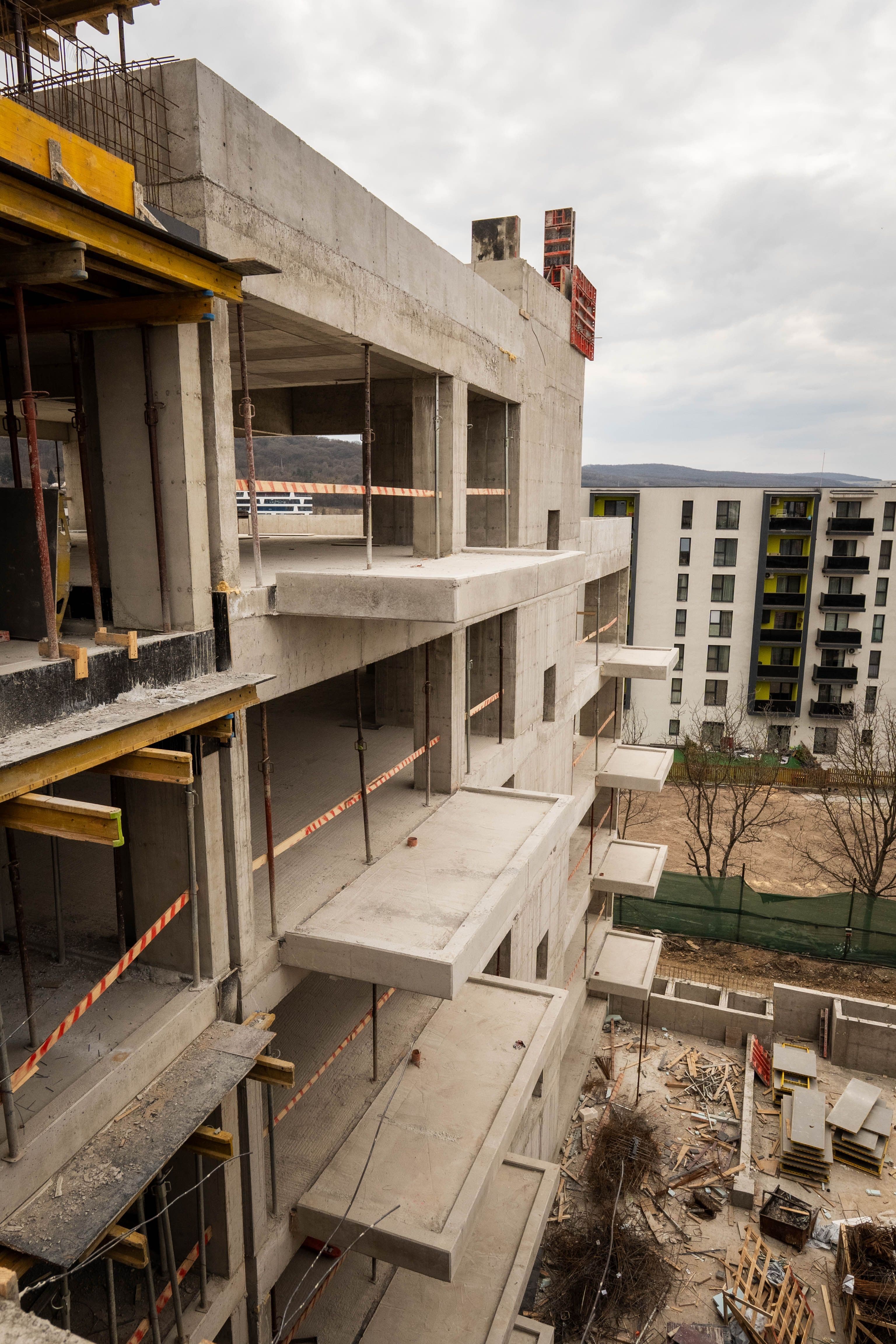

Iulie 2025

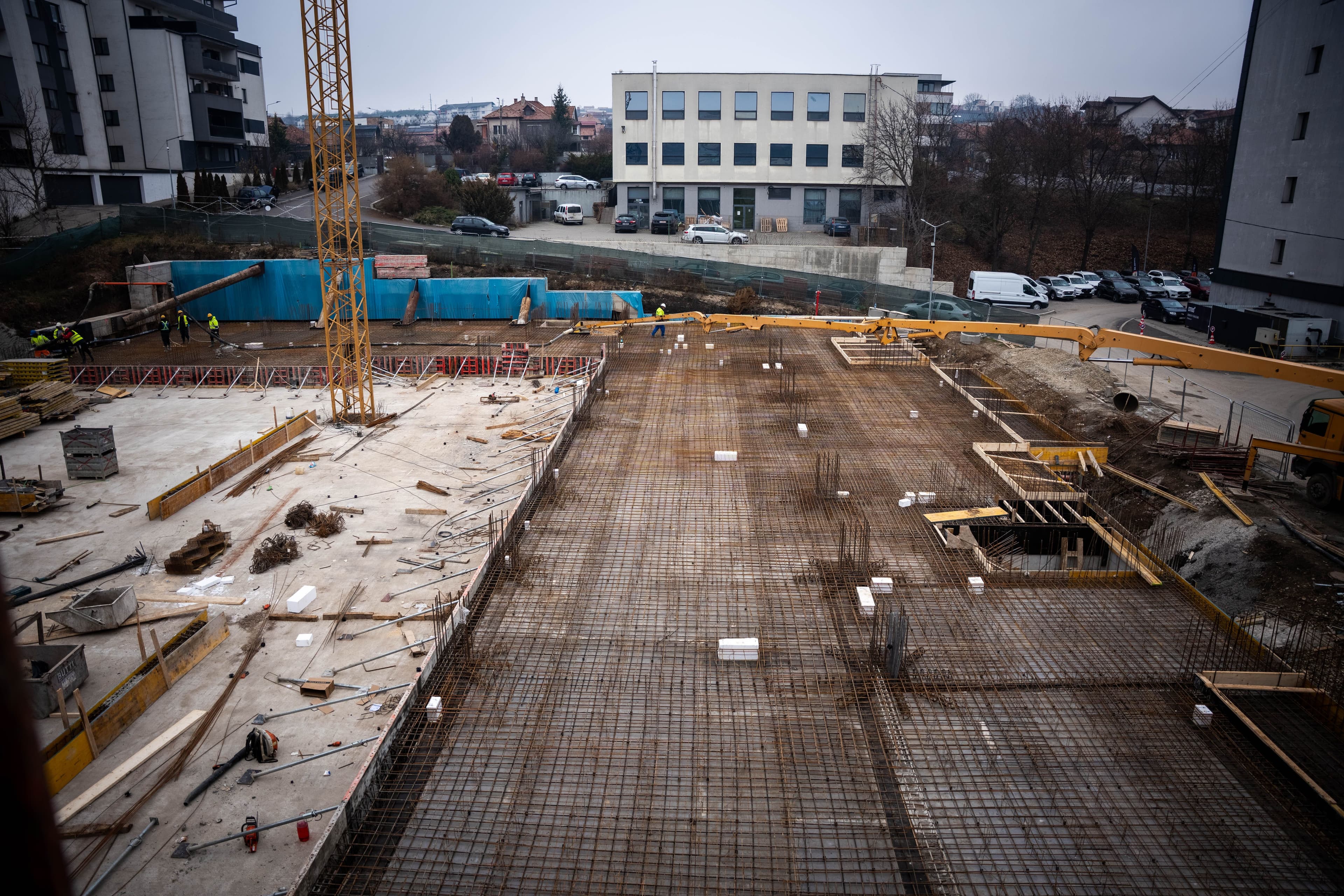

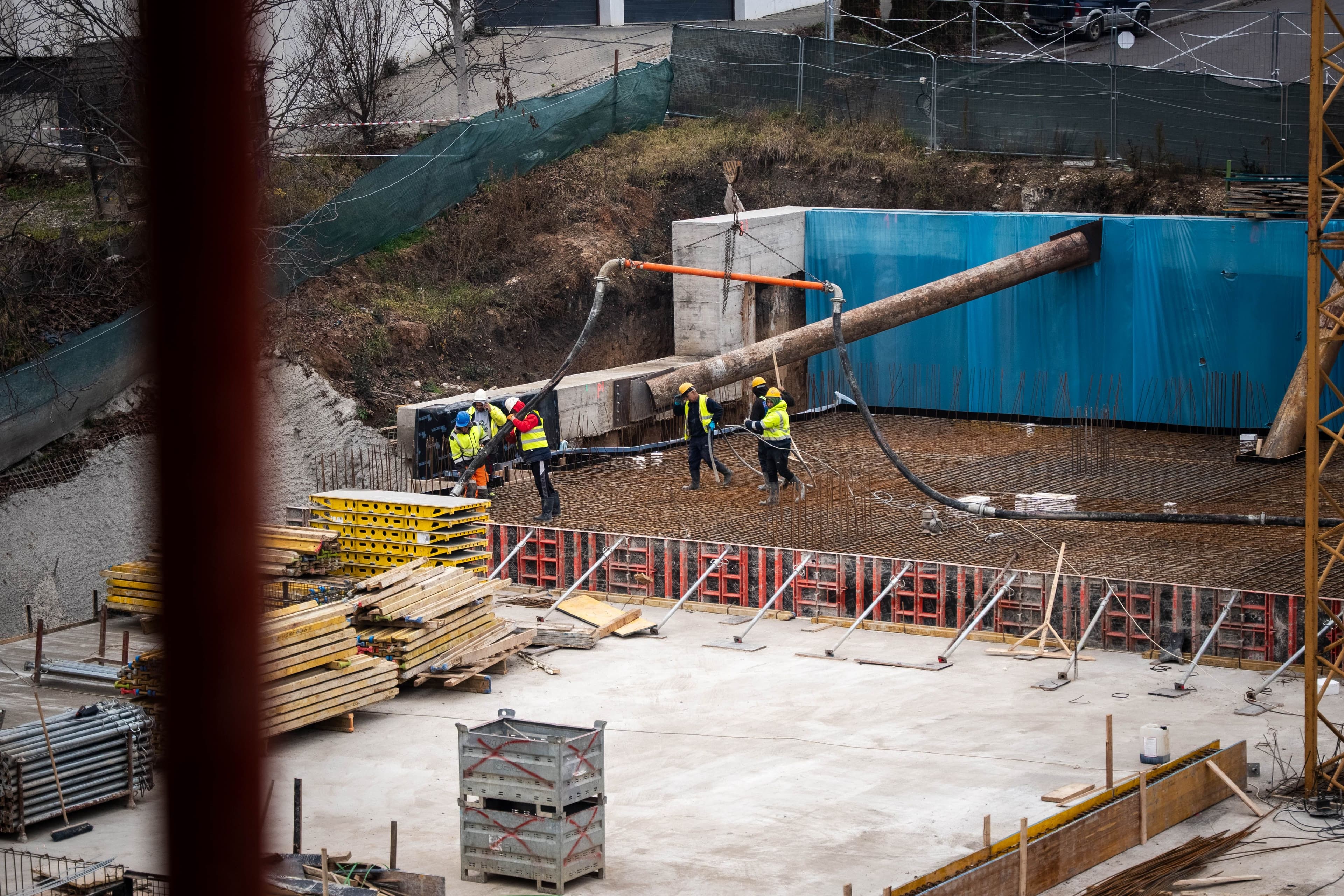

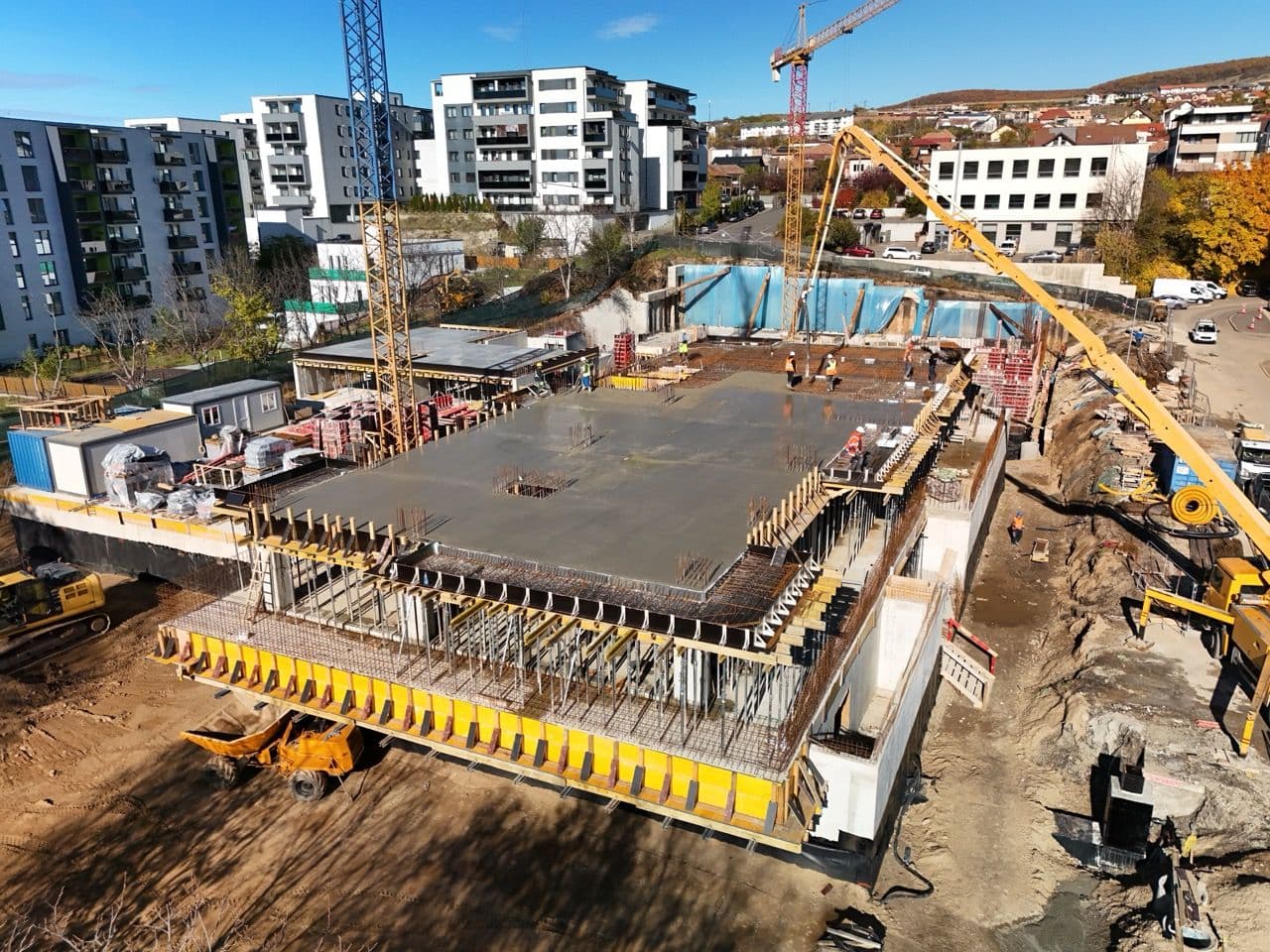

- A fost turnat radierul corpurilor C și D.
- Se lucrează la armarea radierului pentru corpul A și B.

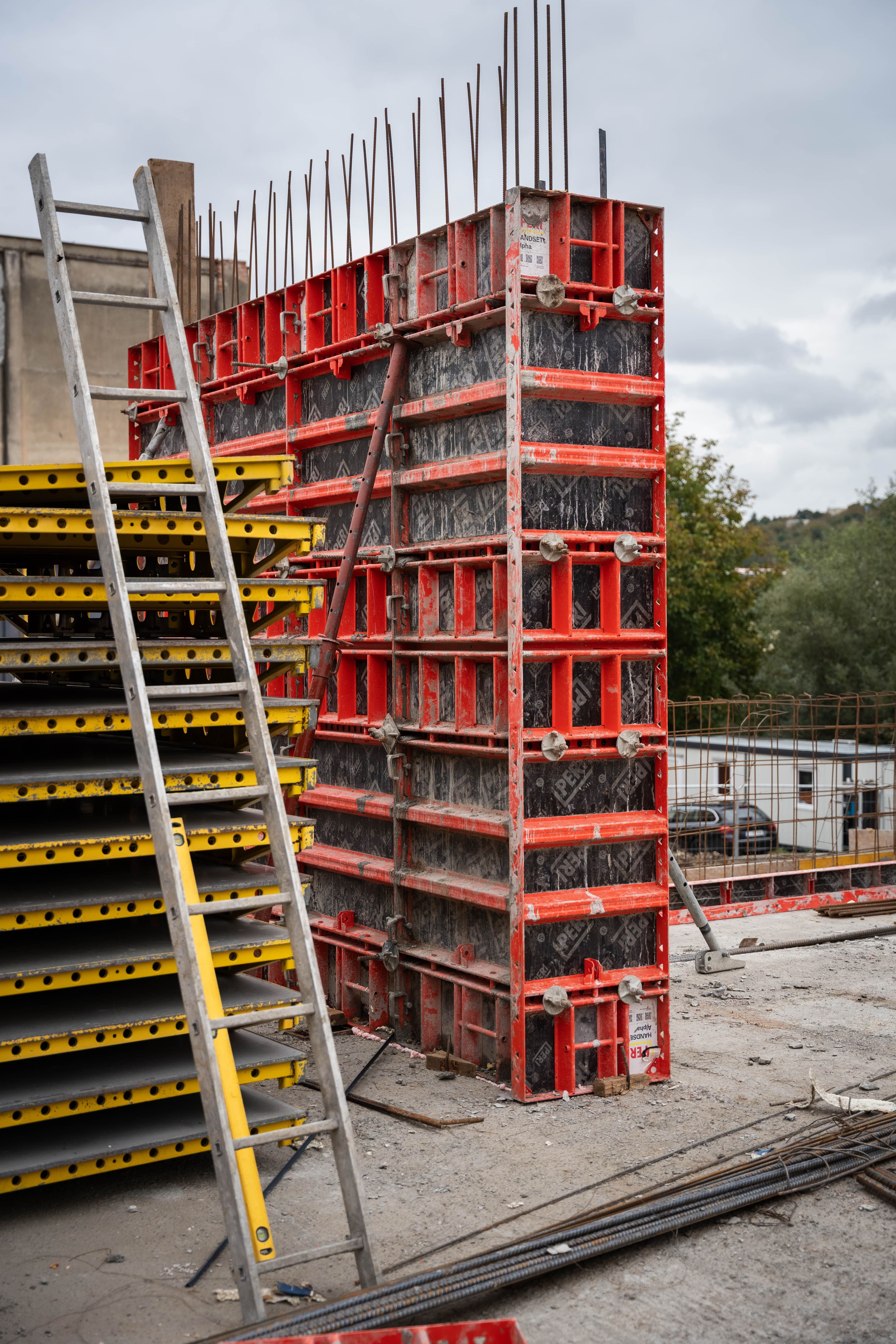

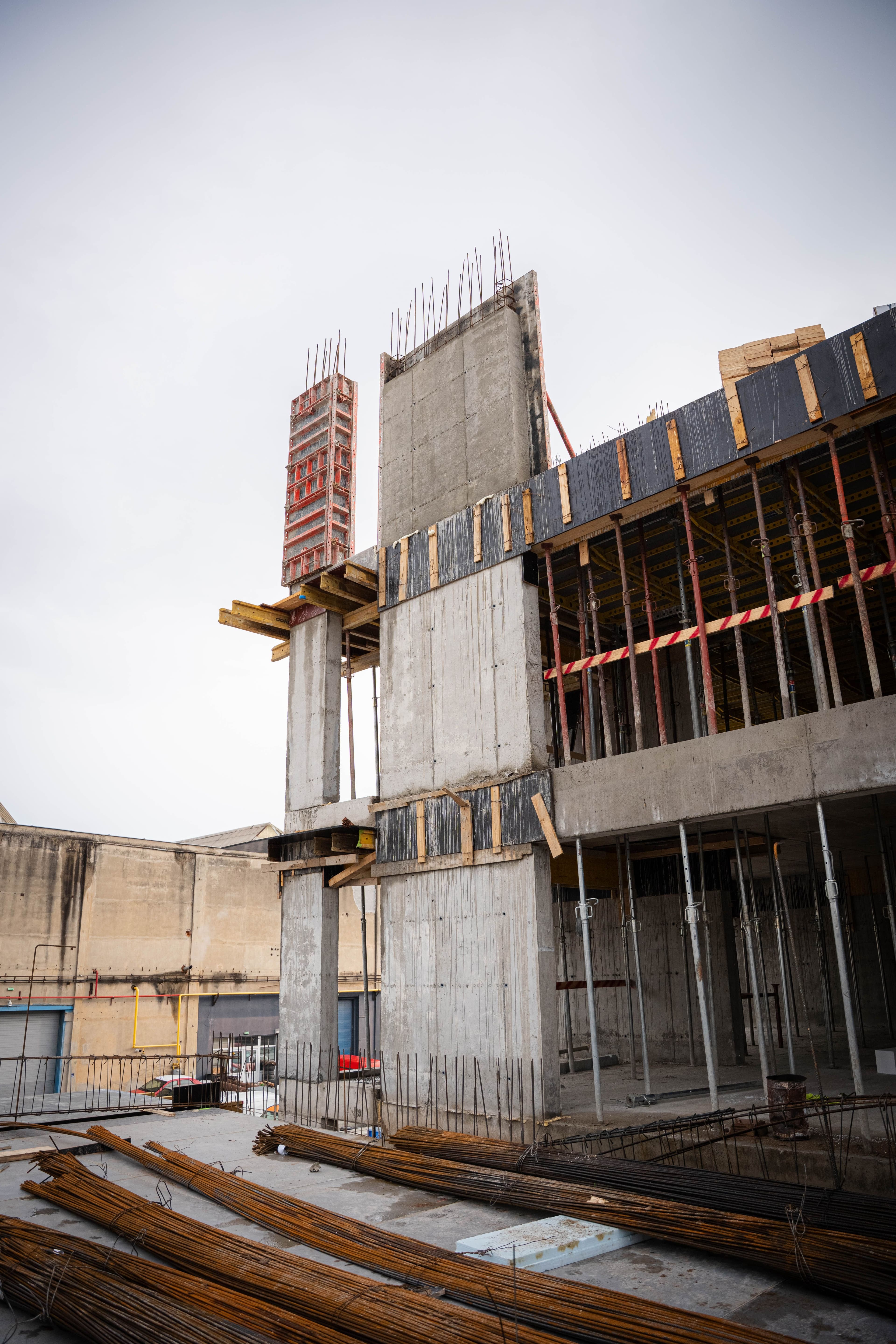

- A început execuția elementelor verticale (armare și cofrare) pentru corpurile C și D, iar o parte dintre pereții de pe corpul C au fost deja turnați.
- Macaraua care deservește corpurile C și D a fost montată.
- În curând, se va demara cofrarea plăcii peste subsolul 2 la corpul C

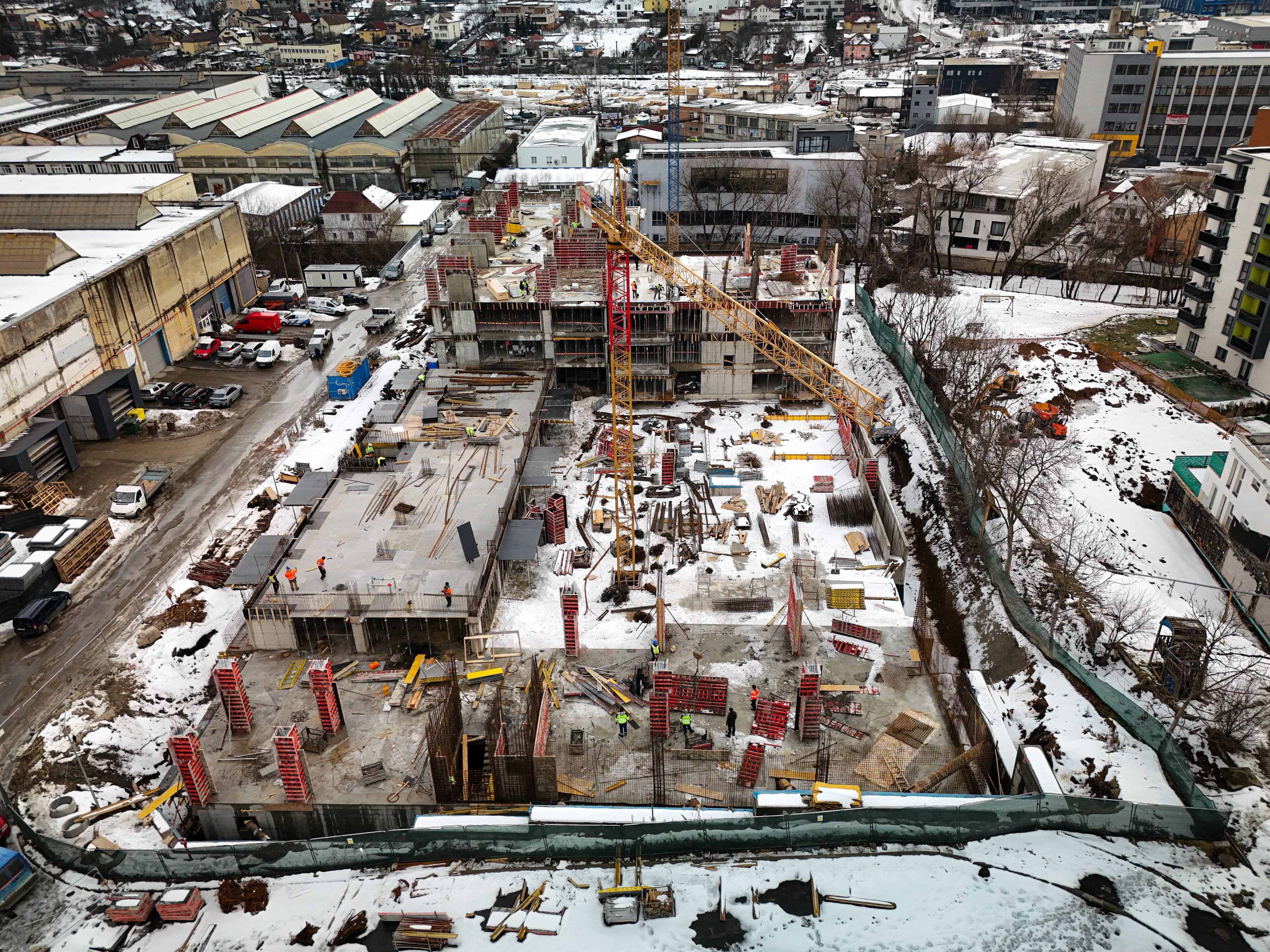

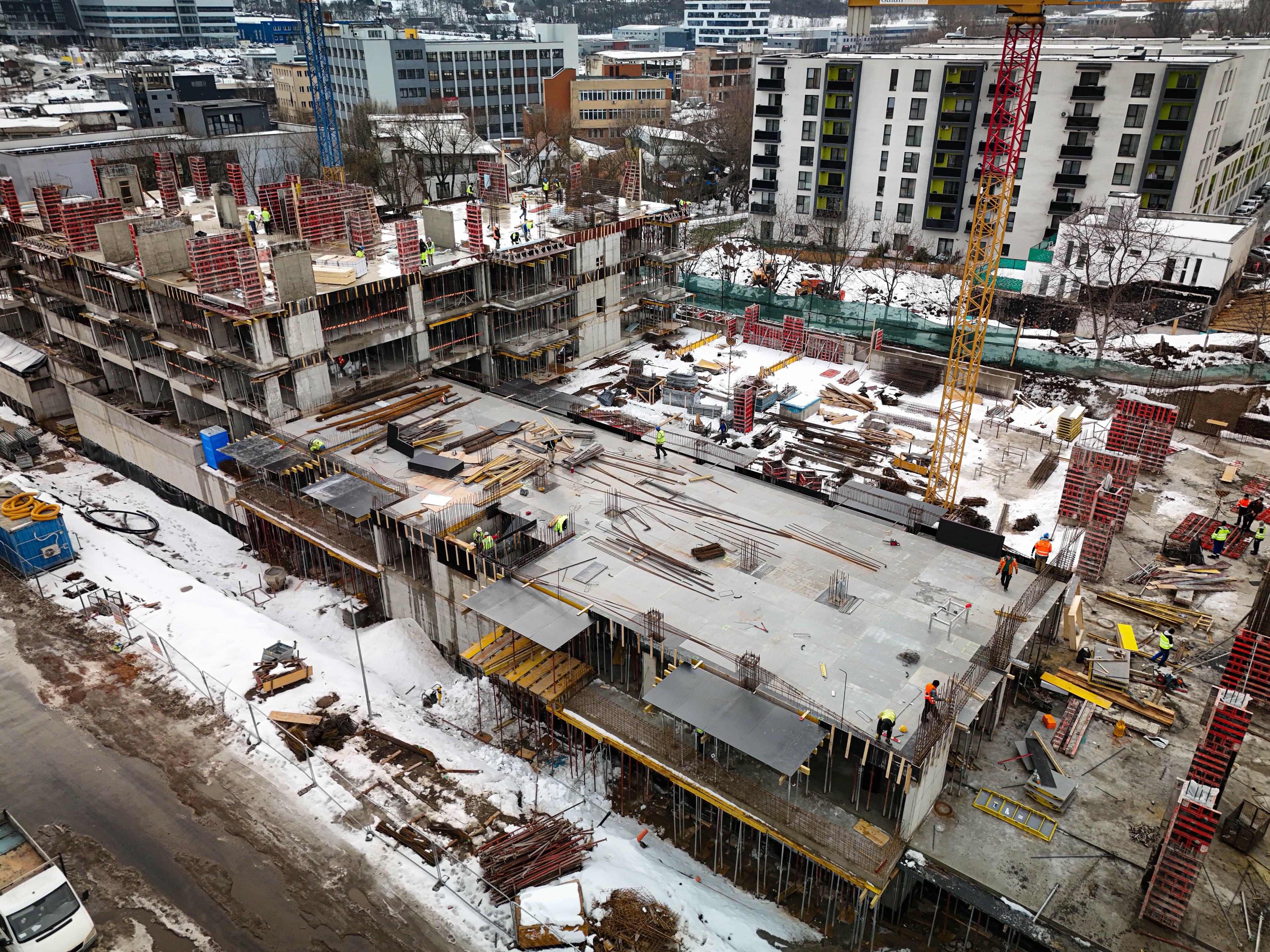

Iunie 2025

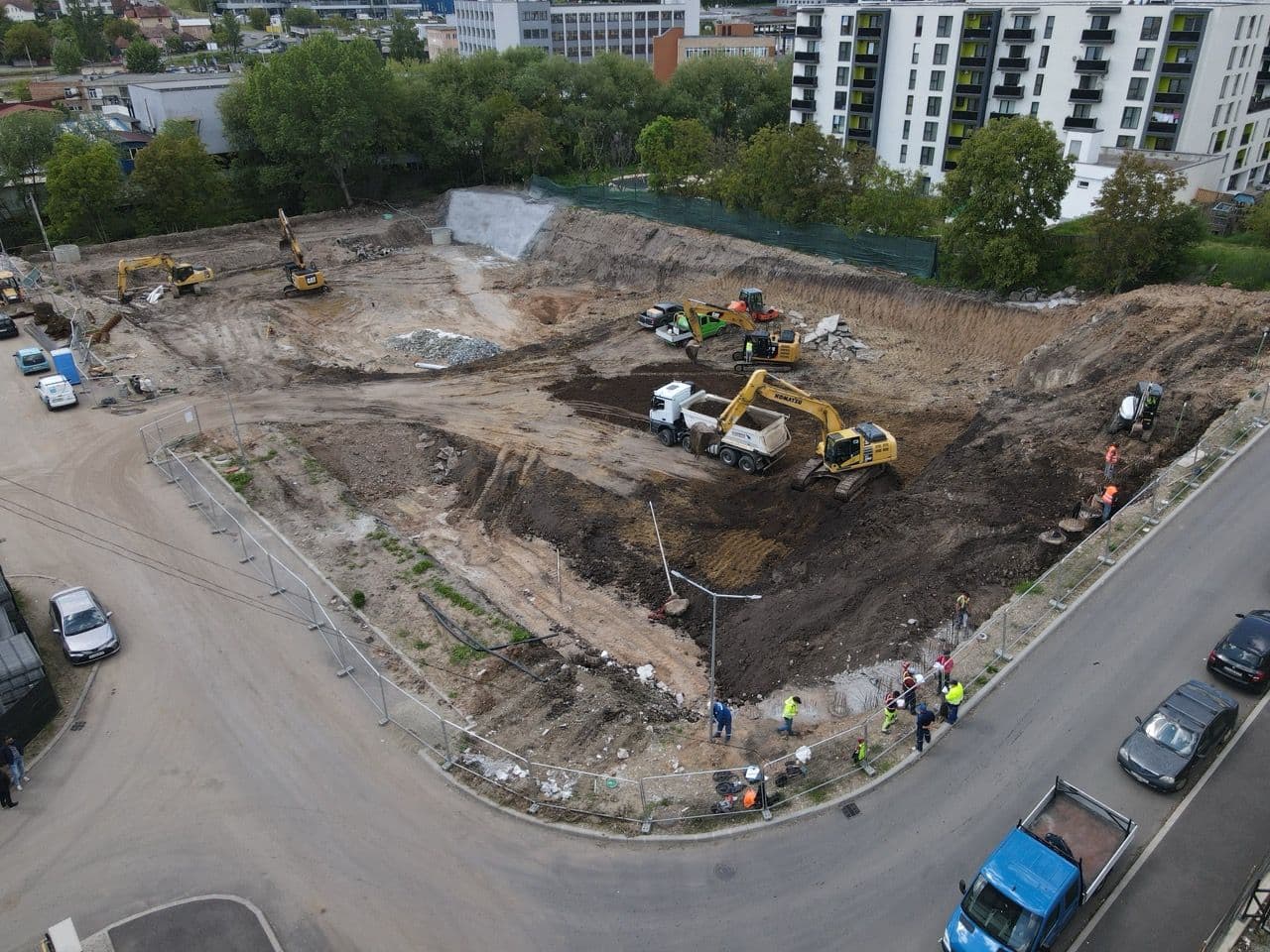

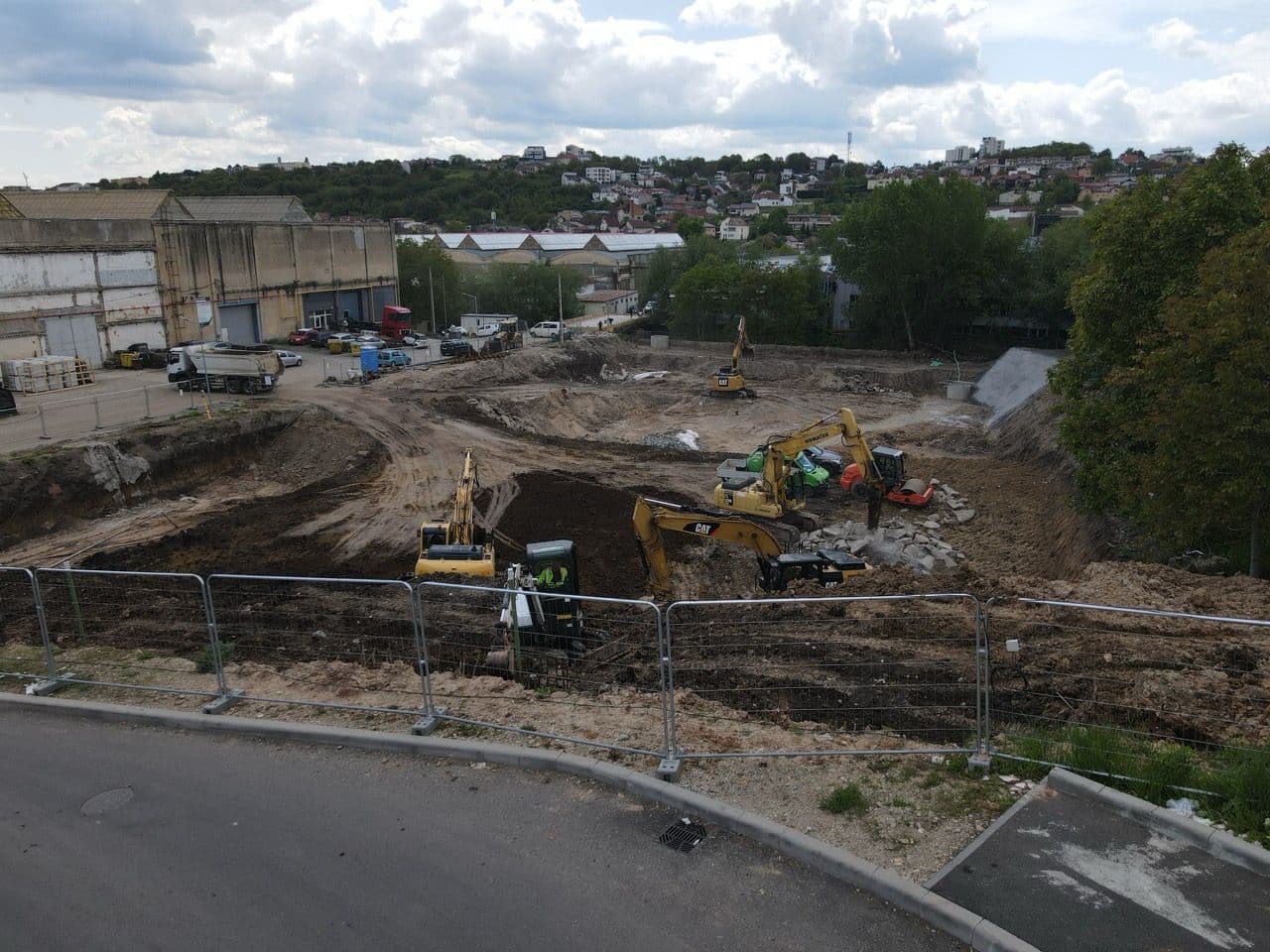

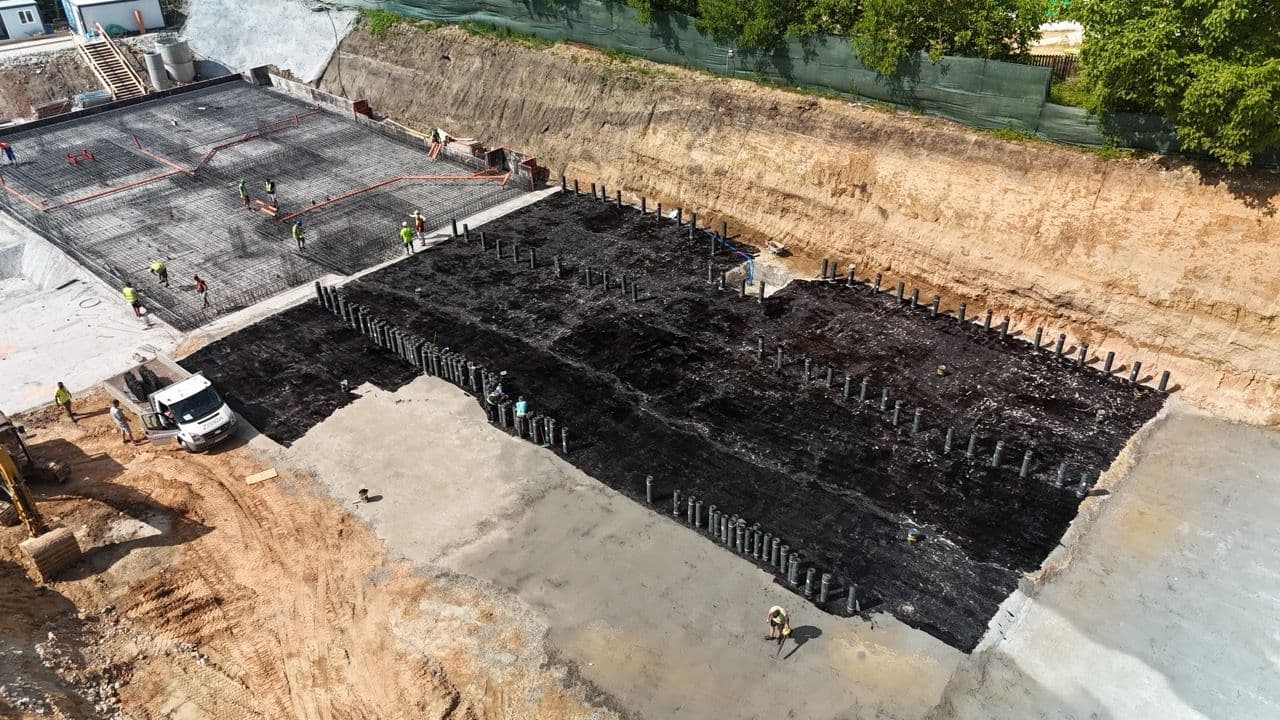

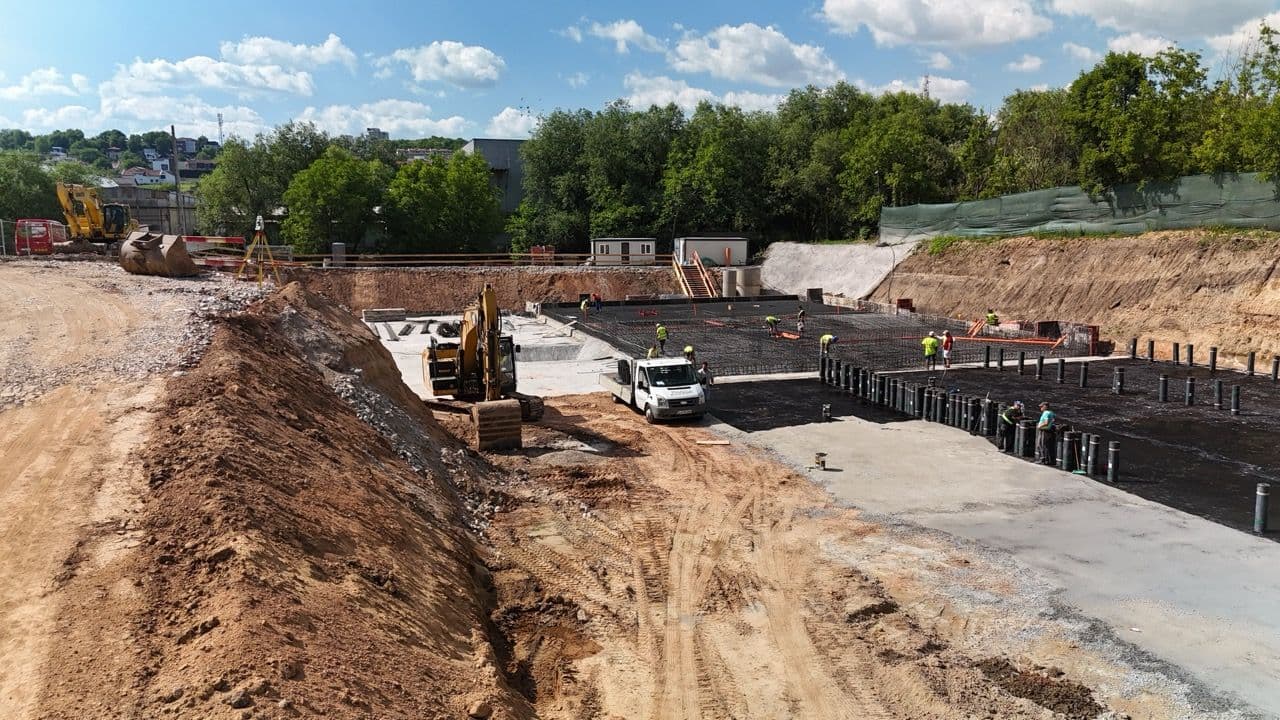

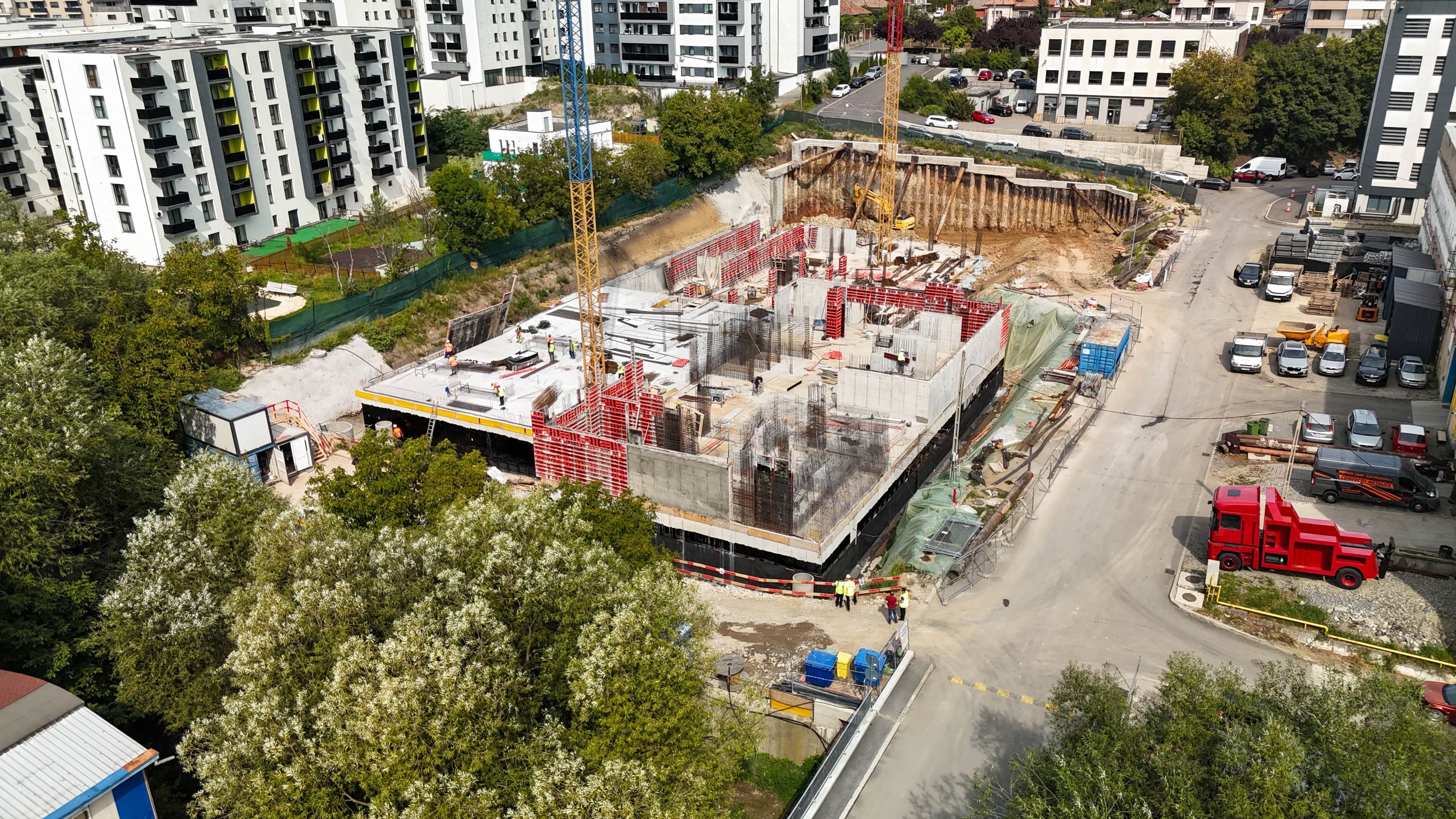

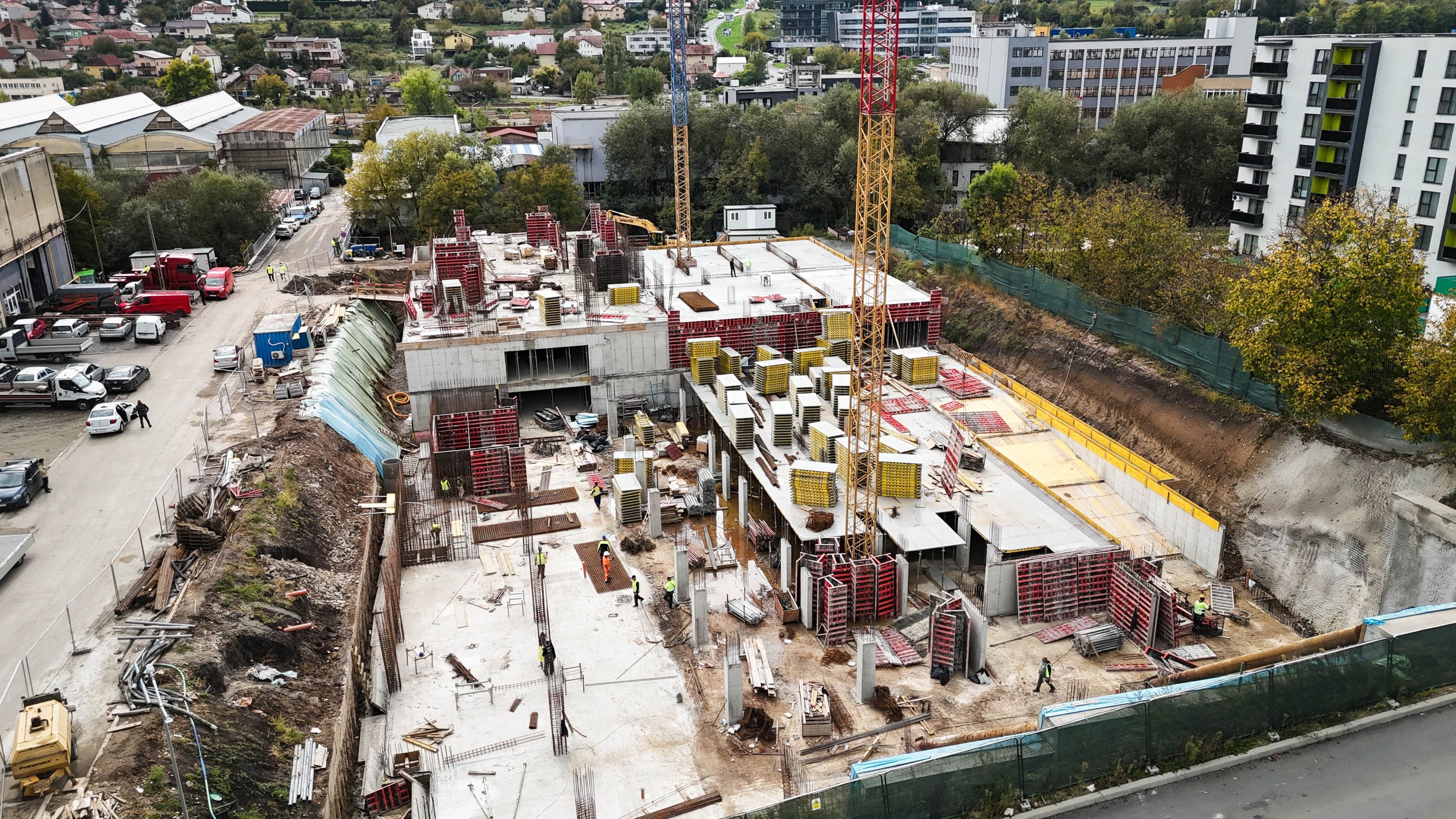

- S-a finalizat săpătura generală până la nivelul de montaj al sprijinirilor pe incintă.

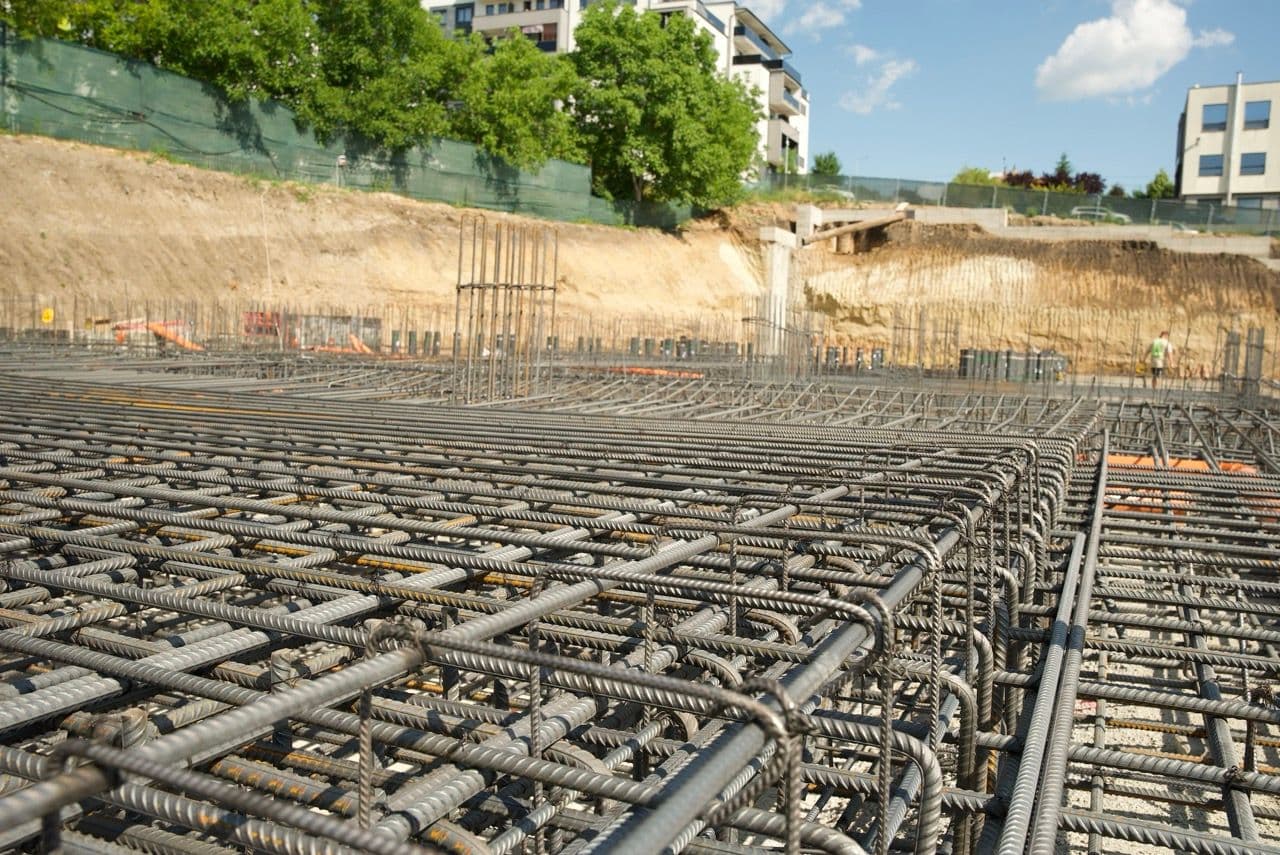

- S-au realizat hidroizolațiile orizontale de sub radierul corpului C și D.
- S-a turnat egalizarea de la corp A și B în proporție de 65%.
- S-au început lucrările la hidroizolația orizontală de sub radierul corpului A și B.

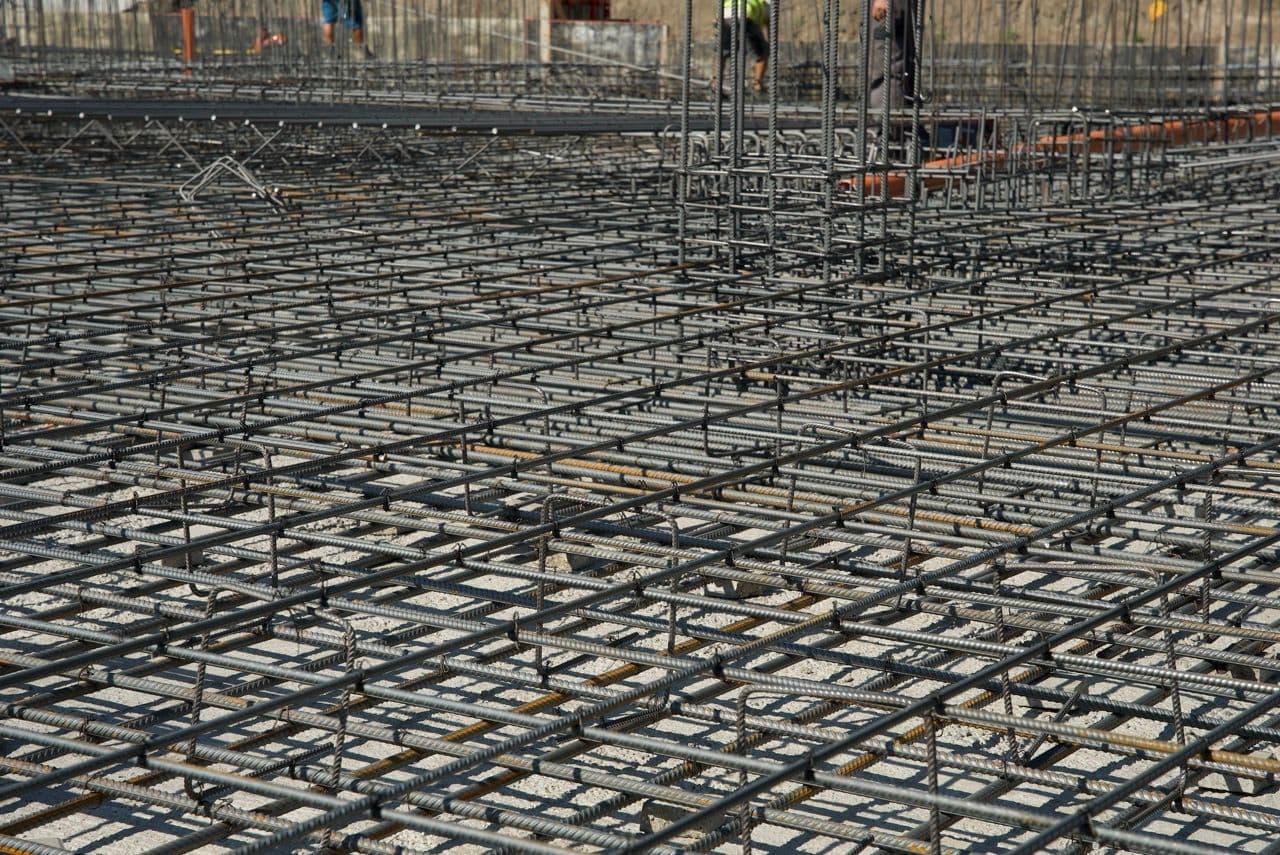

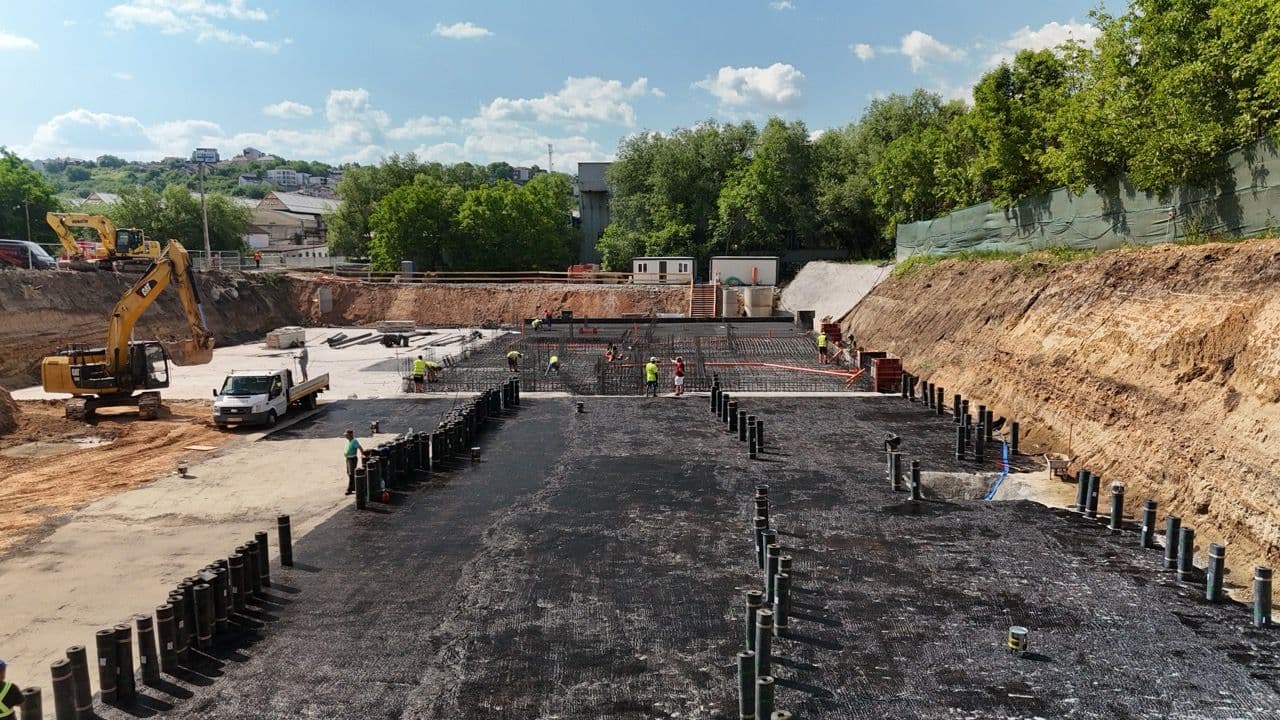

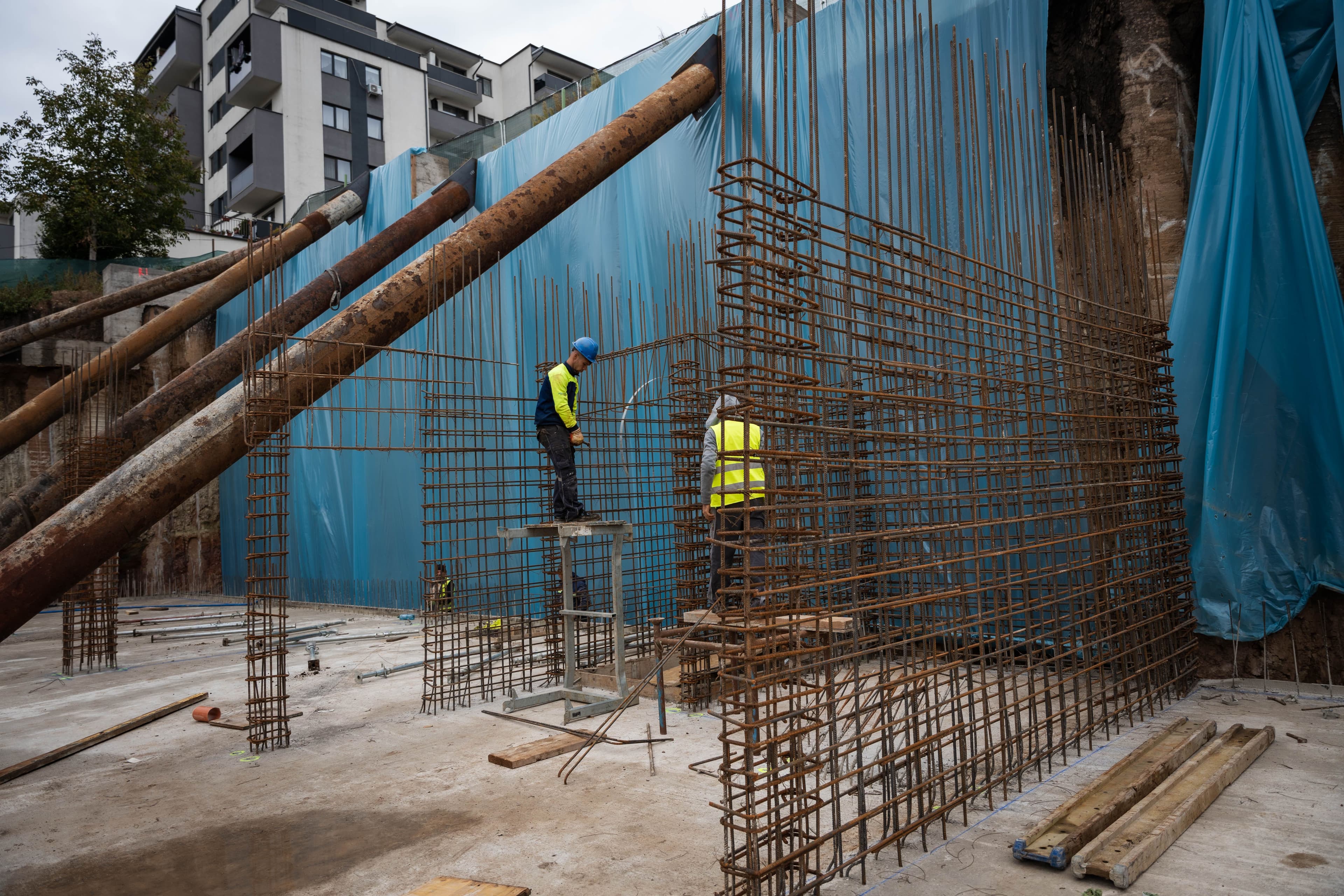

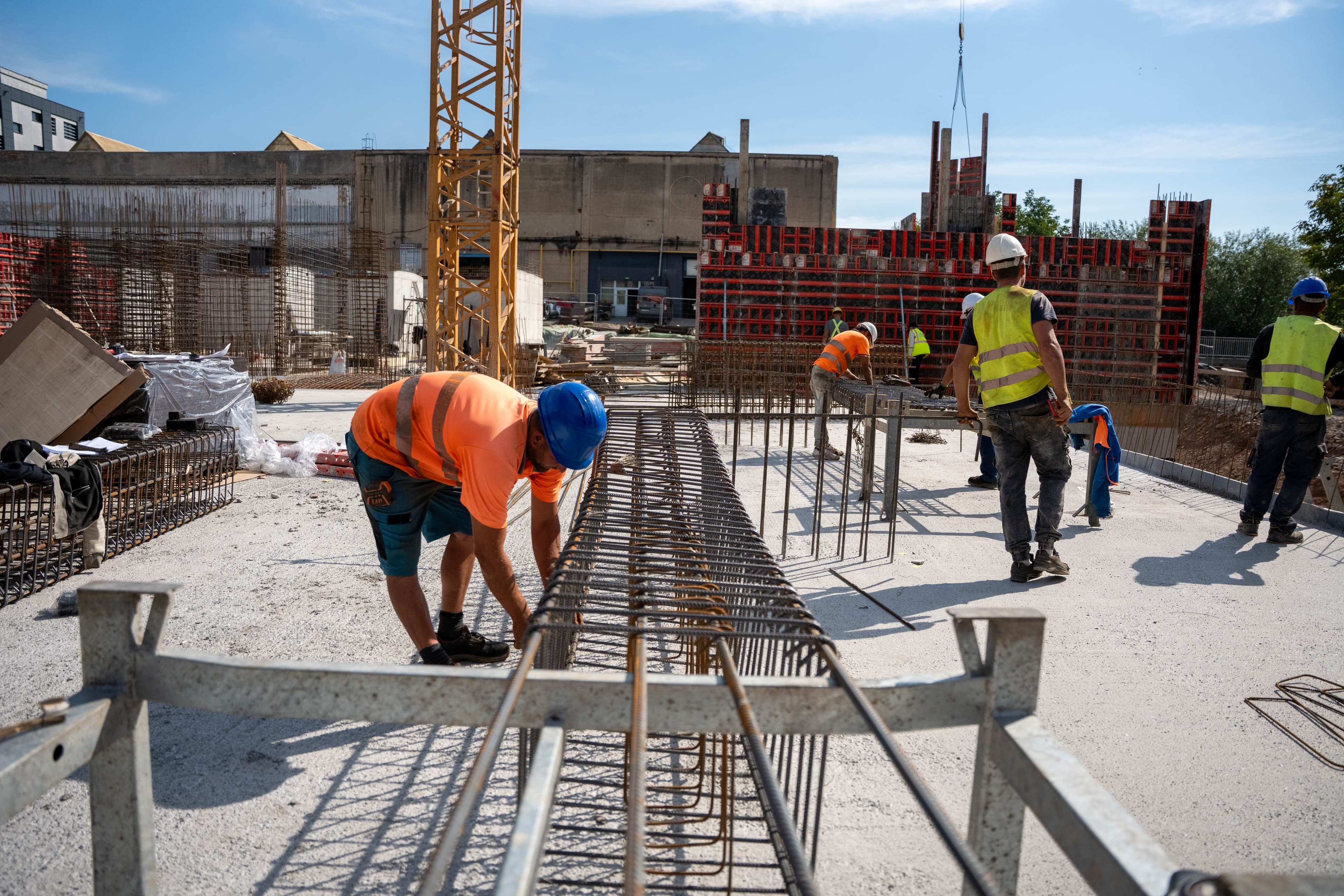

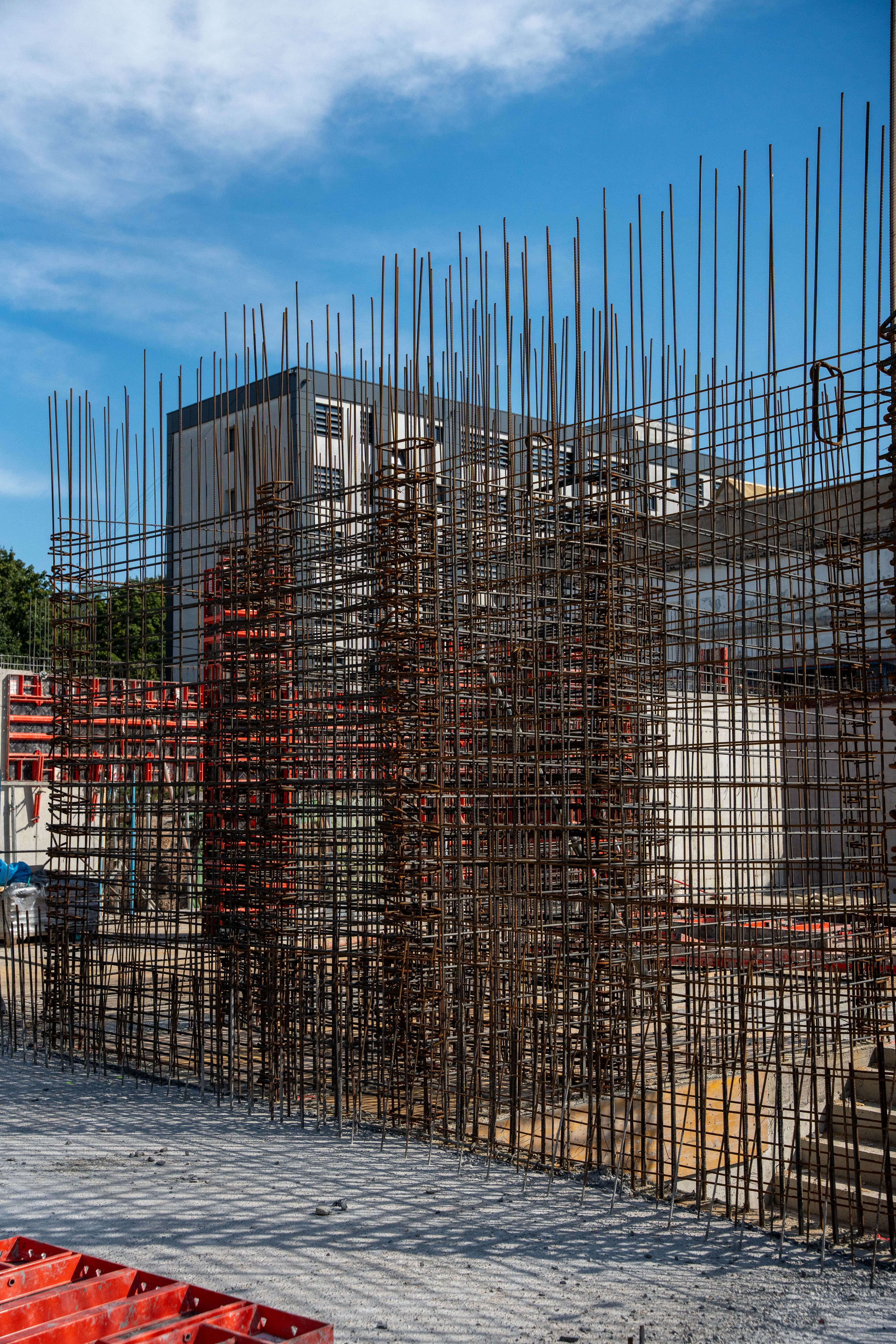

- S-a început armarea radierului corpului D.

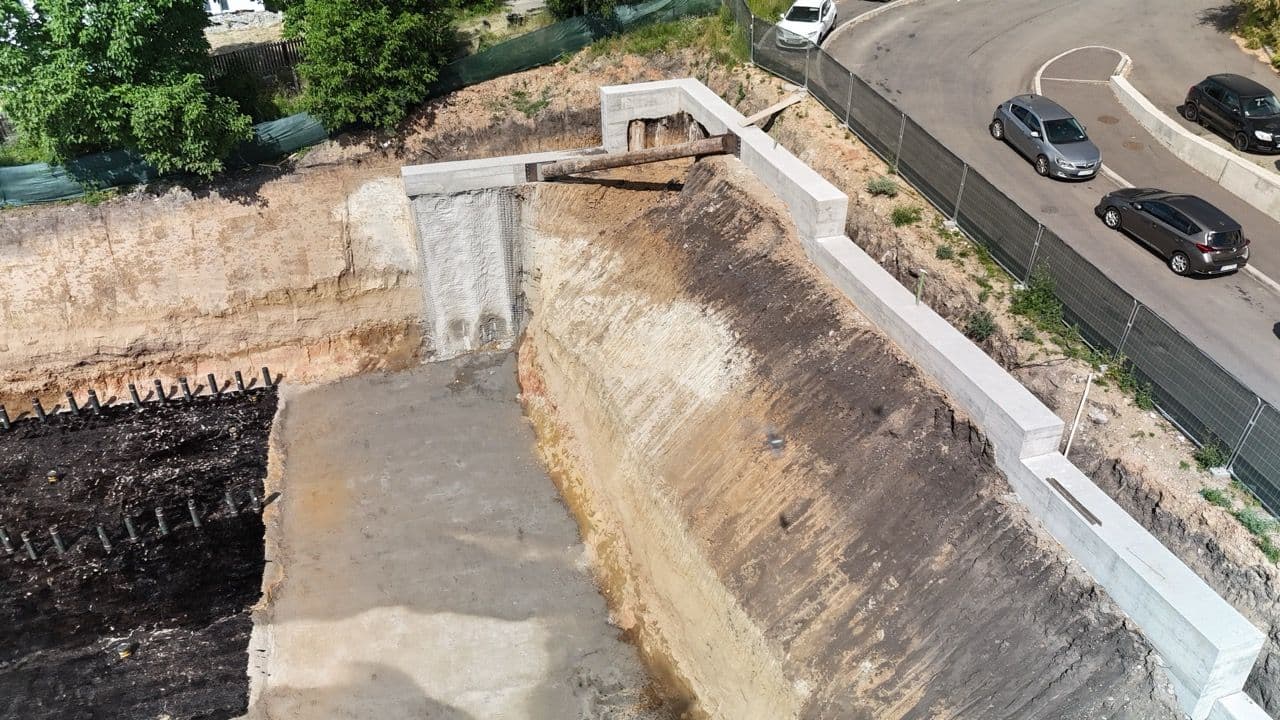

- S-a montat suportul macaralei care va deservi corpurile C și D.
Iunie 2025
- S-a finalizat săpătura generală până la nivelul de montaj al sprijinirilor pe incintă.
- S-au realizat hidroizolațiile orizontale de sub radierul corpului C și D.
- S-a turnat egalizarea de la corp A și B în proporție de 65%.
- S-au început lucrările la hidroizolația orizontală de sub radierul corpului A și B.
- S-a început armarea radierului corpului D.
- S-a montat suportul macaralei care va deservi corpurile C și D.














Mai 2025

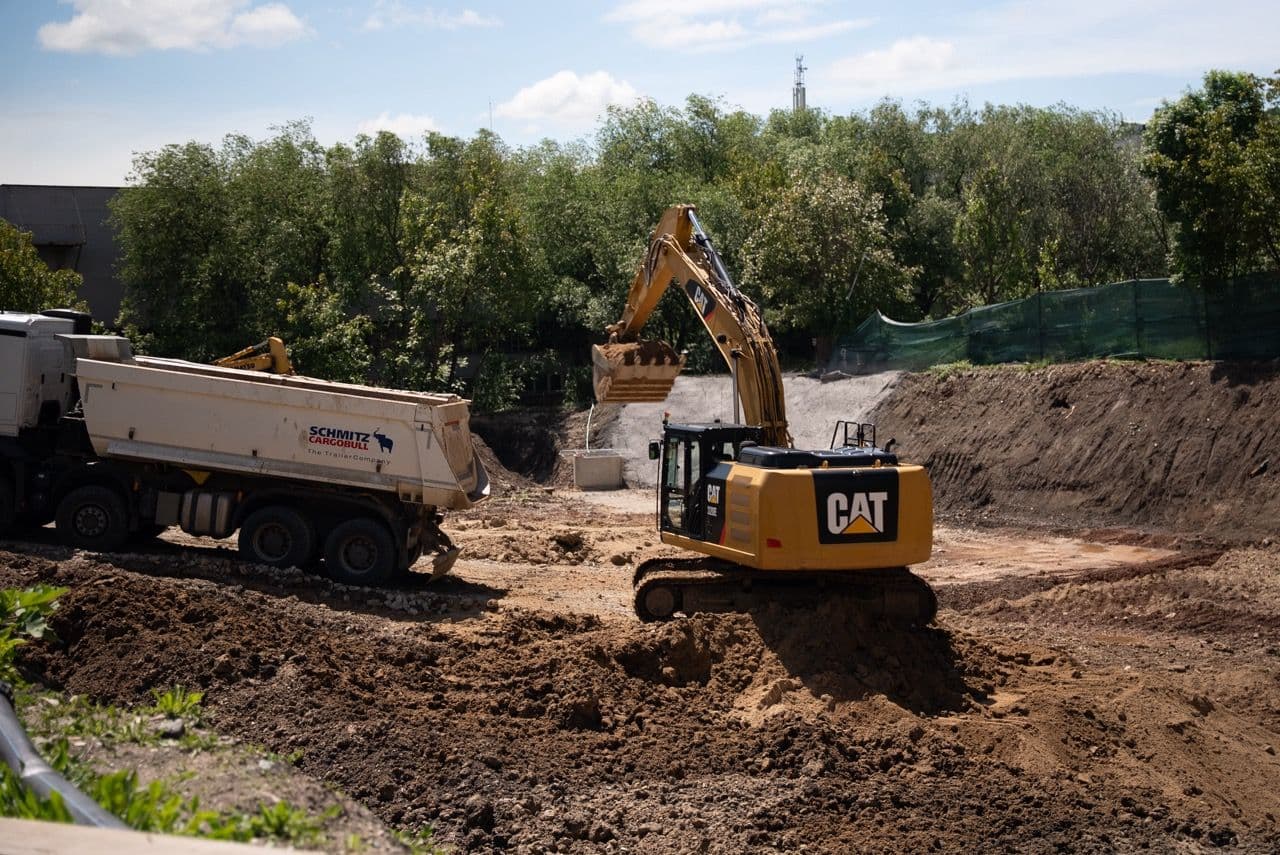

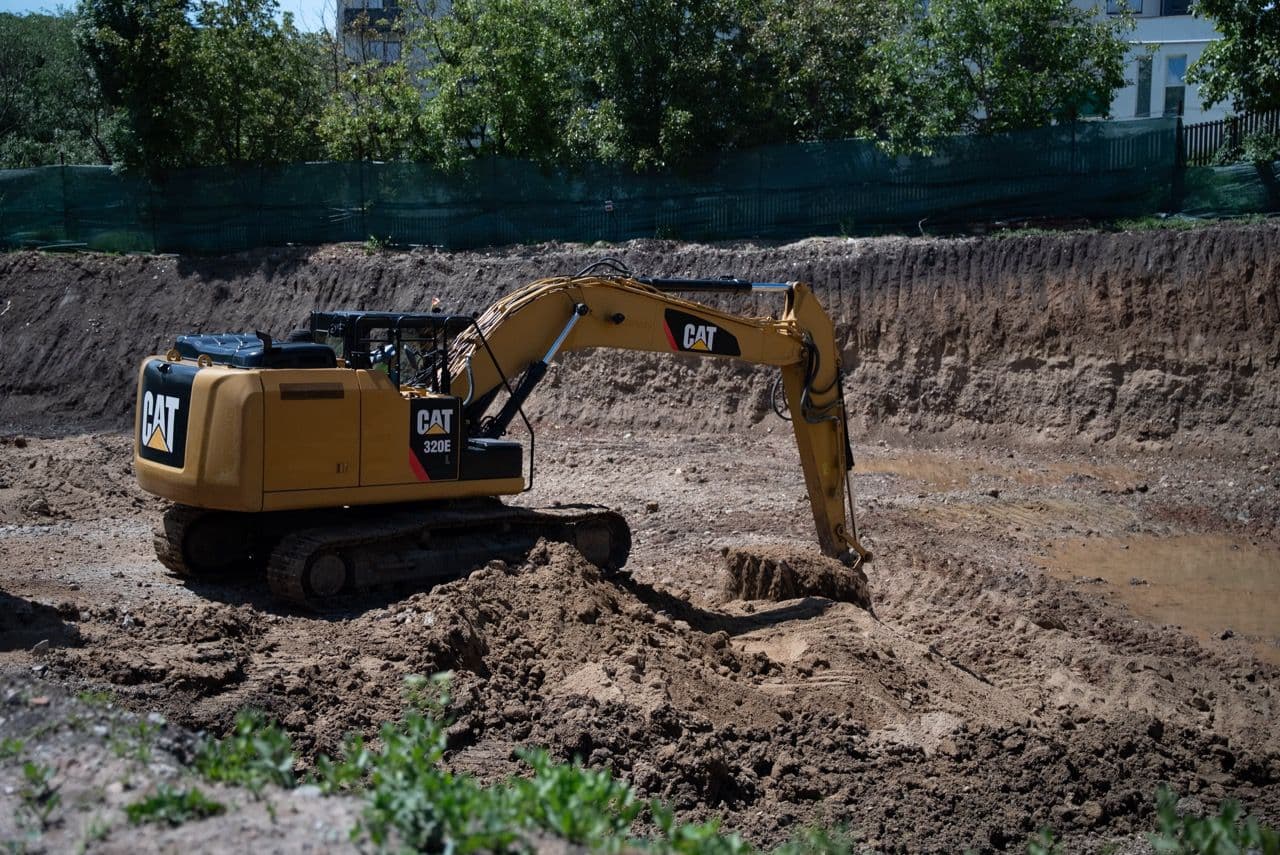

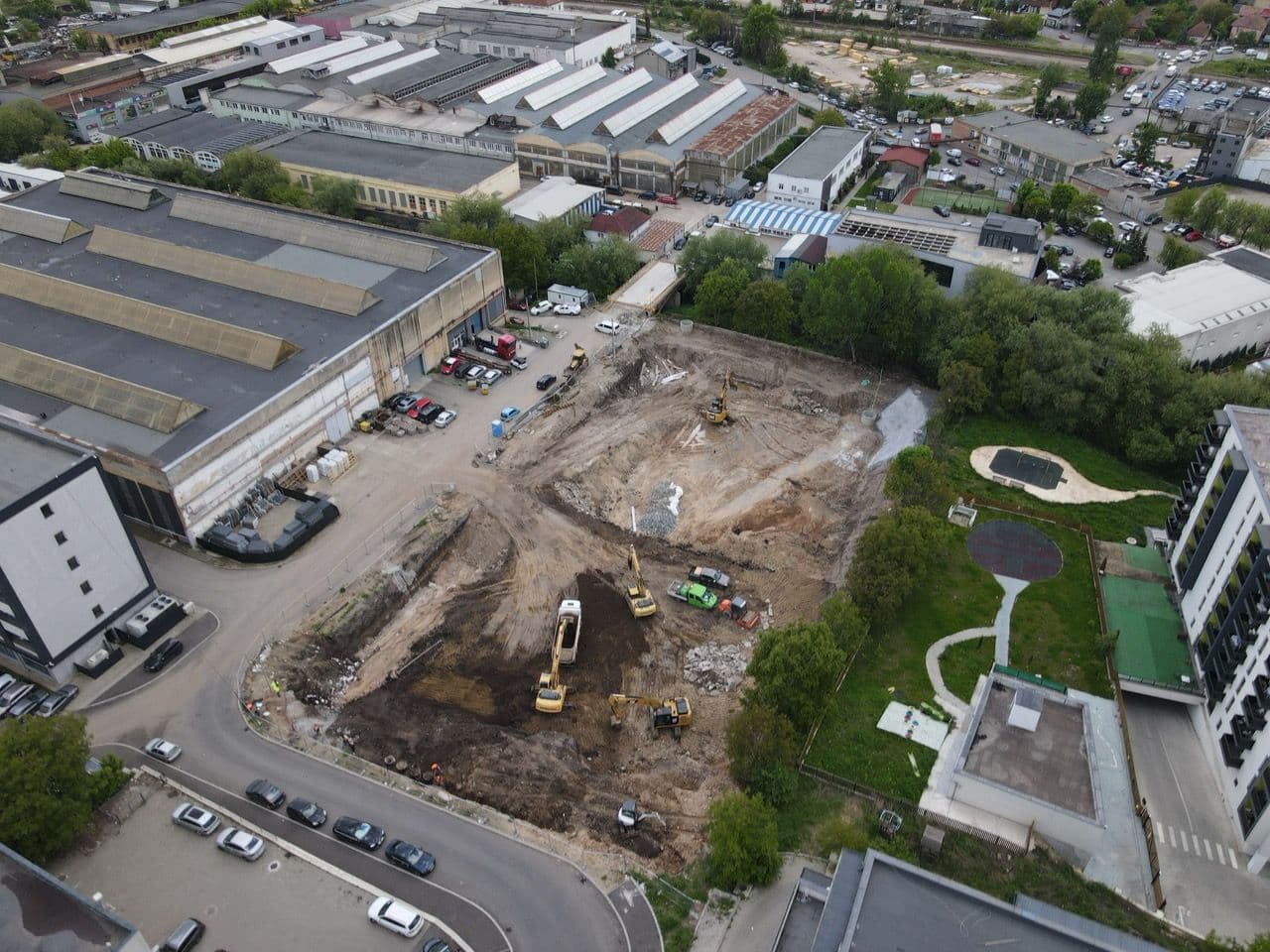

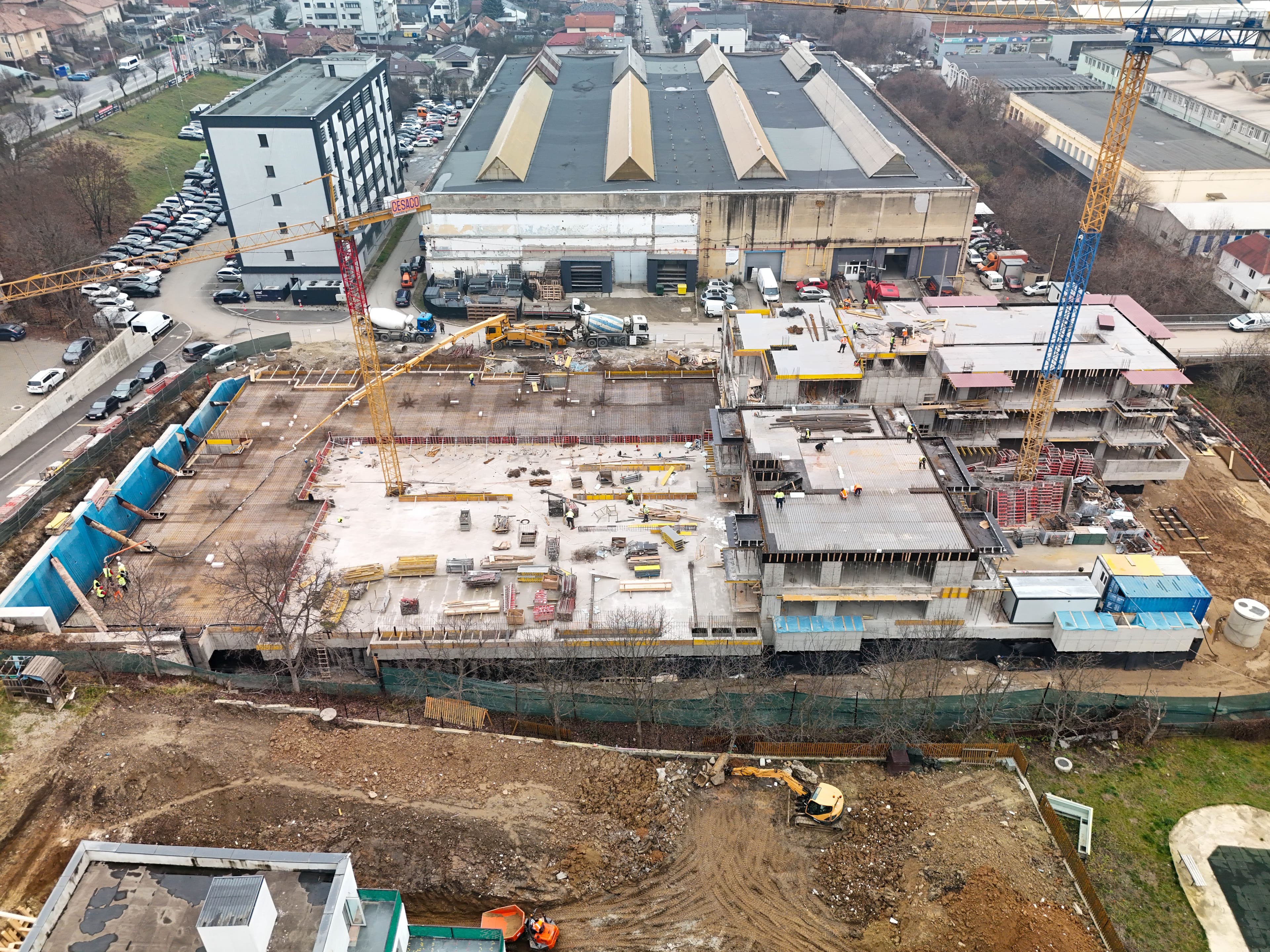

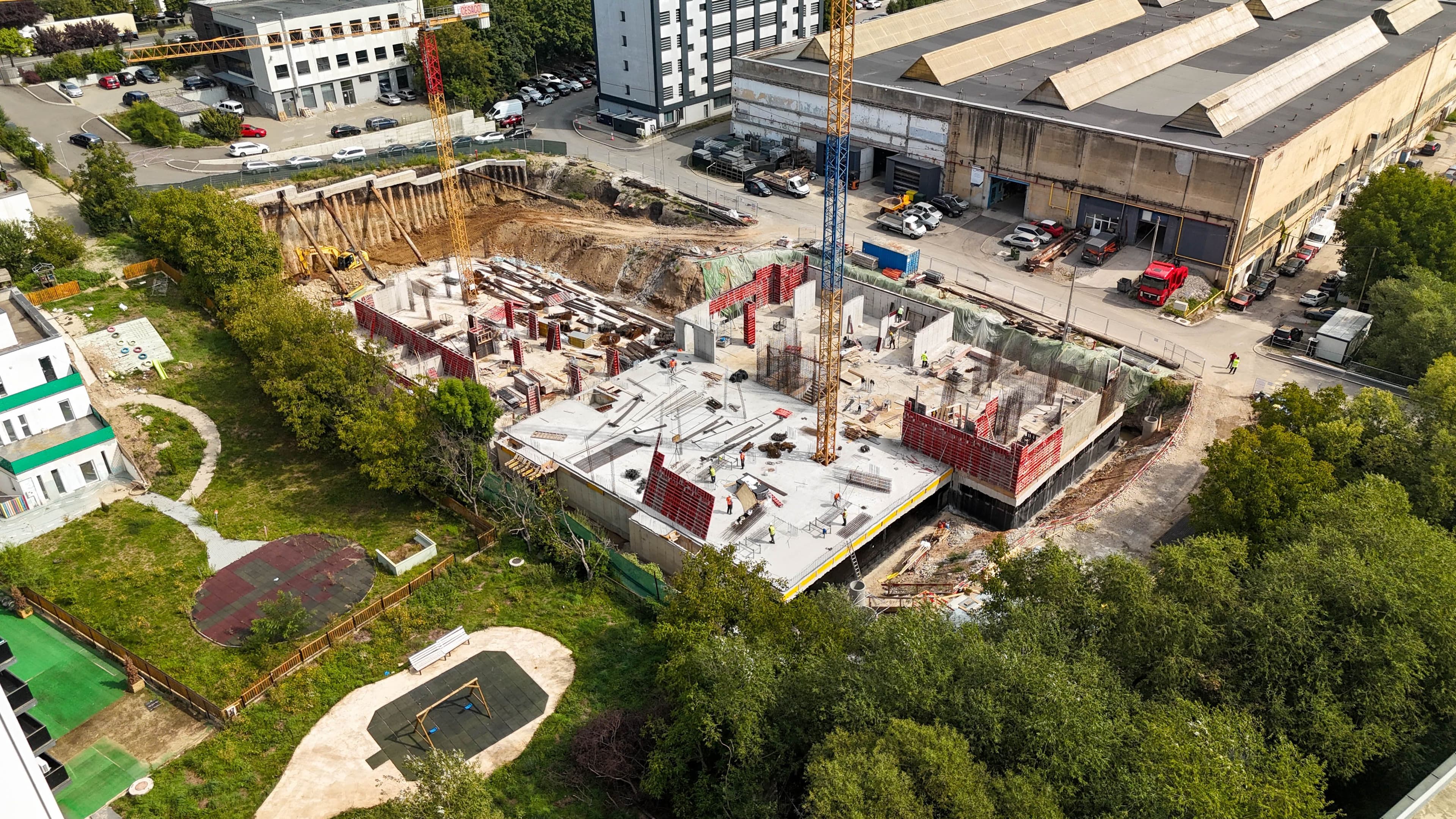

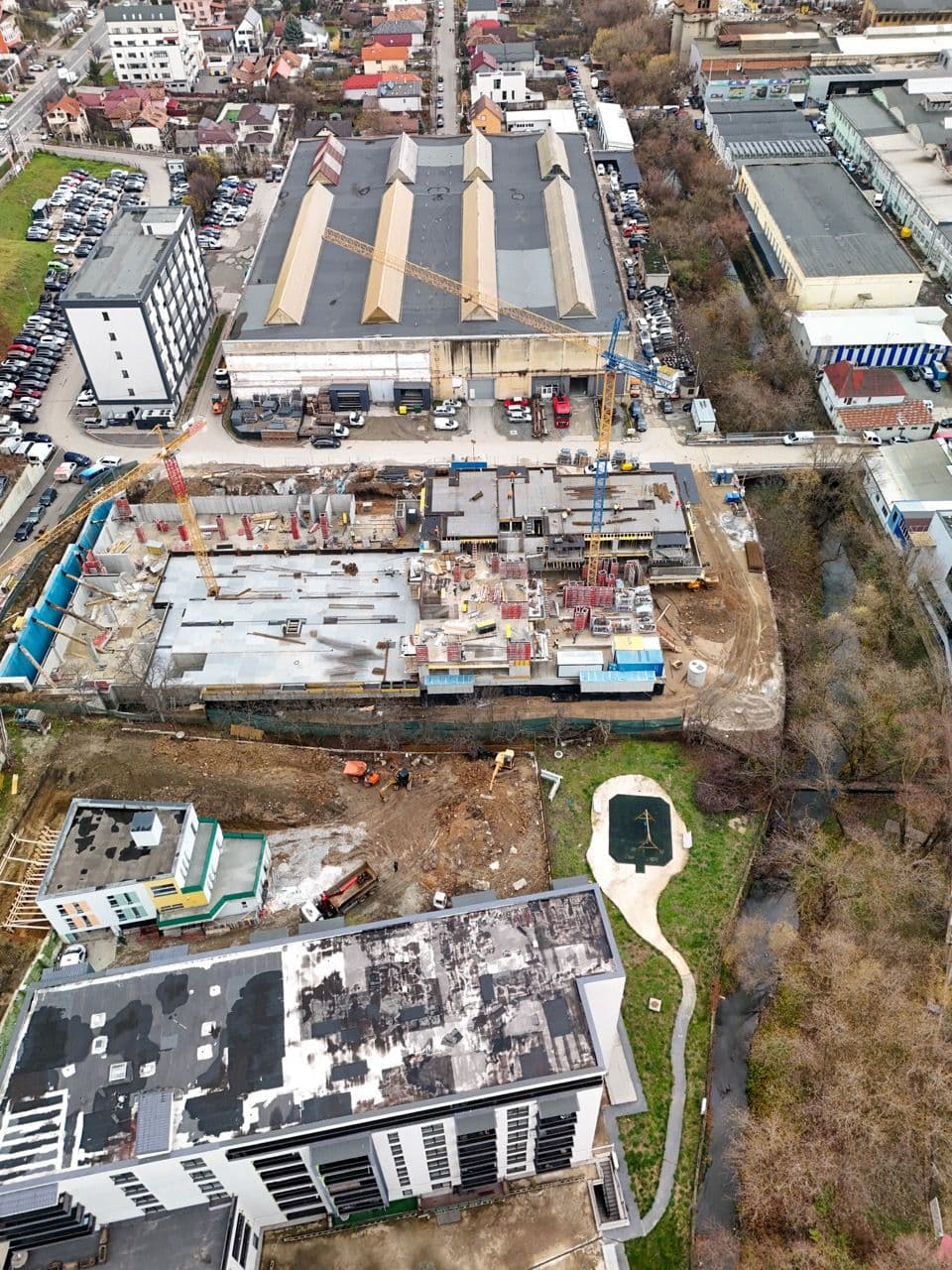

Santier MAI 2025 - Se execută săpătura generală a clădirii.

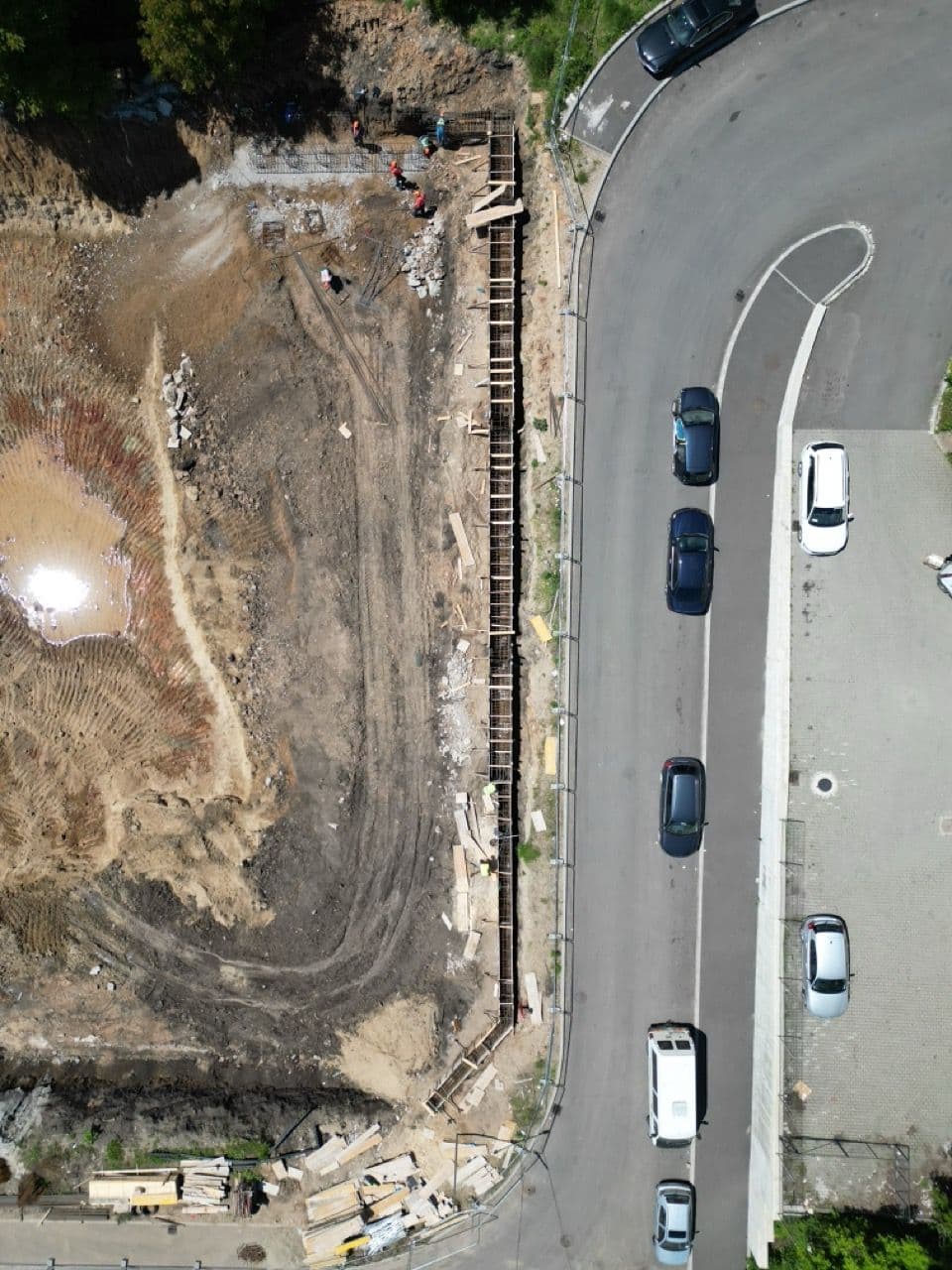

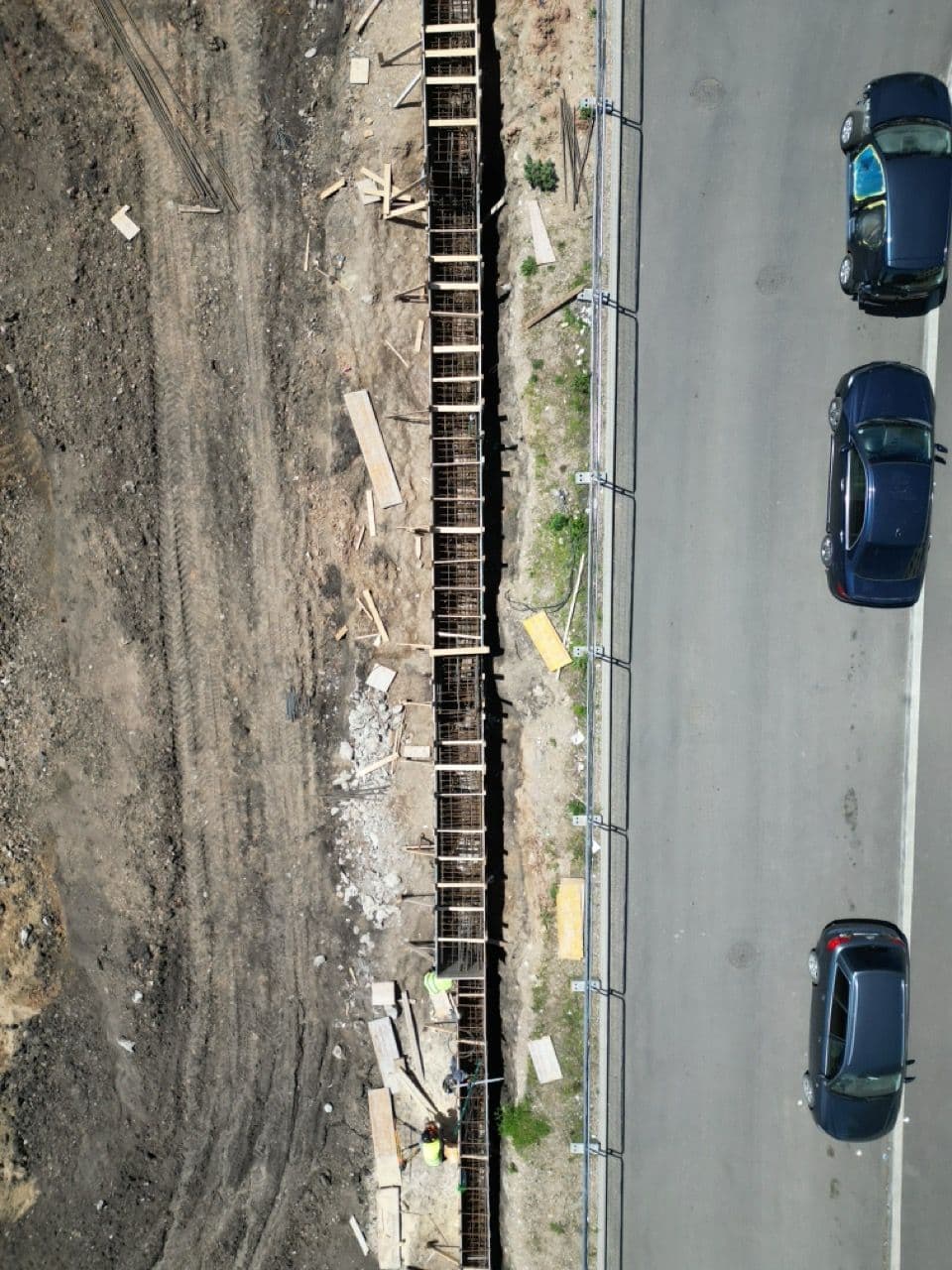

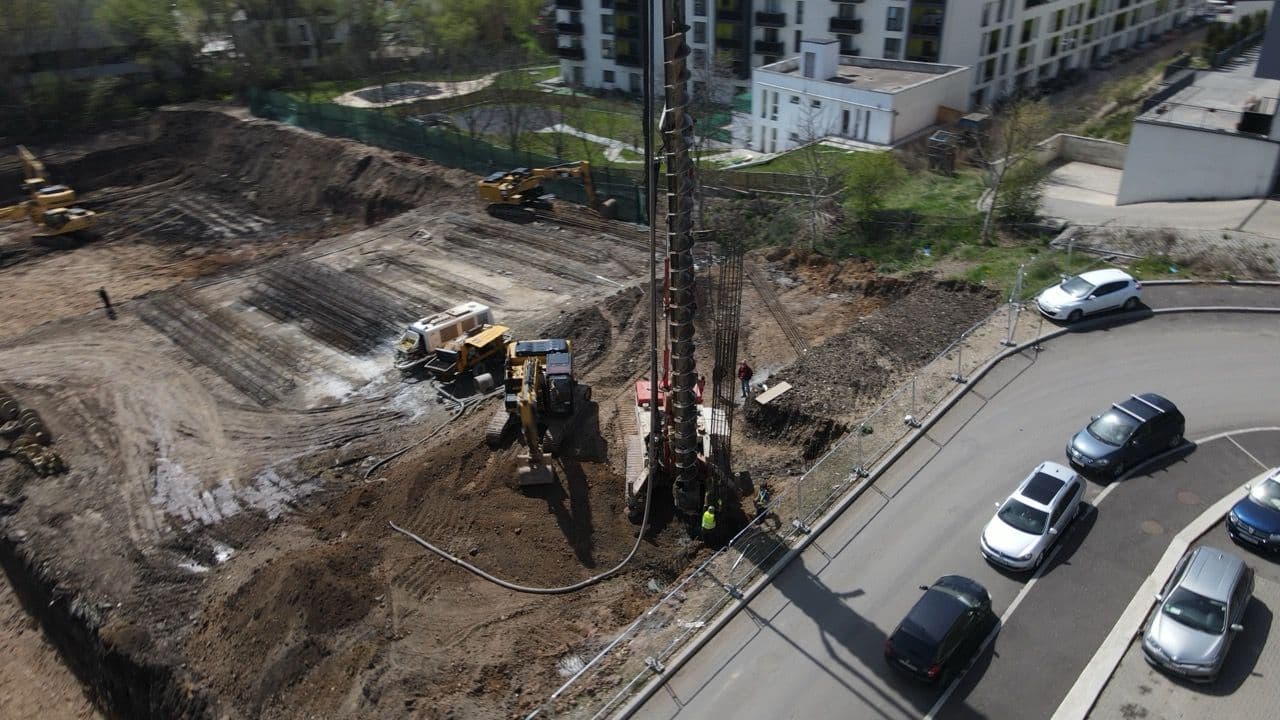

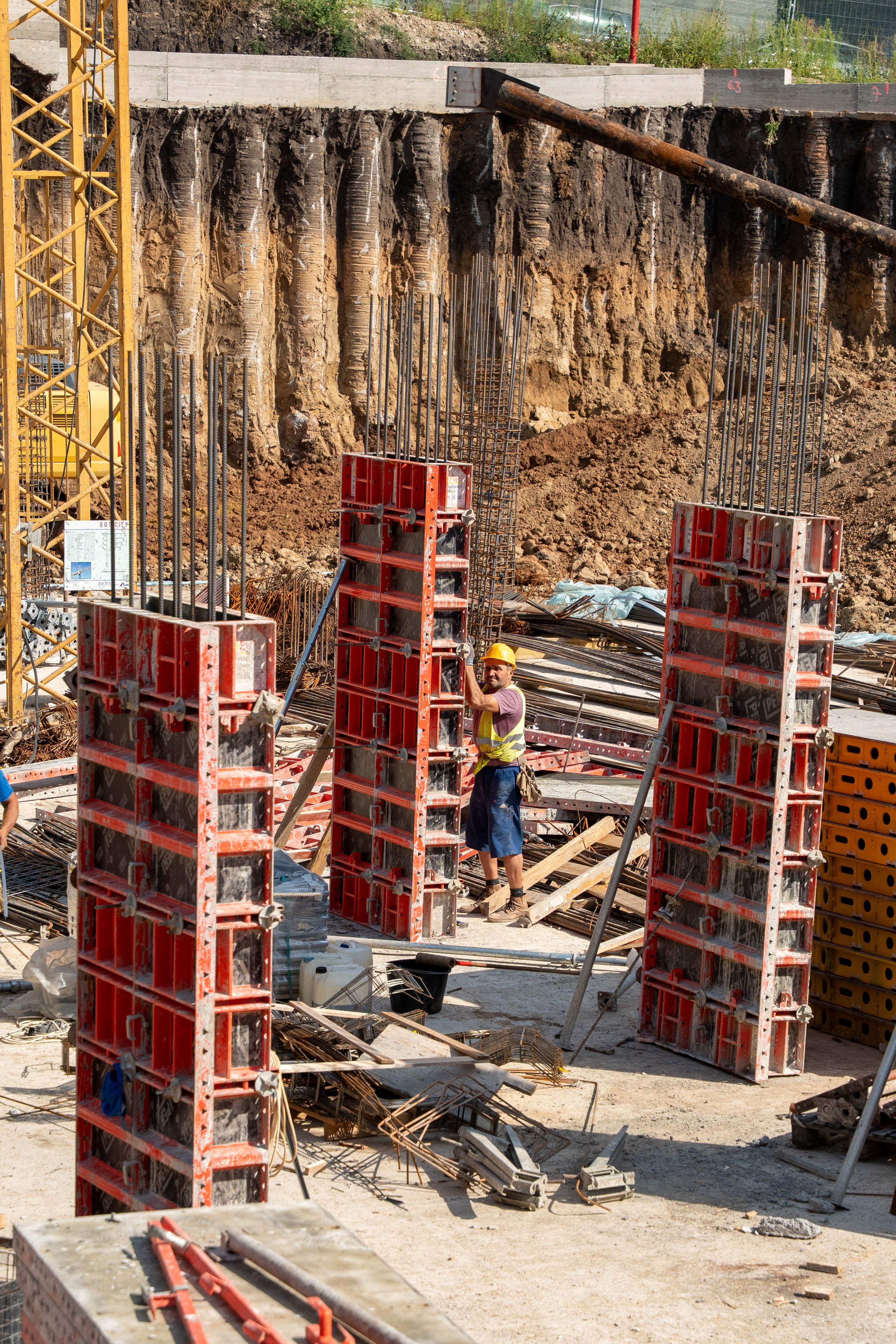

- Au fost turnați piloții de susținere pentru stabilizarea excavației.
- Se vor turna grinzile de coronament.
- Se lucrează la drenurile pentru stabilirea nivelului pânzei freatice.
- Se execută instalația pentru evacuarea apelor pluviale, în proximitatea radierului.
Mai 2025
Santier MAI 2025 - Se execută săpătura generală a clădirii.
- Au fost turnați piloții de susținere pentru stabilizarea excavației.
- Se vor turna grinzile de coronament.
- Se lucrează la drenurile pentru stabilirea nivelului pânzei freatice.
- Se execută instalația pentru evacuarea apelor pluviale, în proximitatea radierului.














Aprilie 2025
Aprilie 2025

2025© Fimaro Development SA Politica de confidențialitatePolitica de utilizare cookies
Imaginile prezentate au un caracter exclusiv de promovare și publicitate. Informațiile prezentate sunt orientative și nu creează obligații contractuale. Informațiile sunt furnizate în conformitate cu Legea nr. 296/2004 privind Codul consumului, iar dezvoltatorul respectă toate prevederile legale privind transparența și protecția consumatorului.
